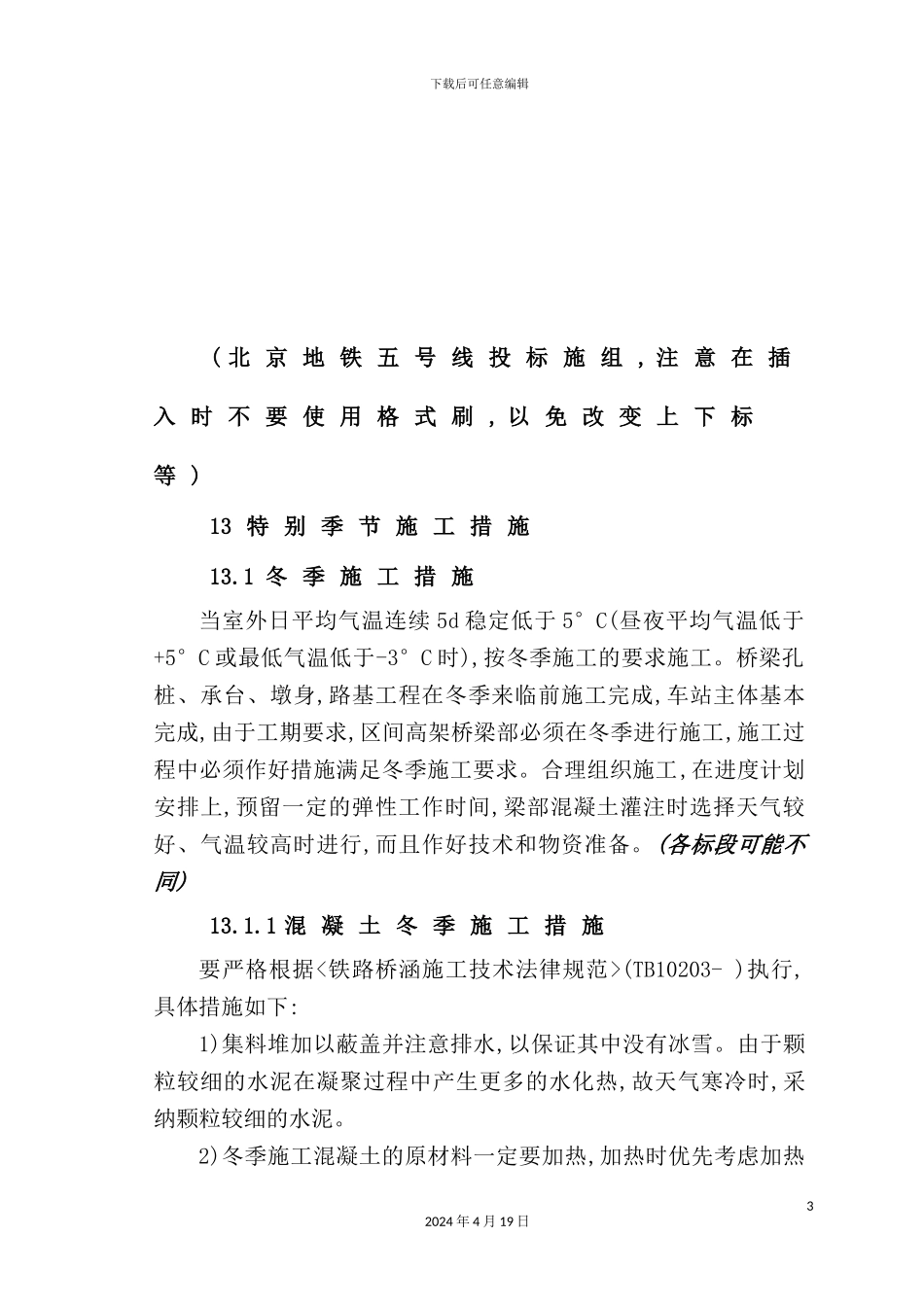

下载后可任意编辑特别季节施工措施讲义12024 年 4 月 19 日下载后可任意编辑( 北 京 地 铁 五 号 线 投 标 施 组 , 注 意 在 插入 时 不 要 使 用 格 式 刷 , 以 免 改 变 上 下 标等 )13 特 别 季 节 施 工 措 施13
1 冬 季 施 工 措 施当室外日平均气温连续 5d 稳定低于 5°C(昼夜平均气温低于+5°C 或最低气温低于-3°C 时),按冬季施工的要求施工
桥梁孔桩、承台、墩身,路基工程在冬季来临前施工完成,车站主体基本完成,由于工期要求,区间高架桥梁部必须在冬季进行施工,施工过程中必须作好措施满足冬季施工要求
合理组织施工,在进度计划安排上,预留一定的弹性工作时间,梁部混凝土灌注时选择天气较好、气温较高时进行,而且作好技术和物资准备
(各标段可能不同)13
1 混 凝 土 冬 季 施 工 措 施要严格根据(TB10203- )执行,具体措施如下:1)集料堆加以蔽盖并注意排水,以保证其中没有冰雪
由于颗粒较细的水泥在凝聚过程中产生更多的水化热,故天气寒冷时,采纳颗粒较细的水泥

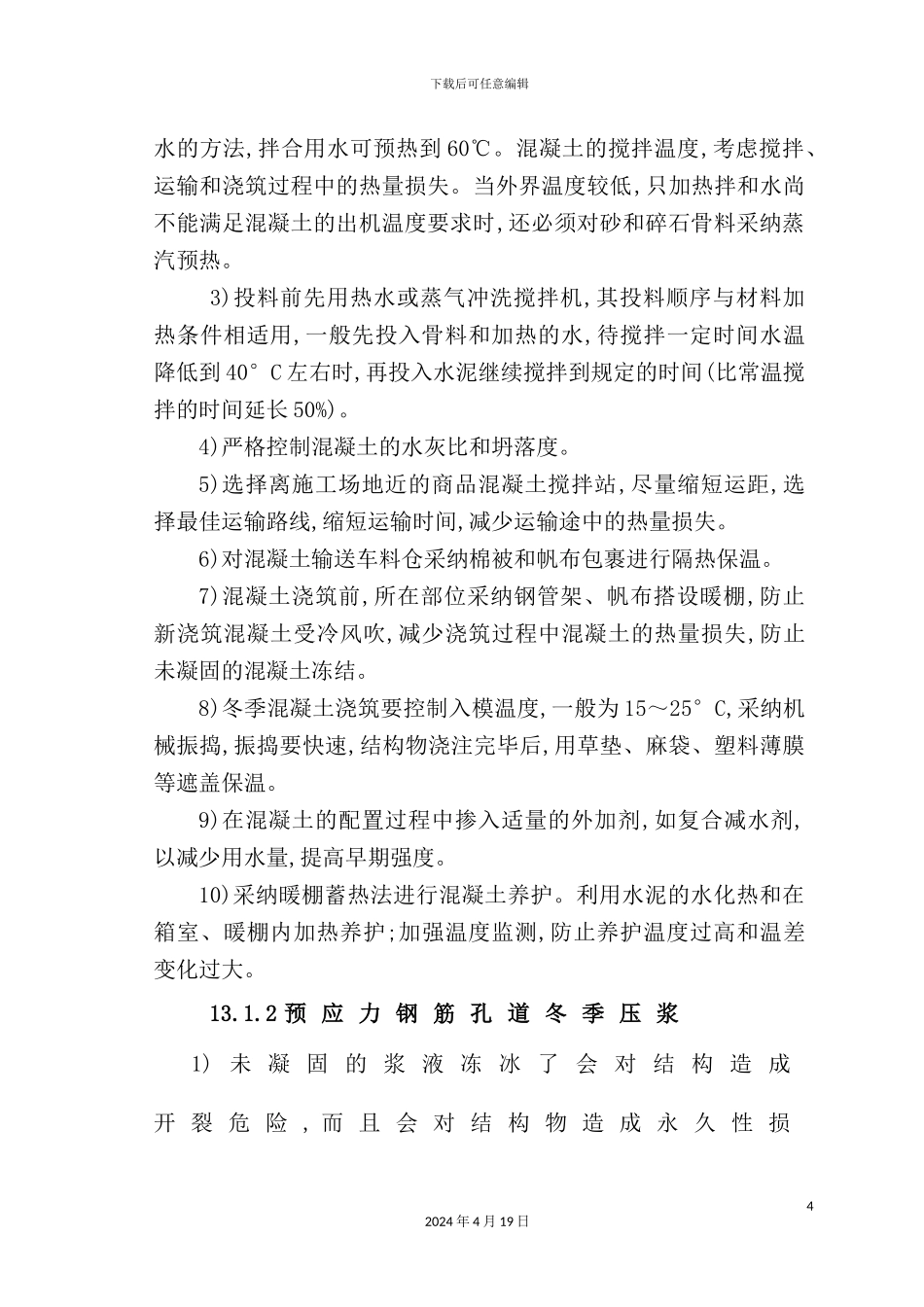

2)冬季施工混凝土的原材料一定要加热,加热时优先考虑加热32024 年 4 月 19 日下载后可任意编辑水的方法,拌合用水可预热到 60℃
混凝土的搅拌温度,考虑搅拌、运输和浇筑过程中的热量损失
当外界温度较低,只加热拌和水尚不能满足混凝土的出机温度要求时,还必须对砂和碎石骨料采纳蒸汽预热
3)投料前先用热水或蒸气冲洗搅拌机,其投料顺序与材料加热条件相适用,一般先投入骨料和加热的水,待搅拌一定时间水温降低到 40°C 左右时,再投入水泥继续搅拌到规定的时间(比常温搅拌的时间延长 50%)
4)严格控制混凝土的水灰比和坍落度
5)选择离施工场地近的商品混凝土搅拌站,尽量缩短运距,选择最佳运输路线,缩短运输时间,减少运输途中的热量损失
6)对混凝土
