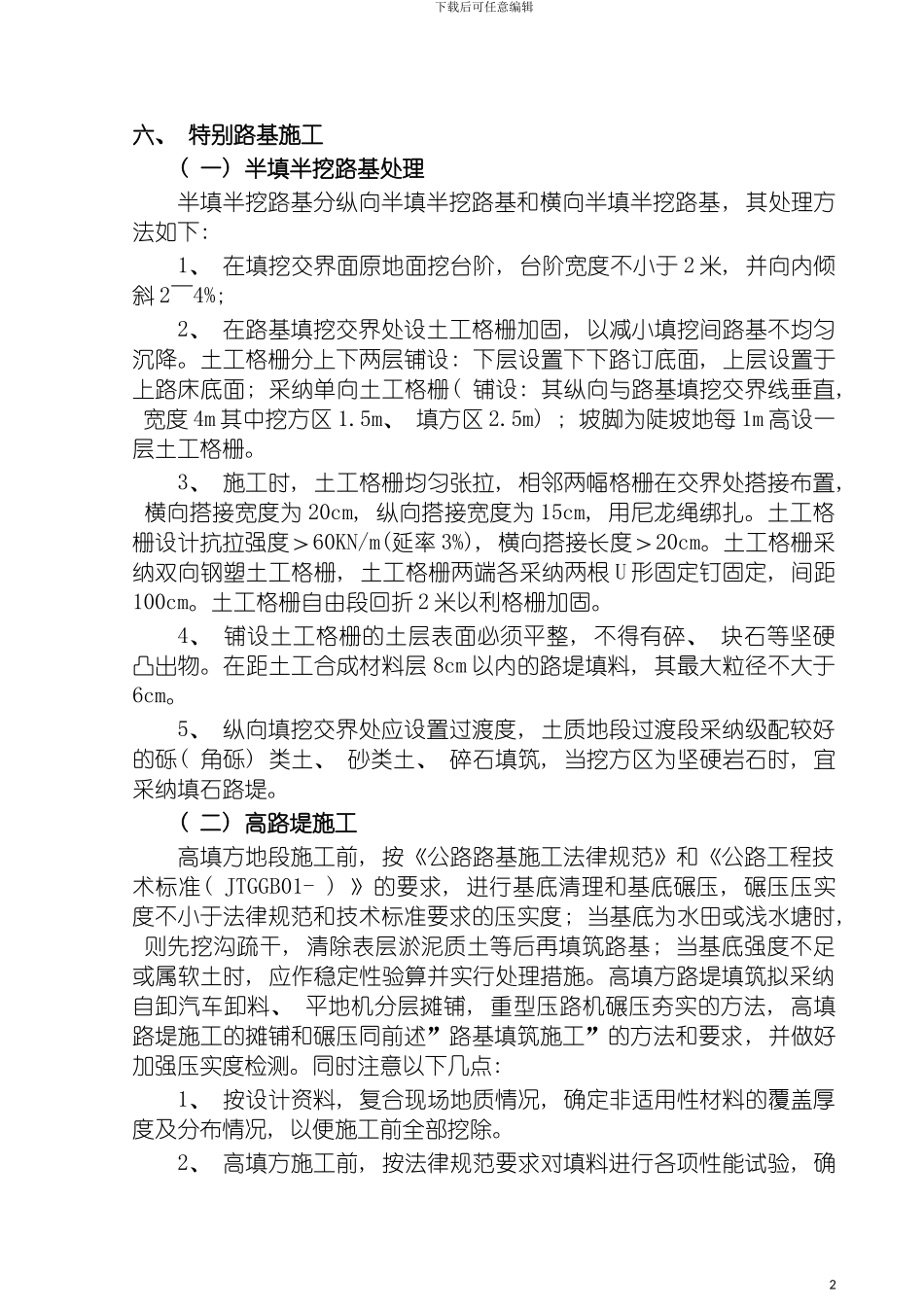

下载后可任意编辑特别路基施工方案1下载后可任意编辑六、 特别路基施工( 一) 半填半挖路基处理半填半挖路基分纵向半填半挖路基和横向半填半挖路基, 其处理方法如下: 1、 在填挖交界面原地面挖台阶, 台阶宽度不小于 2 米, 并向内倾斜 2~4%; 2、 在路基填挖交界处设土工格栅加固, 以减小填挖间路基不均匀沉降
土工格栅分上下两层铺设: 下层设置下下路订底面, 上层设置于上路床底面; 采纳单向土工格栅( 铺设: 其纵向与路基填挖交界线垂直, 宽度 4m 其中挖方区 1
5m、 填方区 2
5m) ; 坡脚为陡坡地每 1m 高设一层土工格栅
3、 施工时, 土工格栅均匀张拉, 相邻两幅格栅在交界处搭接布置, 横向搭接宽度为 20cm, 纵向搭接宽度为 15cm, 用尼龙绳绑扎
土工格栅设计抗拉强度>60KN/m(延率 3%), 横向搭接长度>20cm
土工格栅采纳双向钢塑土工格栅, 土工格栅两端各采纳两根 U 形固定钉固定, 间距100cm
土工格栅自由段回折 2 米以利格栅加固
4、 铺设土工格栅的土层表面必须平整, 不得有碎、 块石等坚硬凸出物
在距土工合成材料层 8cm 以内的路堤填料, 其最大粒径不大于6cm
5、 纵向填挖交界处应设置过渡度, 土质地段过渡段采纳级配较好的砾( 角砾) 类土、 砂类土、 碎石填筑, 当挖方区为坚硬岩石时, 宜采纳填石路堤

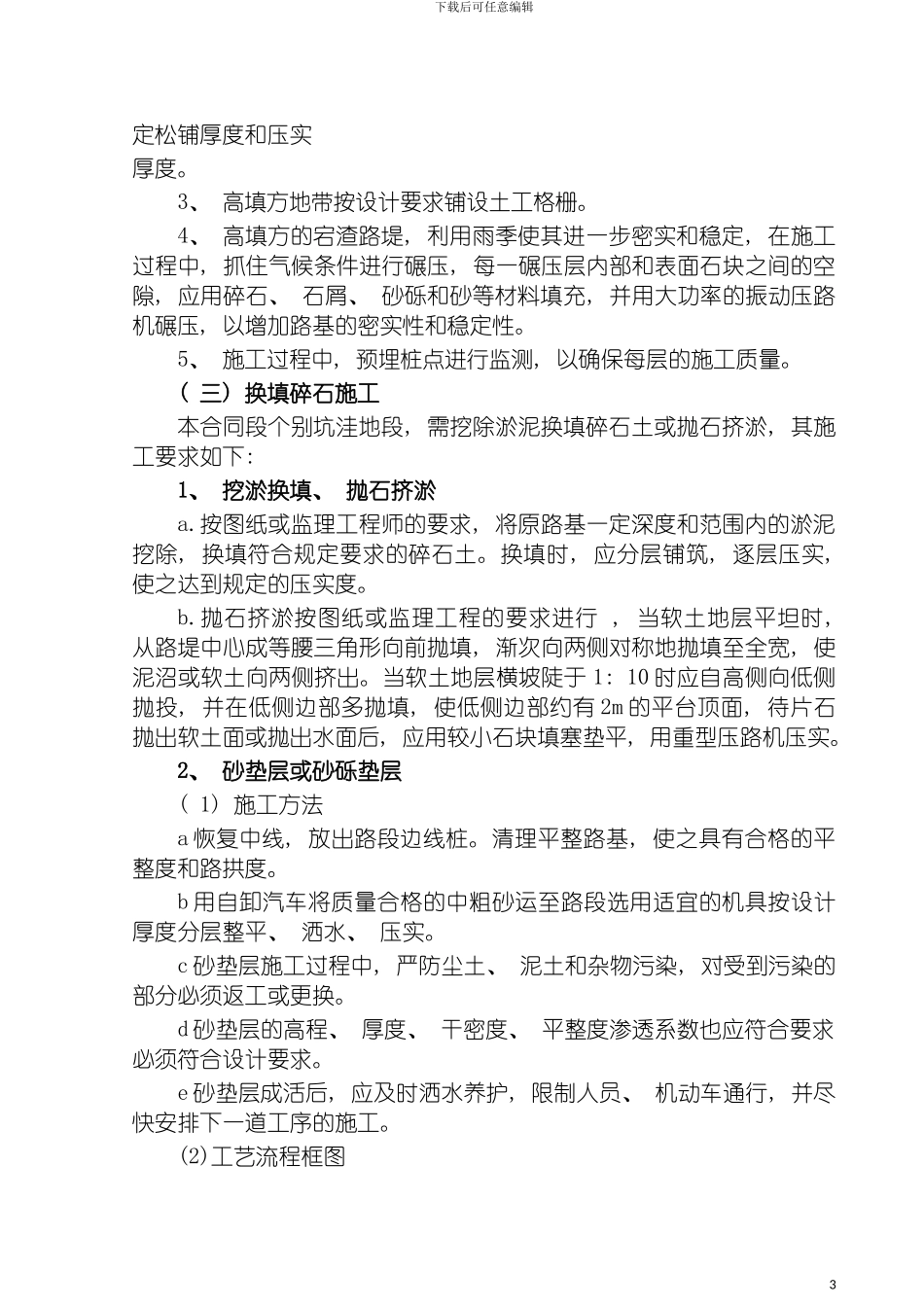

( 二) 高路堤施工高填方地段施工前, 按《公路路基施工法律规范》和《公路工程技术标准( JTGGB01- ) 》的要求, 进行基底清理和基底碾压, 碾压压实度不小于法律规范和技术标准要求的压实度; 当基底为水田或浅水塘时, 则先挖沟疏干, 清除表层淤泥质土等后再填筑路基; 当基底强度不足或属软土时, 应作稳定性验算并实行处理措施
高填方路堤填筑拟采纳自卸汽车卸料、 平地机分层摊铺, 重型压路机碾压夯实的方法, 高
