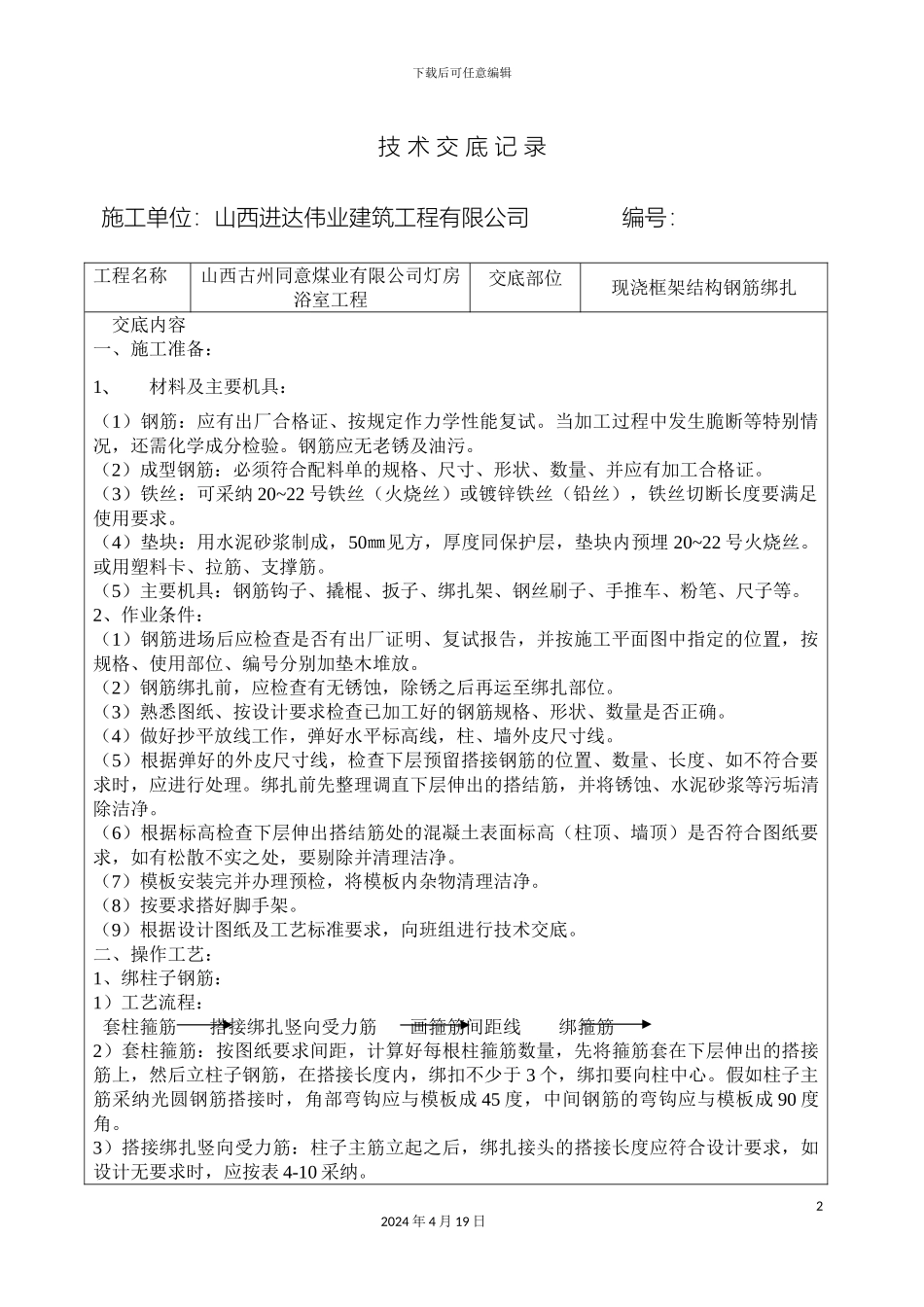

下载后可任意编辑现浇框架结构钢筋绑扎技术交底12024 年 4 月 19 日下载后可任意编辑技 术 交 底 记 录施工单位:山西进达伟业建筑工程有限公司 编号: 工程名称山西古州同意煤业有限公司灯房浴室工程交底部位现浇框架结构钢筋绑扎交底内容一、施工准备:1、材料及主要机具:(1)钢筋:应有出厂合格证、按规定作力学性能复试
当加工过程中发生脆断等特别情况,还需化学成分检验
钢筋应无老锈及油污
(2)成型钢筋:必须符合配料单的规格、尺寸、形状、数量、并应有加工合格证
(3)铁丝:可采纳 20~22 号铁丝(火烧丝)或镀锌铁丝(铅丝),铁丝切断长度要满足使用要求
(4)垫块:用水泥砂浆制成,50㎜见方,厚度同保护层,垫块内预埋 20~22 号火烧丝
或用塑料卡、拉筋、支撑筋
(5)主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等
2、作业条件:(1)钢筋进场后应检查是否有出厂证明、复试报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放
(2)钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位
(3)熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确
(4)做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线
(5)根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度、如不符合要求时,应进行处理
绑扎前先整理调直下层伸出的搭结筋,并将锈蚀、水泥砂浆等污垢清除洁净
(6)根据标高检查下层伸出搭结筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理洁净
(7)模板安装完并办理预检,将模板内杂物清理洁净
(8)按要求搭好脚手架
(9)根据设计图纸及工艺标准要求,向班组进行技术交底

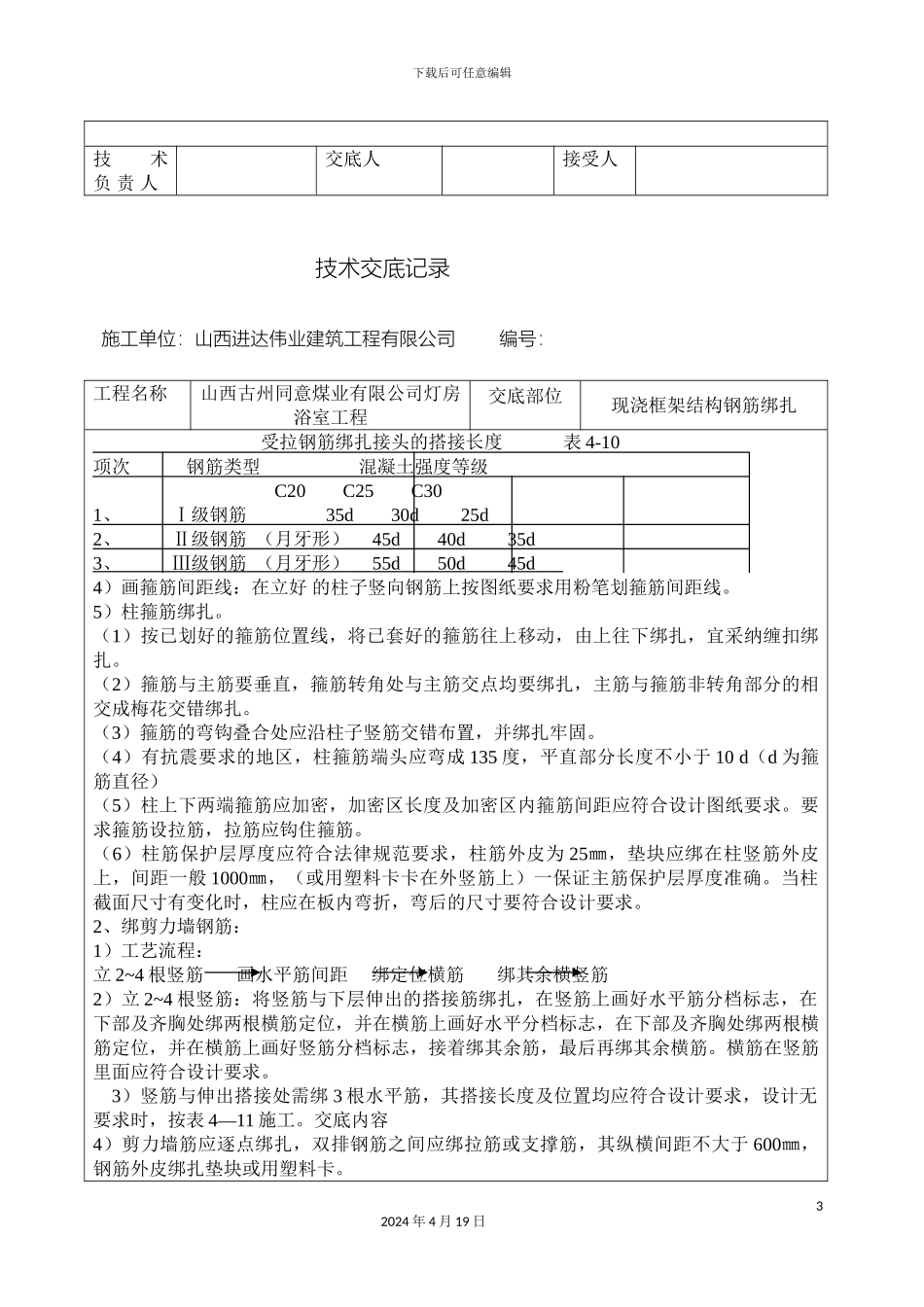

二、操作工艺:1、绑柱子钢筋:1)工艺流程:套柱箍筋 搭接绑扎竖向受力筋 画箍筋间距线 绑箍筋2)套柱箍筋:按图纸要求
