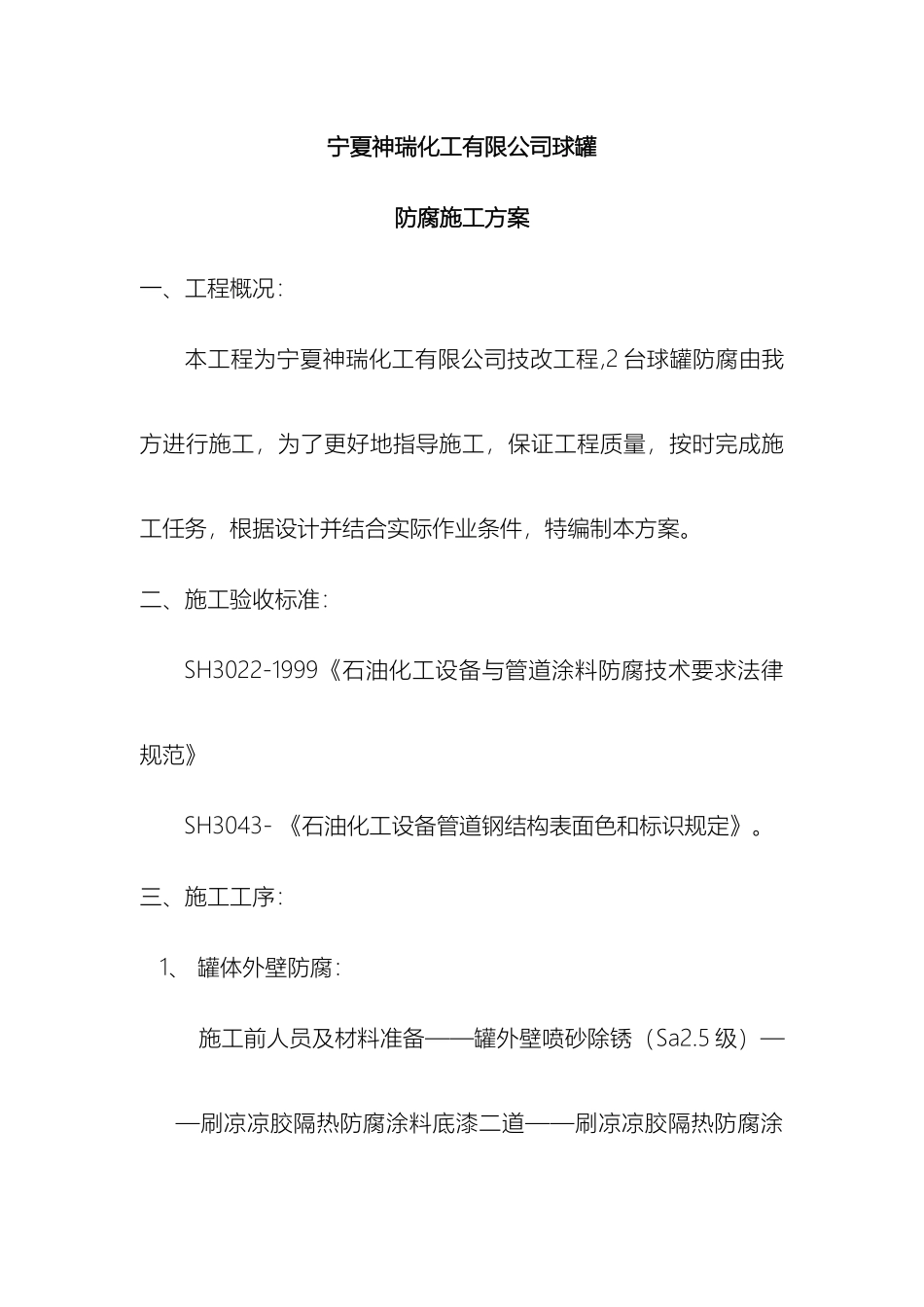

下载后可任意编辑球罐防腐施工方案12024 年 4 月 19 日宁夏神瑞化工有限公司球罐防腐施工方案 一、工程概况:本工程为宁夏神瑞化工有限公司技改工程,2 台球罐防腐由我方进行施工,为了更好地指导施工,保证工程质量,按时完成施工任务,根据设计并结合实际作业条件,特编制本方案
二、施工验收标准:SH3022-1999《石油化工设备与管道涂料防腐技术要求法律规范》SH3043- 《石油化工设备管道钢结构表面色和标识规定》
三、施工工序: 1、 罐体外壁防腐: 施工前人员及材料准备——罐外壁喷砂除锈(Sa2

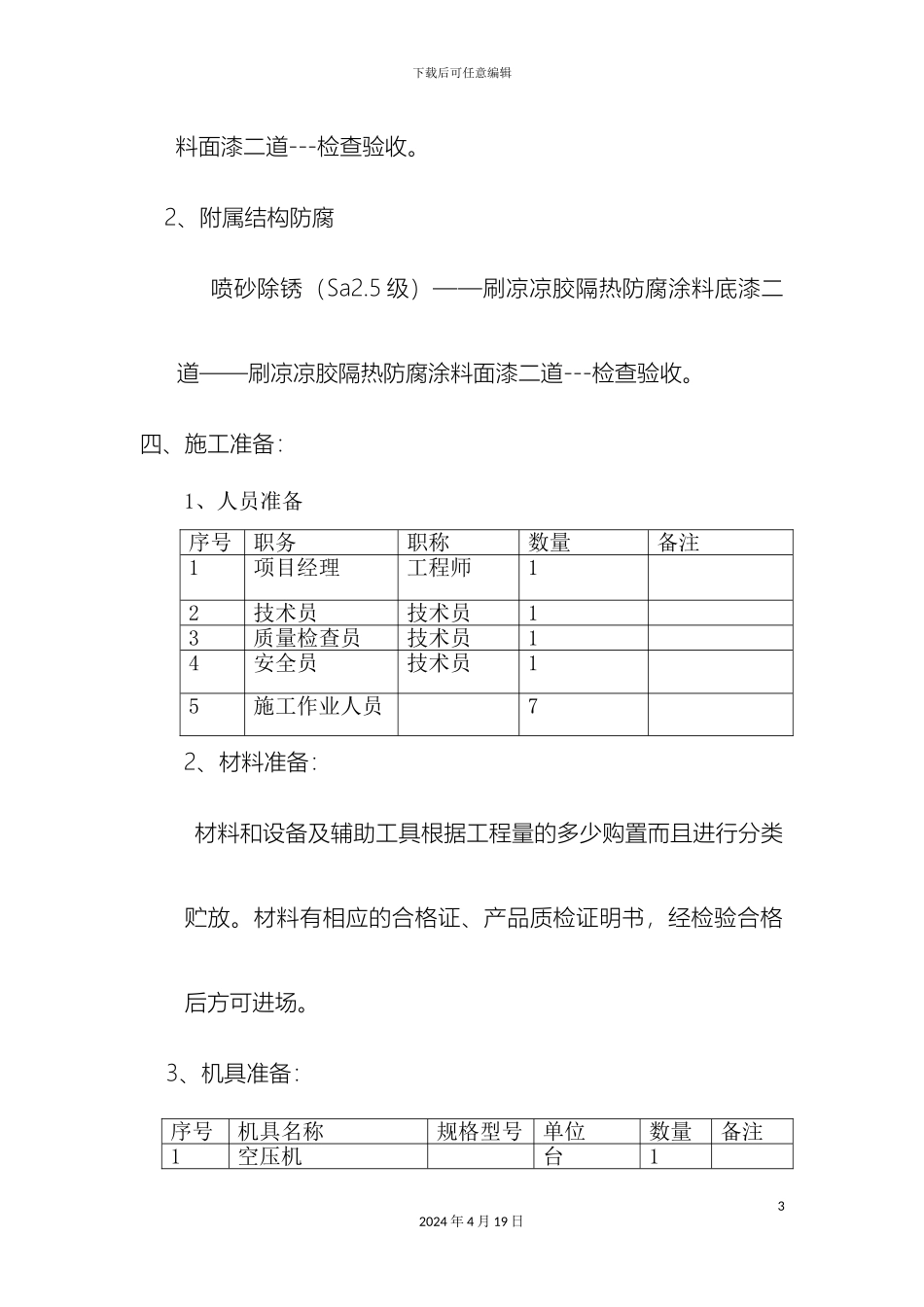

5 级)——刷凉凉胶隔热防腐涂料底漆二道——刷凉凉胶隔热防腐涂下载后可任意编辑料面漆二道---检查验收
2、附属结构防腐喷砂除锈(Sa2
5 级)——刷凉凉胶隔热防腐涂料底漆二道——刷凉凉胶隔热防腐涂料面漆二道---检查验收
四、施工准备:1、人员准备序号职务职称数量备注1项目经理工程师12技术员技术员13质量检查员技术员14安全员技术员15施工作业人员72、材料准备: 材料和设备及辅助工具根据工程量的多少购置而且进行分类贮放
材料有相应的合格证、产品质检证明书,经检验合格后方可进场
3、机具准备: 序号机具名称规格型号单位数量备注1空压机台132024 年 4 月 19 日下载后可任意编辑2测厚仪台1 4、技术准备(1)施工准备阶段的质量管理;(2)仔细学习图纸与法律规范,领悟设计意图,确立质量标准;(3)编好施工方案;(4)施工员要做到对工程提前了解,合理安排施工人员,制定合理的施工计划
施工前对所有参加施工的人员进行技术交底及安全交底,使相关人员了解工程量、工程的技术要求和质量标准
进行施工法律规范的学习,了解各种底漆面漆的施工方法
(5)油漆的配制 油漆在使用前应搅拌均匀,搅拌不均匀的油漆不得使用
五、设备防腐施工技术要求:1、 防腐要求外防腐(直接暴露在大气中
