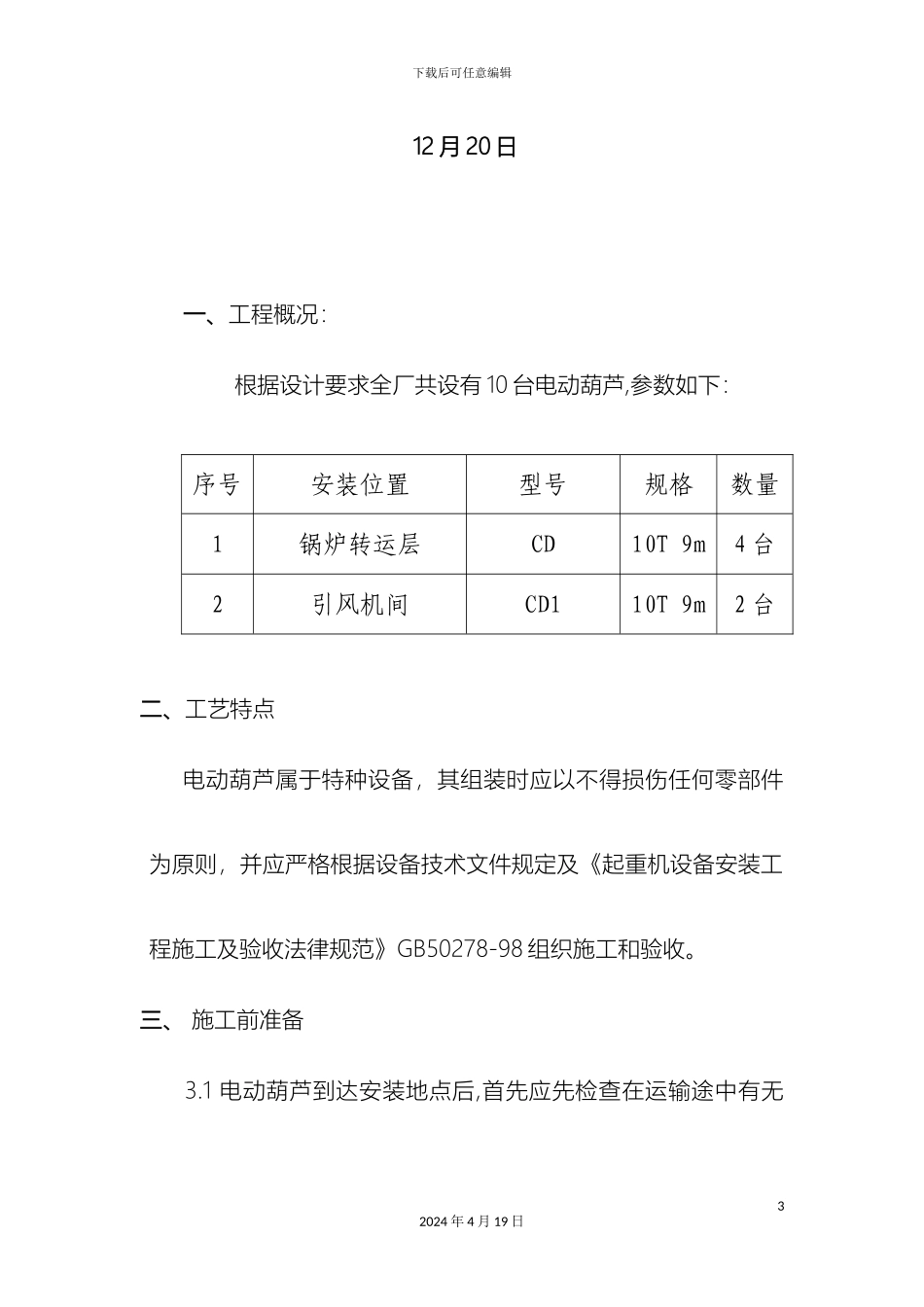

下载后可任意编辑电动葫芦安装施工方案12024 年 4 月 19 日下载后可任意编辑电 动 葫 芦 安 装施 工 方 案使使用单位:___________施工单位:___________审 核:___________批 准:___________新乡市中原起重机械总厂有限公司22024 年 4 月 19 日下载后可任意编辑 12 月 20 日一、工程概况:根据设计要求全厂共设有 10 台电动葫芦,参数如下:序号安装位置型号规格数量1锅炉转运层CD10T 9m4 台2引风机间CD110T 9m2 台二、工艺特点电动葫芦属于特种设备,其组装时应以不得损伤任何零部件为原则,并应严格根据设备技术文件规定及《起重机设备安装工程施工及验收法律规范》GB50278-98 组织施工和验收
三、 施工前准备3
1 电动葫芦到达安装地点后,首先应先检查在运输途中有无32024 年 4 月 19 日下载后可任意编辑损坏情况,若发现有损坏情况,应及时修复方可使用
2 清点设备技术文件,核查设备型号是否符合设计要求,并按施工方案进行安全技术交底
四、安装程序及技术措施安装顺序:施工准备→设备开箱清点和检查验收→电动葫芦安装→电气设备安装→试运验收
五、安装和技术要求5
1、开箱检验:设备到现场后,经开箱检验以后,确认设备随机文件、说明书、合格证齐全,设备及备件应与装箱单相符,设备的外观应无损坏
2、工序交接:在正式安装电动葫芦前应对上道工序,进行检测,确认合格后方能安装
a、轨道或工字梁两端的缓冲装置必须安装齐全;b、工字梁的支承点是否按图施工,联接是否牢固;42024 年 4 月 19 日下载后可任意编辑c、工字梁的拼接必须按图施工,下翼缘必须打磨光滑,不卡车轮
3、电动葫芦吊装前的检测:a、吊装前应仔细检查电动葫芦起升部分减速机,是否按规定注好润滑油,行走部分是否注好润滑脂
