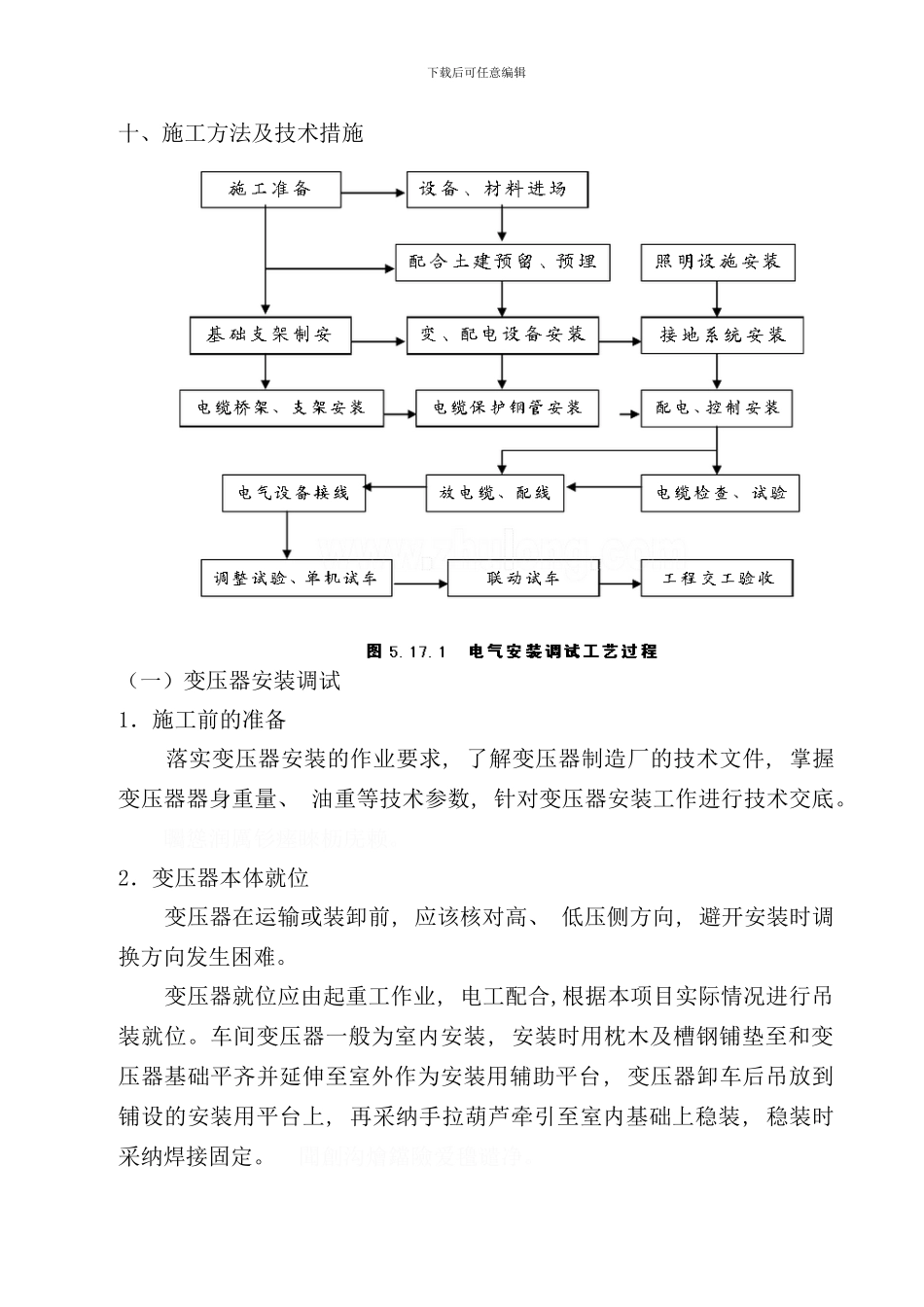

下载后可任意编辑十、施工方法及技术措施(一)变压器安装调试1.施工前的准备 落实变压器安装的作业要求, 了解变压器制造厂的技术文件, 掌握变压器器身重量、 油重等技术参数, 针对变压器安装工作进行技术交底。 矚慫润厲钐瘗睞枥庑赖。2.变压器本体就位 变压器在运输或装卸前, 应该核对高、 低压侧方向, 避开安装时调换方向发生困难。 变压器就位应由起重工作业, 电工配合,根据本项目实际情况进行吊装就位。车间变压器一般为室内安装, 安装时用枕木及槽钢铺垫至和变压器基础平齐并延伸至室外作为安装用辅助平台, 变压器卸车后吊放到铺设的安装用平台上, 再采纳手拉葫芦牵引至室内基础上稳装, 稳装时采纳焊接固定。 聞創沟燴鐺險爱氇谴净。下载后可任意编辑 变压器在搬运中不应有冲击或碰撞, 机械牵引时变压器受力均匀, 平稳前进。进入变电所时, 倾斜不应超过 15°, 机械牵引变压器的钢丝绳必须围在油箱四角, 并垫橡皮或木块加以保护, 但绝不允许围绕在油管上。 残骛楼諍锩瀨濟溆塹籟。 变压器油箱盖上的四个吊环作为吊芯用。若要进行整体吊装时, 只能采纳油箱侧壁上端的吊耳。变压器就位时, 应注意其方位和尺寸应与图纸相符, 允许误差为±25mm。 变压器基础的轨道应水平, 轨距与轮距应配合, 装有气体继电器的变压器, 应使其顶盖沿气体继电器气流方向有 1%~⒈5%的升高坡度( 制造厂规定不需安装坡度者除外) 酽锕极額閉镇桧猪訣锥。3.变压器的器身检查 检查时应符合下列规定: 检查时间应选择在天气干燥、 晴朗、 无风、 相对湿度较小的情况下进行, 器身检查时应有防尘措施。 彈贸摄尔霁毙攬砖卤庑。 器身检查的主要内容与要求: 器身各部位应无移动现象, 所有螺栓应紧固, 绝缘螺栓无损坏, 防松绑扎完好; 铁芯应无位移变形, 铁扼与夹件间的绝缘垫应良好、 铁芯应无多点接地, 打开接地片, 用摇表测量铁扼螺杆与铁芯、 铁扼与夹件、 螺杆与夹件间的绝缘电阻; 各绕组排列应整齐, 间隙均匀, 油路无堵塞现象; 绝缘层应完整、 无破损、 变位现象, 绕组轴向压紧应无松动; 绕组引线端部各接线部分的焊接应牢靠, 引线绝缘层包扎牢固、 无破损、 拧弯现象, 其固定支架应紧固, 引线裸露部分应无毛刺和尖角; 器身检查时还应清理油箱底部, 不得有遗留杂物。 謀荞抟箧飆鐸怼类蒋薔。4.电力变压器调试 ( 1) 测量绕组连同套管的直流电阻: 测量应在各分接头的所有位置进行。1600KVA ...
