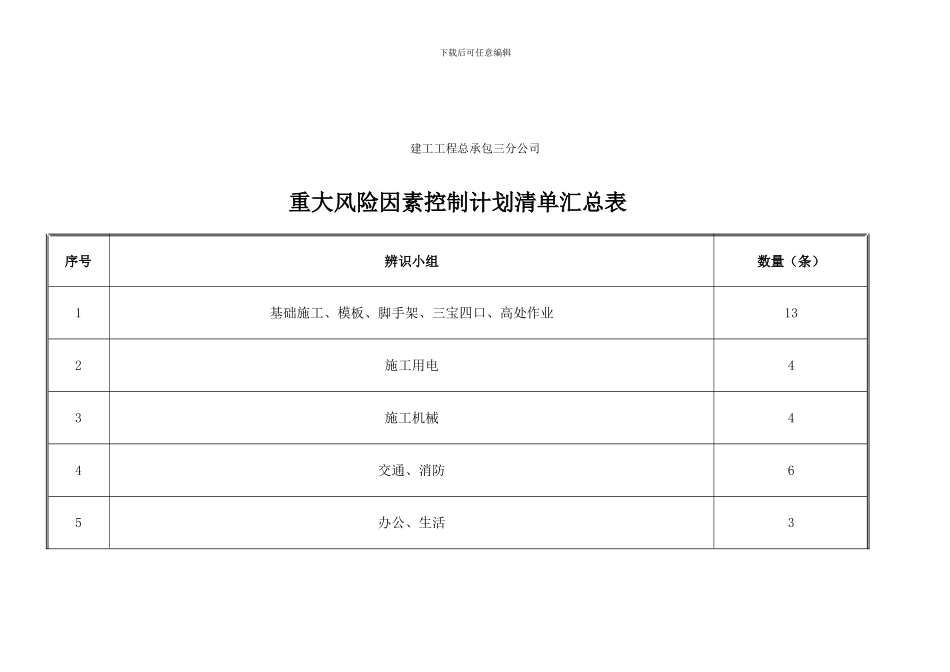

下载后可任意编辑 编码:ZB/JL-CW04-2重大风险因素控制计划清单 编制: 审核: 批准: 日期: 下载后可任意编辑 建工工程总承包三分公司重大风险因素控制计划清单汇总表序号辨识小组数量(条)1基础施工、模板、脚手架、三宝四口、高处作业132施工用电43施工机械44交通、消防65办公、生活3下载后可任意编辑 合 计30重大风险因素控制计划清单 编号: 编码:ZB/JL-CW04-2序号区域作业活动重大风险因素也许导致的事故需采纳的控制措施修正后的 风险水平备注具体描述因素1生食堂炊事购买、食用腐烂变质食品及 假冒伪劣调料制品管理缺陷 违反规定食物中毒严格控制进货渠道,严格管理,严禁食用变质腐烂食品。D 值降为212闸箱、控制箱离蒸箱太近设施缺陷触电在食堂闸箱和安装时,严格控制距离,不合格的拆除重新安装。D 值降为453冬季民工宿舍取暖宿舍取暖采纳明火违反有关规定火灾 煤气中毒见管理方案D 值降为45下载后可任意编辑活区重大风险因素控制计划清单 编号: 编码:ZB/JL-CW04-2序号区域作业活动重大风险因素也许导致的事故需采纳的控制措施修正后的 风险水平备注具体描述因素1作业区模板支撑模板立柱支撑高于 2M 时未 加设水平剪刀撑,立杆间距大违反规定倒塌1、按支撑系统设计规定加设水平剪刀撑,控制立杆间距。D 值降为452受力小横杆位置未设在立杆处违章操作下载后可任意编辑 2、按支撑设计规定小横杆设在立杆上并进行加固。3支模立杆未设两道大横杆连接违章指挥4支模板时作业层无立足点,未铺设脚手板,无临边防护防护缺陷 违章指挥坠落支模操作层设立临边防护,铺设脚手板。D 值降为905高大模板架体支设:单层支模高度:H≥8M主梁跨度:L≥12M局部总荷载:N≥10KN/M2高大模板支撑架体方案未执行专家论证,未召开方案交底会违反规定坍塌1、公司制定下发高大模板施工申报制度。即:砼浇筑前进行申报,由分公司、公司有关部门逐级验收,合格后方可下一道工序施工。2 、 严 格 专 项 方 案 论 证 制度,公司相关部门对方案实行论证。3、项目部按工程图纸编制“高大模板支设专项方案”,依据《建筑施工扣件式钢管脚手架安全技术法律规范》、碗扣架体塔设规定及有关强制性条文,进行架体设计计算。同时考虑横纵向、水平向剪刀撑设立的位置等构造规定,在工序安排上,先进行柱砼浇筑,后梁板的施工。浇梁板砼浇筑方法及顺序。D 值降为456支设高大模板使用的钢管不符合规定违反规定7大梁下部设立支顶于梁...
