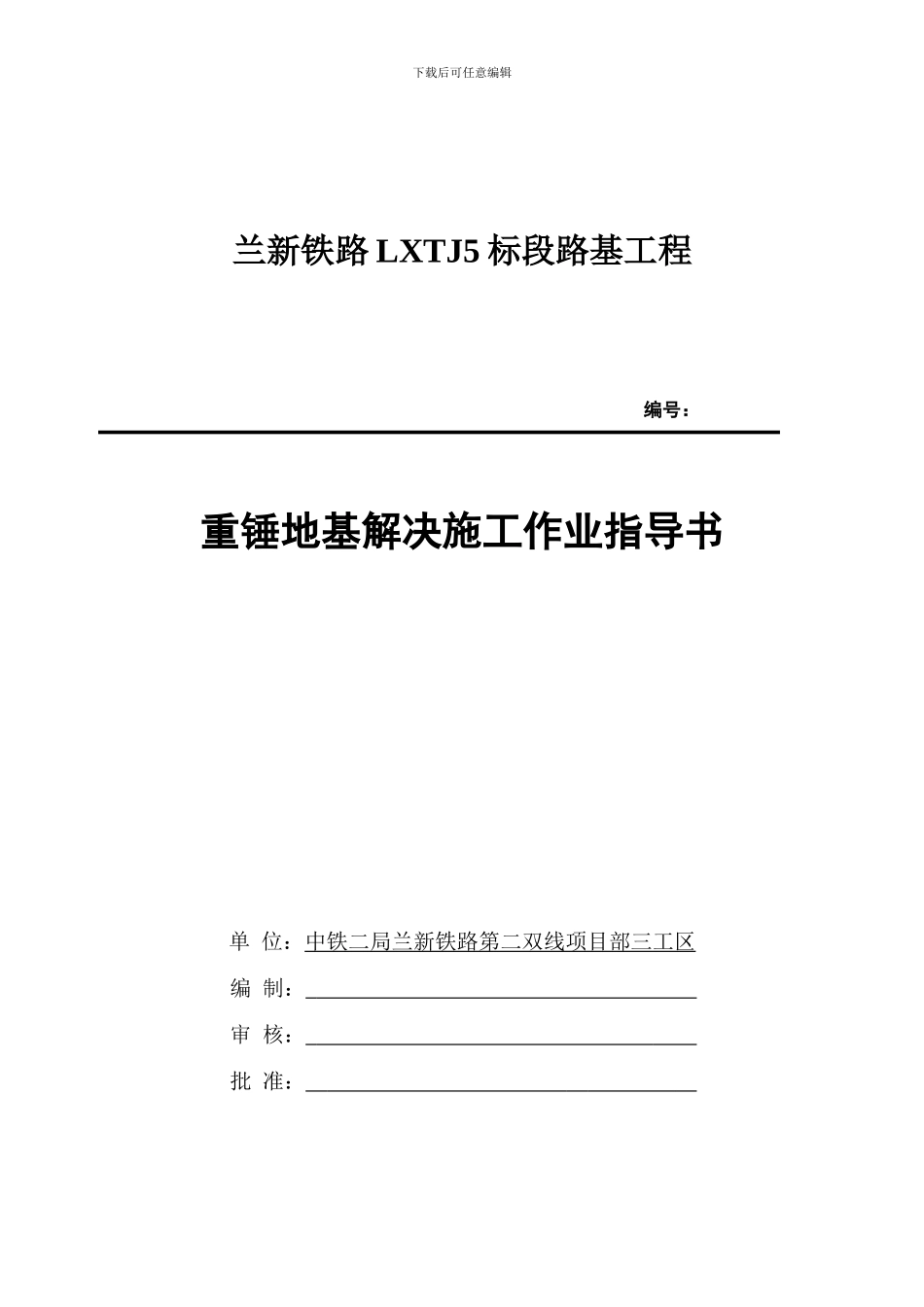

下载后可任意编辑 兰新铁路 LXTJ5 标段路基工程 编号: 重锤地基解决施工作业指导书 单 位:中铁二局兰新铁路第二双线项目部三工区编 制: 审 核: 批 准: 下载后可任意编辑 中铁二局兰新铁路第二双线项目部三工区2024 年 3 月 30 日1
编制目的明确重锤夯施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范路基地基解决施工
编制依据《客运专线铁路路基工程施工质量验收暂行标准》铁建设[2024]160 号《客运专线铁路路基工程施工技术指南》(TZ212-2024)《新建铁路兰新第二双线工程施工图》3.合用范围合用于兰新第二双线铁路 LXTJ5 标段路基地基解决,解决深度<3
4.作业准备4
1 内业技术准备作业指导书编制后,应在开工前组织技术人员仔细学习实行性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉法律规范和技术标准
制定施工安全保证措施,提出应急预案
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗
2 外业技术准备下载后可任意编辑施工作业层中所涉及的各种外部技术数据收集
修建生活房屋,配齐生活、办公设施,满足重要管理、技术人员进场生活、办公需要
5.技术规定在大面积施工前,在选取有代表性的地段进行试夯,拟定重锤夯实的锺重、锤底直径、落距、夯击遍数,并将形成成果报监理单位确认
6.施工程序与工艺流程6
1 施工程序施工程序为:施工准备→施工实验段→拟定工艺参数→夯击施工→质量检查6
2 工艺流程 7.施工规定7
1 施工准备7
1 依据设计高程及预先估量夯后也许产生的平均地面变形量,拟定夯前地面高程
2 夯锤的重量应按欲加固的土层深度、土的性质及夯锤落距选定,夯锤底面宜采纳圆形,面积应符合设计规定
3 施工前,按设计初步拟定的夯实参数,在有代表性的场地上进行试夯
