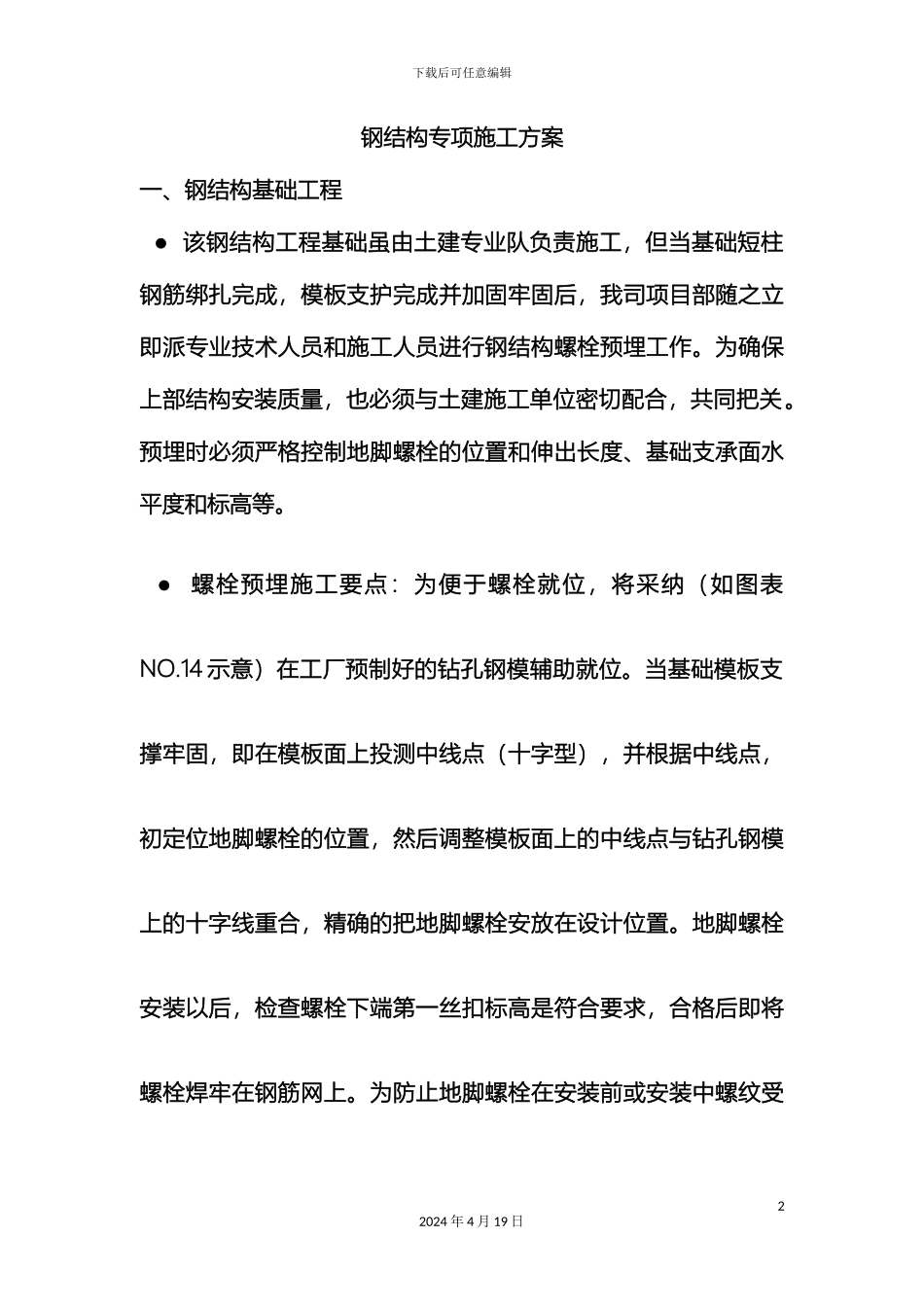

下载后可任意编辑钢结构专项施工方案资料12024 年 4 月 19 日下载后可任意编辑钢结构专项施工方案一、钢结构基础工程 ● 该钢结构工程基础虽由土建专业队负责施工,但当基础短柱钢筋绑扎完成,模板支护完成并加固牢固后,我司项目部随之立即派专业技术人员和施工人员进行钢结构螺栓预埋工作
为确保上部结构安装质量,也必须与土建施工单位密切配合,共同把关
预埋时必须严格控制地脚螺栓的位置和伸出长度、基础支承面水平度和标高等
● 螺栓预埋施工要点:为便于螺栓就位,将采纳(如图表NO
14 示意)在工厂预制好的钻孔钢模辅助就位
当基础模板支撑牢固,即在模板面上投测中线点(十字型),并根据中线点,初定位地脚螺栓的位置,然后调整模板面上的中线点与钻孔钢模上的十字线重合,精确的把地脚螺栓安放在设计位置
地脚螺栓安装以后,检查螺栓下端第一丝扣标高是符合要求,合格后即将螺栓焊牢在钢筋网上

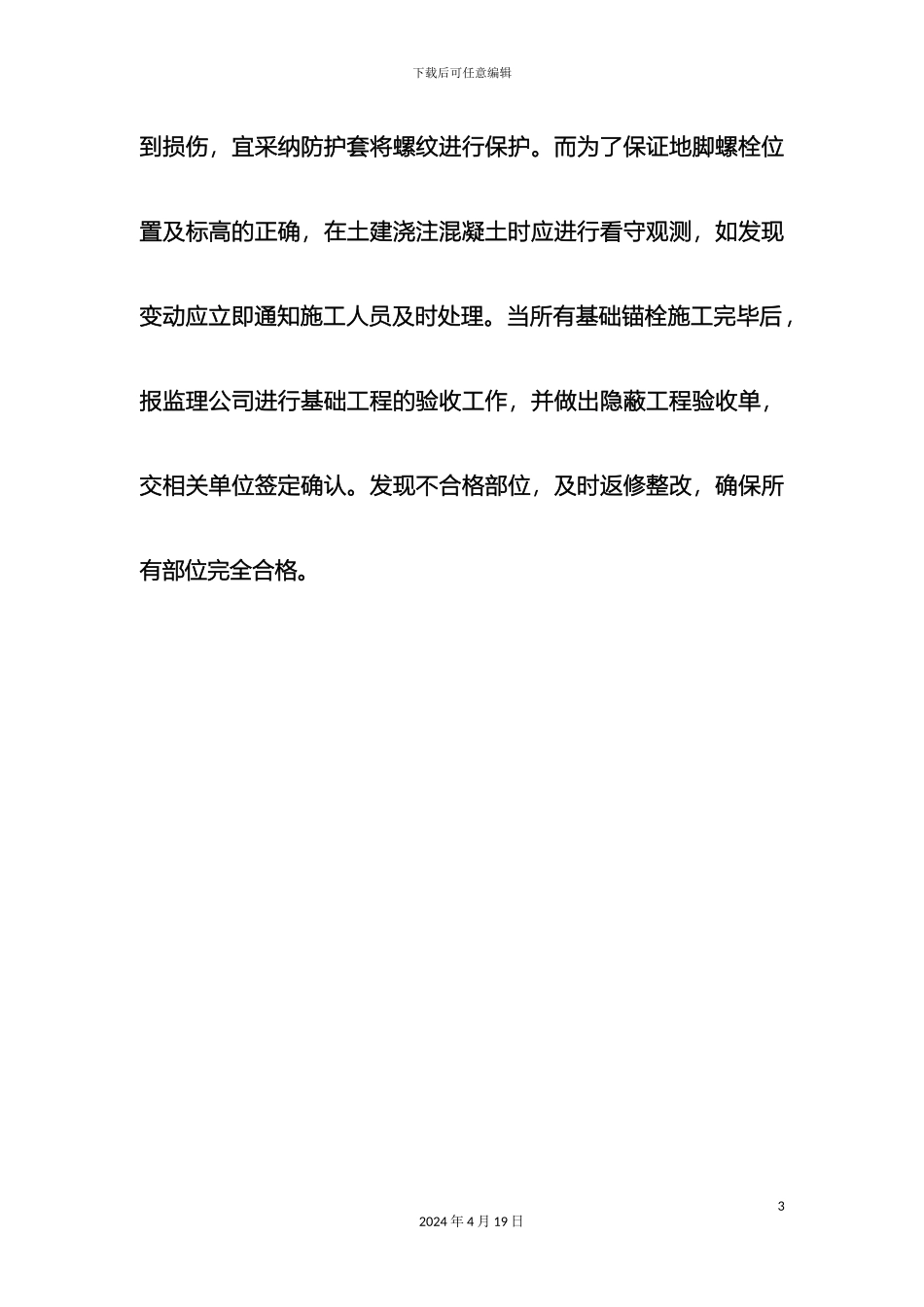

为防止地脚螺栓在安装前或安装中螺纹受22024 年 4 月 19 日下载后可任意编辑到损伤,宜采纳防护套将螺纹进行保护
而为了保证地脚螺栓位置及标高的正确,在土建浇注混凝土时应进行看守观测,如发现变动应立即通知施工人员及时处理
当所有基础锚栓施工完毕后,报监理公司进行基础工程的验收工作,并做出隐蔽工程验收单,交相关单位签定确认
发现不合格部位,及时返修整改,确保所有部位完全合格
32024 年 4 月 19 日下载后可任意编辑 二、钢结构吊装(一)、吊装准备工作 ● 对本工程所有基础锚栓进行全部复测,并做好原始记录,确保所有基础锚栓各项数据符合设计要求和有关施工法律规范的要求
同时将所有基础锚栓进行清理,打油,复核标高,安装螺栓全部到位
对所有整体轴线和柱间尺寸进行复核
●根据现场道路和材料堆放情况,设置吊装行进路线,并清理行进路线,保证所有道路畅通无阻
42024 年 4 月 19 日辅助模板尺寸图( NO
