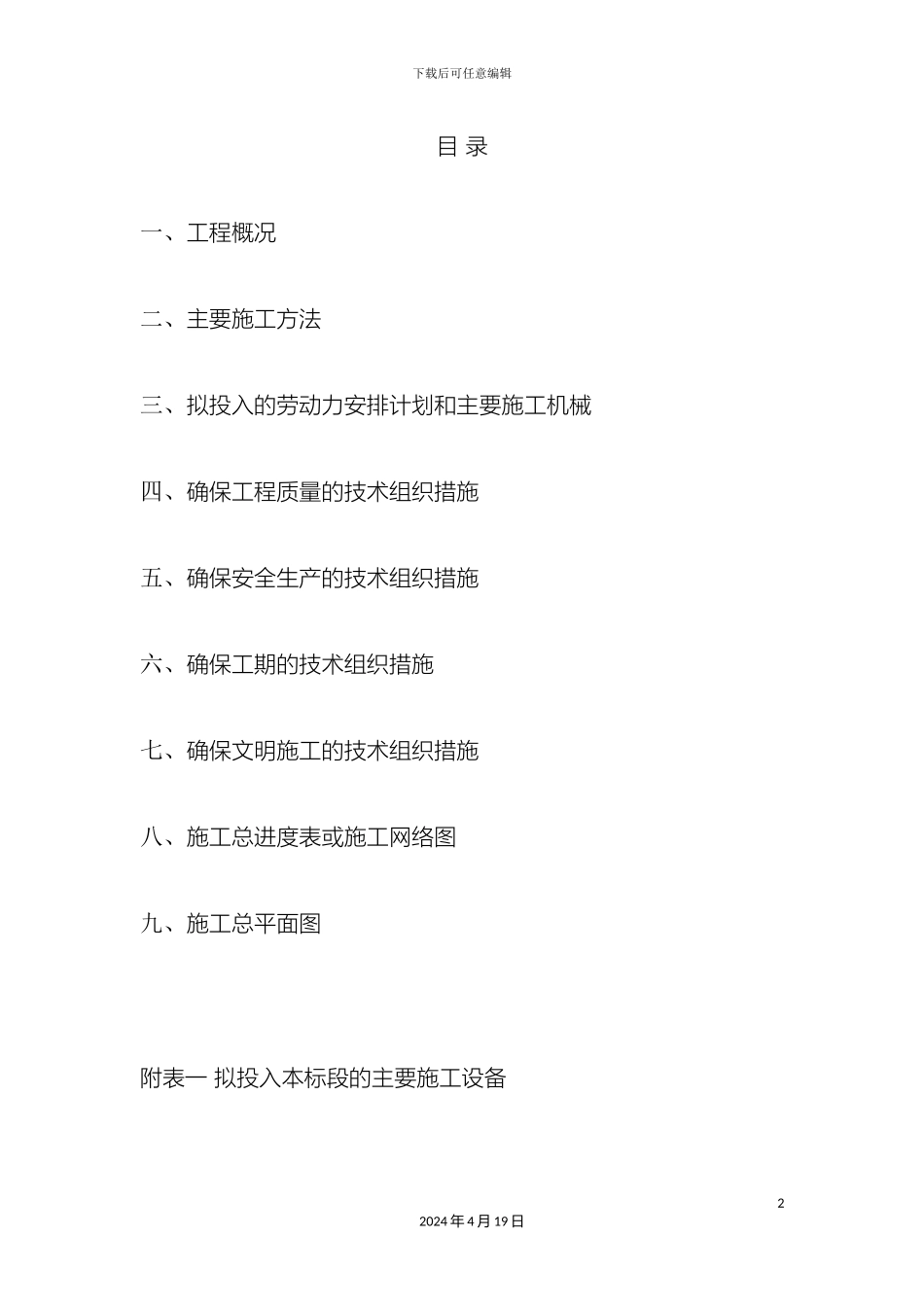

下载后可任意编辑钢结构厂房施工方案模板12024 年 4 月 19 日下载后可任意编辑目 录一、工程概况二、主要施工方法三、拟投入的劳动力安排计划和主要施工机械四、确保工程质量的技术组织措施五、确保安全生产的技术组织措施六、确保工期的技术组织措施七、确保文明施工的技术组织措施八、施工总进度表或施工网络图九、施工总平面图附表一 拟投入本标段的主要施工设备22024 年 4 月 19 日下载后可任意编辑附表二 劳动力计划表附表三 计划开、竣工日期和施工进度网络图附表四 施工总平面图一、工程概况河南源正特种气体有限公司 2#仓库、3#车间、7#仓库、8#充装间钢结构施工工程,此次项目面积 18595㎡,建设地点:牧野大道以东、东环路以西、高新路以南、南外环路以北
计划32024 年 4 月 19 日下载后可任意编辑工期 60 日历天
主要技术法律规范、规程:(1)《地基与基础工程施工及验收法律规范》(2)《混凝土结构工程施工及验收法律规范》 (3)《建筑装饰工程施工及验收法律规范》(4)《钢结构工程施工及验收法律规范》(5)《屋面工程技术法律规范》(6)《建筑工程质量检验评定标准》(7)《钢结构工程质量评定标准》(8)《建筑电气安装工程质量检验评定标准》(9)《轻型房屋钢结构技术规程》(10)《建筑结构焊接规程》42024 年 4 月 19 日下载后可任意编辑二、主要施工方法 施工准备是迅速形成施工能力,掀起施工高潮的关键,为此我单位十分重视,在投标阶段就对本工程进行了较认真细致的调查和详细的阅读文件、讨论方案、制定措施
在投标书中的施工队伍和机械设备已经落实,并进行了必要的准备
若我单位有幸中标,接到中标通知后将立即行动,调集队伍,开展现场的各项施工准备工作,在 15 日内编制出各工程项目的详细的实施性施工组织设计报请监理工程师审批
1 图纸会审 由单位总工主持,召集相关
