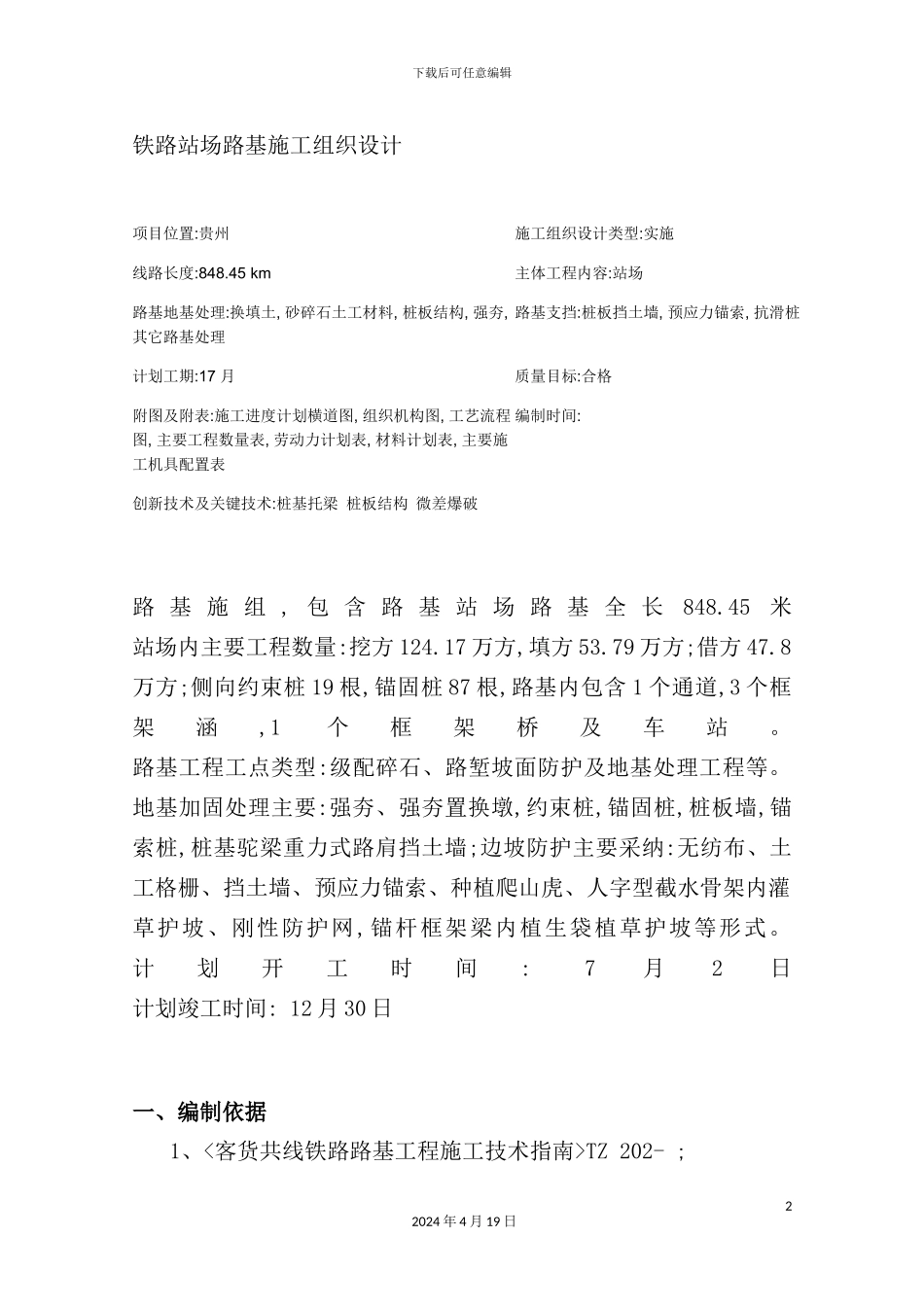

下载后可任意编辑铁路站场路基施工组织设计12024 年 4 月 19 日下载后可任意编辑铁路站场路基施工组织设计项目位置:贵州施工组织设计类型:实施线路长度:848

45 km主体工程内容:站场路基地基处理:换填土, 砂碎石土工材料, 桩板结构, 强夯, 其它路基处理路基支挡:桩板挡土墙, 预应力锚索, 抗滑桩计划工期:17 月质量目标:合格附图及附表:施工进度计划横道图, 组织机构图, 工艺流程图, 主要工程数量表, 劳动力计划表, 材料计划表, 主要施工机具配置表编制时间: 创新技术及关键技术:桩基托梁 桩板结构 微差爆破路 基 施 组 , 包 含 路 基 站 场 路 基 全 长848
45米站场内主要工程数量:挖方 124
17 万方,填方 53
79 万方;借方 47
8万方;侧向约束桩 19 根,锚固桩 87 根,路基内包含 1 个通道,3 个框架涵,1个框架桥及车站
路基工程工点类型:级配碎石、路堑坡面防护及地基处理工程等
地基加固处理主要:强夯、强夯置换墩,约束桩,锚固桩,桩板墙,锚索桩,桩基驼梁重力式路肩挡土墙;边坡防护主要采纳:无纺布、土工格栅、挡土墙、预应力锚索、种植爬山虎、人字型截水骨架内灌草护坡、刚性防护网,锚杆框架梁内植生袋植草护坡等形式
计划开工时间: 7月2日计划竣工时间: 12 月 30 日一、编制依据1、TZ 202- ;22024 年 4 月 19 日下载后可任意编辑2、TB 10106- ;4、夜郎镇中间站施工设计图5 、 < 铁 路 路 基 填 筑 填 筑 工 程 连 续 压 实 控 制 技 术 规 程 >TB 10108- ;6、铁建设【 】133 号;7、TB 10118- ;8、(TB10301- );9、(TB10302- );10、(TB10414- );11、(TB10423- );12、施工调查及现场踏勘13、招标文件及
