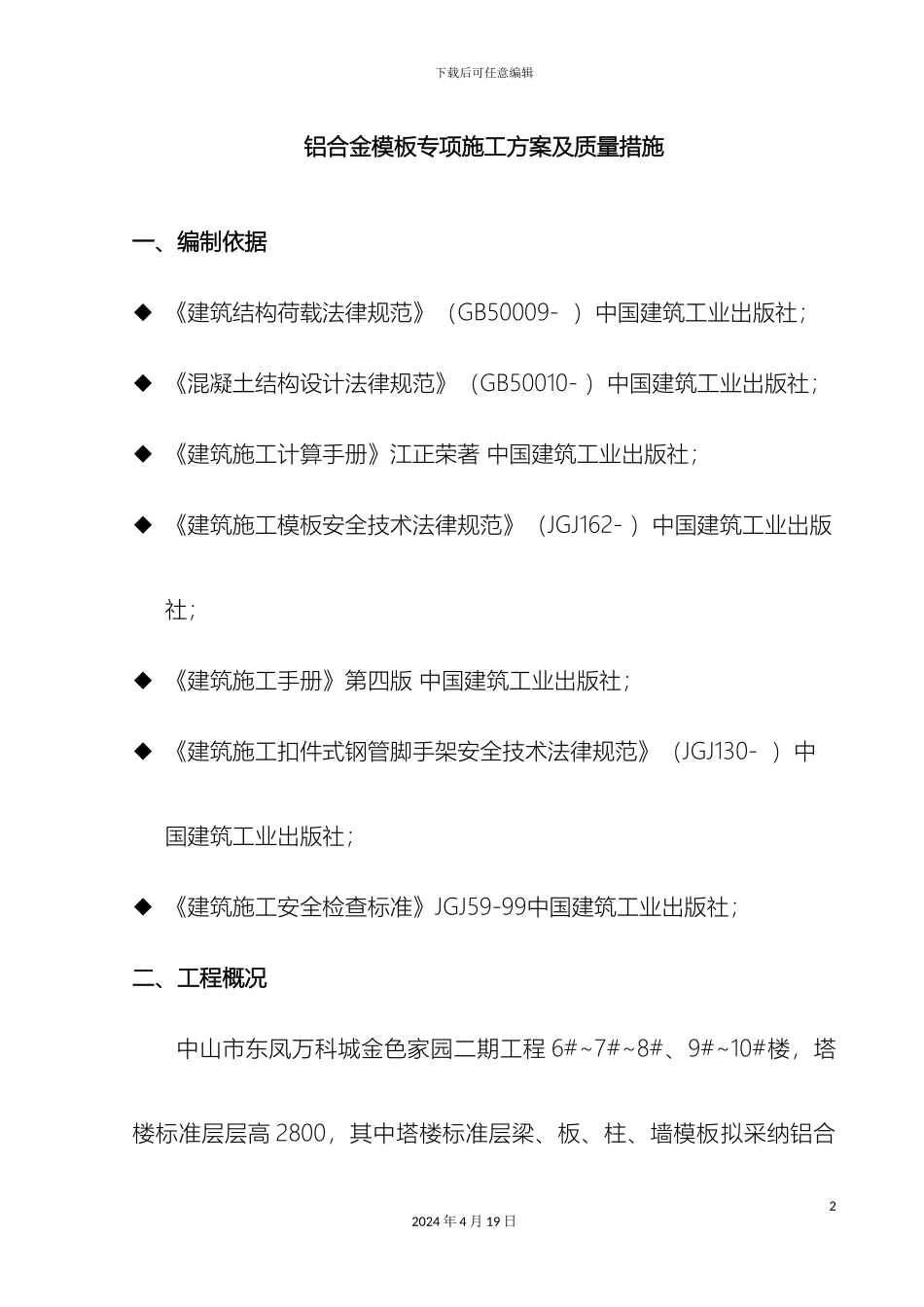

下载后可任意编辑铝合金模板方案12024 年 4 月 19 日下载后可任意编辑铝合金模板专项施工方案及质量措施一、编制依据 《建筑结构荷载法律规范》(GB50009- )中国建筑工业出版社; 《混凝土结构设计法律规范》(GB50010- )中国建筑工业出版社; 《建筑施工计算手册》江正荣著 中国建筑工业出版社; 《建筑施工模板安全技术法律规范》(JGJ162- )中国建筑工业出版社; 《建筑施工手册》第四版 中国建筑工业出版社; 《建筑施工扣件式钢管脚手架安全技术法律规范》(JGJ130- )中国建筑工业出版社; 《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社;二、工程概况中山市东凤万科城金色家园二期工程 6#~7#~8#、9#~10#楼,塔楼标准层层高 2800,其中塔楼标准层梁、板、柱、墙模板拟采纳铝合22024 年 4 月 19 日下载后可任意编辑金模板系统。该铝合金模板系统为铝框组合模板,铝合金模板系统具有模板安装、拆模施工方便,平整度、垂直度、砼成型可达到清水模板砼效果。模板周转次数可达 200 多次。铝合金模板系统是建设部推广的节能、环保产品。相对于传统作业的胶合模板,铝合金模板具有以下的特点:1、利于环保,节约木材,保护森林2、模板可多次再利用,良好的表面成形3、尺寸误差最小4、杂物较少,易于堆放5、施工产生的垃圾少,利于文明施工三、施工难点及施工流程(一)施工难点1、本系统属于新型工艺材料代替传统的作业方法,施工的重点在于确保模板架体的强度、刚度和稳定性。32024 年 4 月 19 日下载后可任意编辑2、合理选用支撑体系,保证结构施工安全。3、严格控制施工荷载,确证结构处于受控状态。4、严格控制拆模时间,保证混凝土的成型质量。5、因 6#楼、7#楼、8#楼相连,9#和 10#楼相连楼中间有一变形缝,需先施工一边的墙身结构,低一层的结构中间拟采纳泡沫板填充,待混凝土浇筑后才拆除中间填充的泡沫板,具体做法拟按下图节点施工。(二)铝合金模板的主要构造楼面系统结构主要包括楼面板,楼面龙骨,SL 和 BB。墙身系统结42024 年 4 月 19 日下载后可任意编辑构主要包括墙身板,穿墙螺丝,钢背楞,K 架板。铝型材(型号 6063);钢背楞(Q235)(二)、施工流程放墙柱位线→标高抄平→安装墙柱模板→安装梁模板→安装楼板模板→检查垂直度→检查平整度→检查销子是否正确地楔入→移交绑扎钢筋52024 年 4 月 19 日下载后可任意编辑四、组织机构为了使用工作有序...
