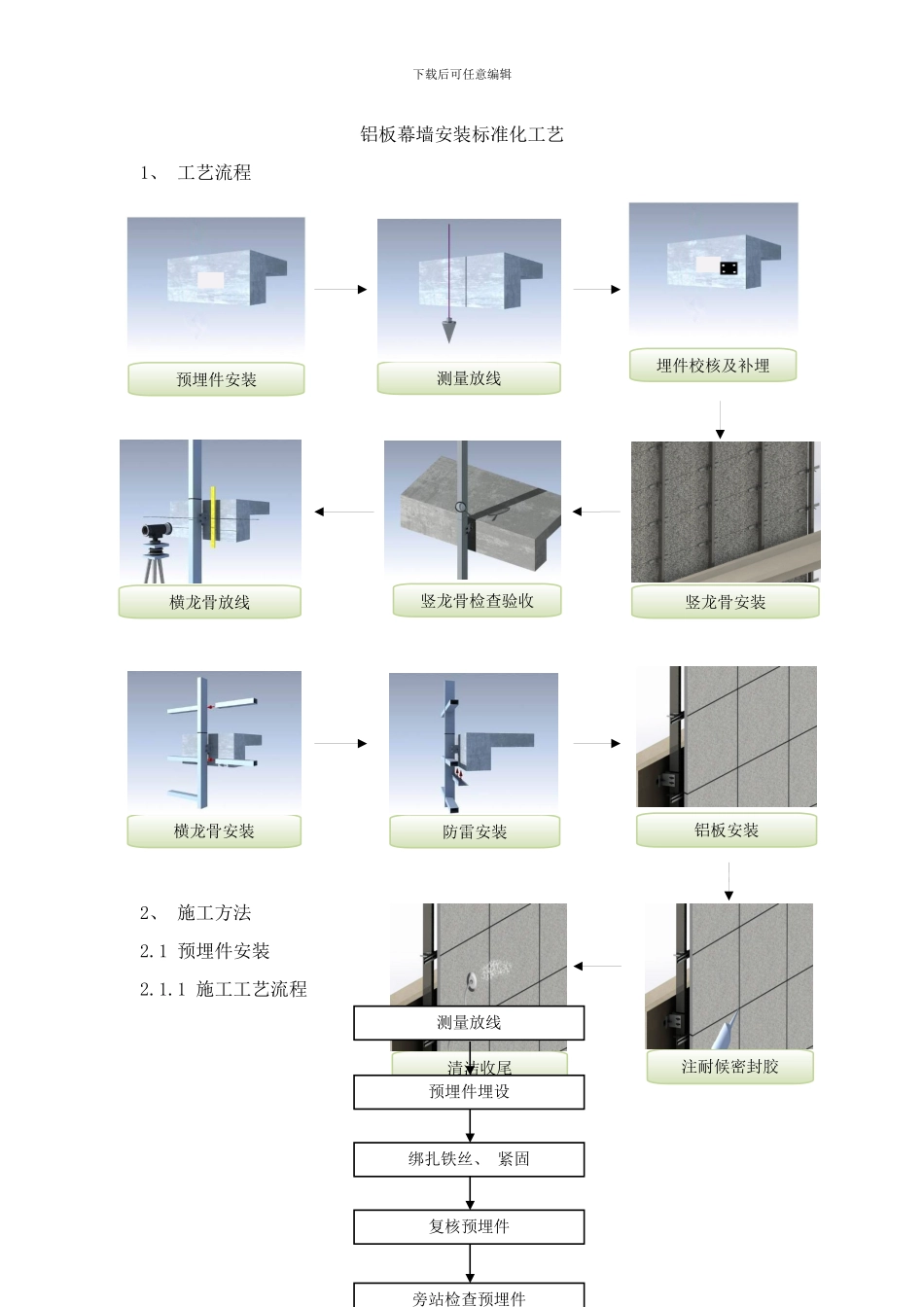

铝板安装测量放线预埋件安装竖龙骨检查验收横龙骨放线横龙骨安装防雷安装埋件校核及补埋竖龙骨安装注耐候密封胶清洁收尾测量放线预埋件埋设绑扎铁丝、 紧固复核预埋件旁站检查预埋件下载后可任意编辑铝板幕墙安装标准化工艺1、 工艺流程2、 施工方法2
1 预埋件安装2
1 施工工艺流程下载后可任意编辑2

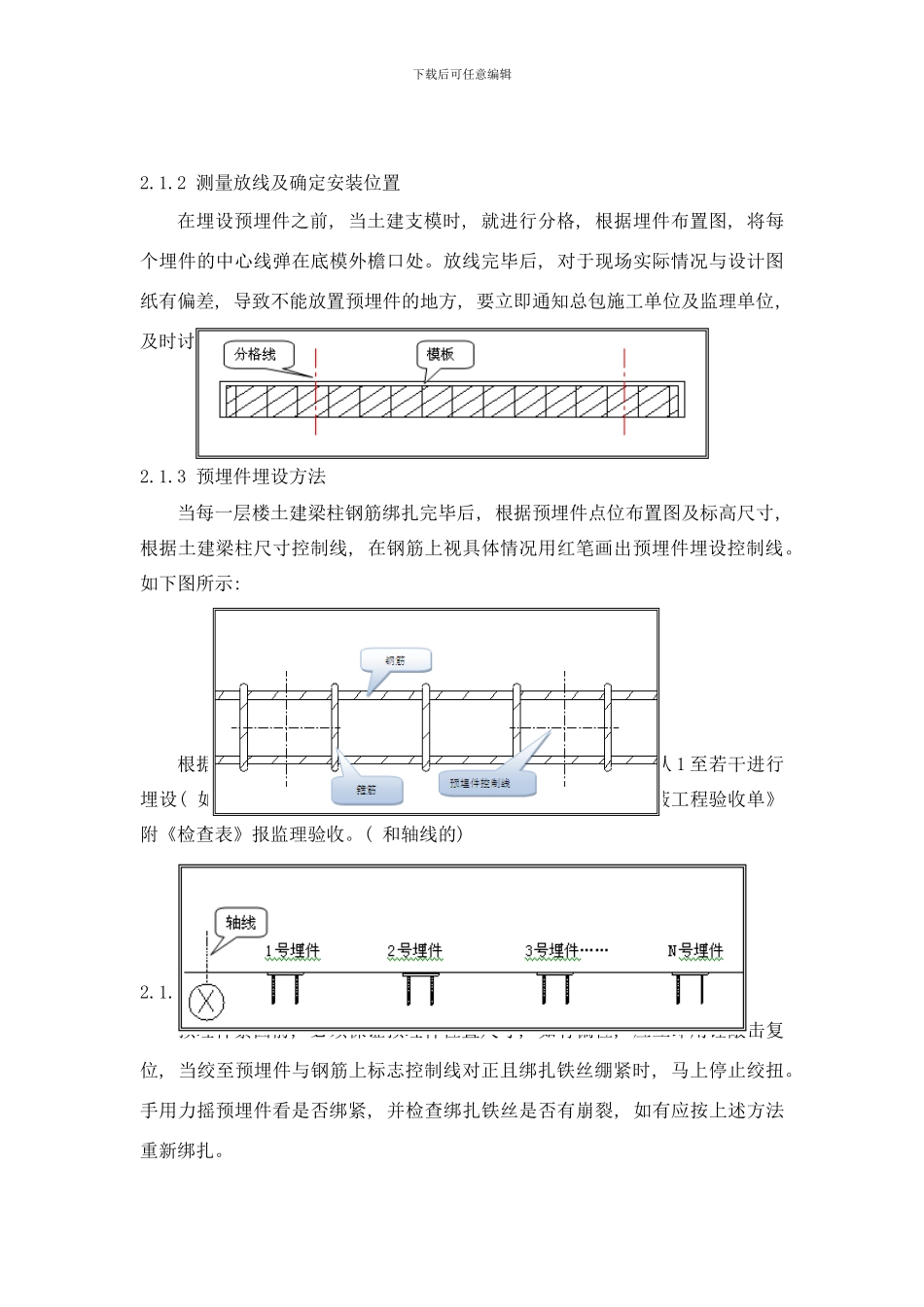

2 测量放线及确定安装位置在埋设预埋件之前, 当土建支模时, 就进行分格, 根据埋件布置图, 将每个埋件的中心线弹在底模外檐口处
放线完毕后, 对于现场实际情况与设计图纸有偏差, 导致不能放置预埋件的地方, 要立即通知总包施工单位及监理单位, 及时讨论解决方案
( 如图) 2
3 预埋件埋设方法当每一层楼土建梁柱钢筋绑扎完毕后, 根据预埋件点位布置图及标高尺寸, 根据土建梁柱尺寸控制线, 在钢筋上视具体情况用红笔画出预埋件埋设控制线
如下图所示: 根据埋件施工图埋件分布情况, 对埋件以轴线进行编号, 从 1 至若干进行埋设( 如下图示) , 埋设后, 逐个对埋件进行检查并填写《隐蔽工程验收单》附《检查表》报监理验收
( 和轴线的) 2
4 绑扎铁丝、 紧固预埋件紧固前, 必须保证预埋件位置尺寸, 如有偏位, 应立即用锤敲击复位, 当绞至预埋件与钢筋上标志控制线对正且绑扎铁丝绷紧时, 马上停止绞扭
手用力摇预埋件看是否绑紧, 并检查绑扎铁丝是否有崩裂, 如有应按上述方法重新绑扎
下载后可任意编辑2

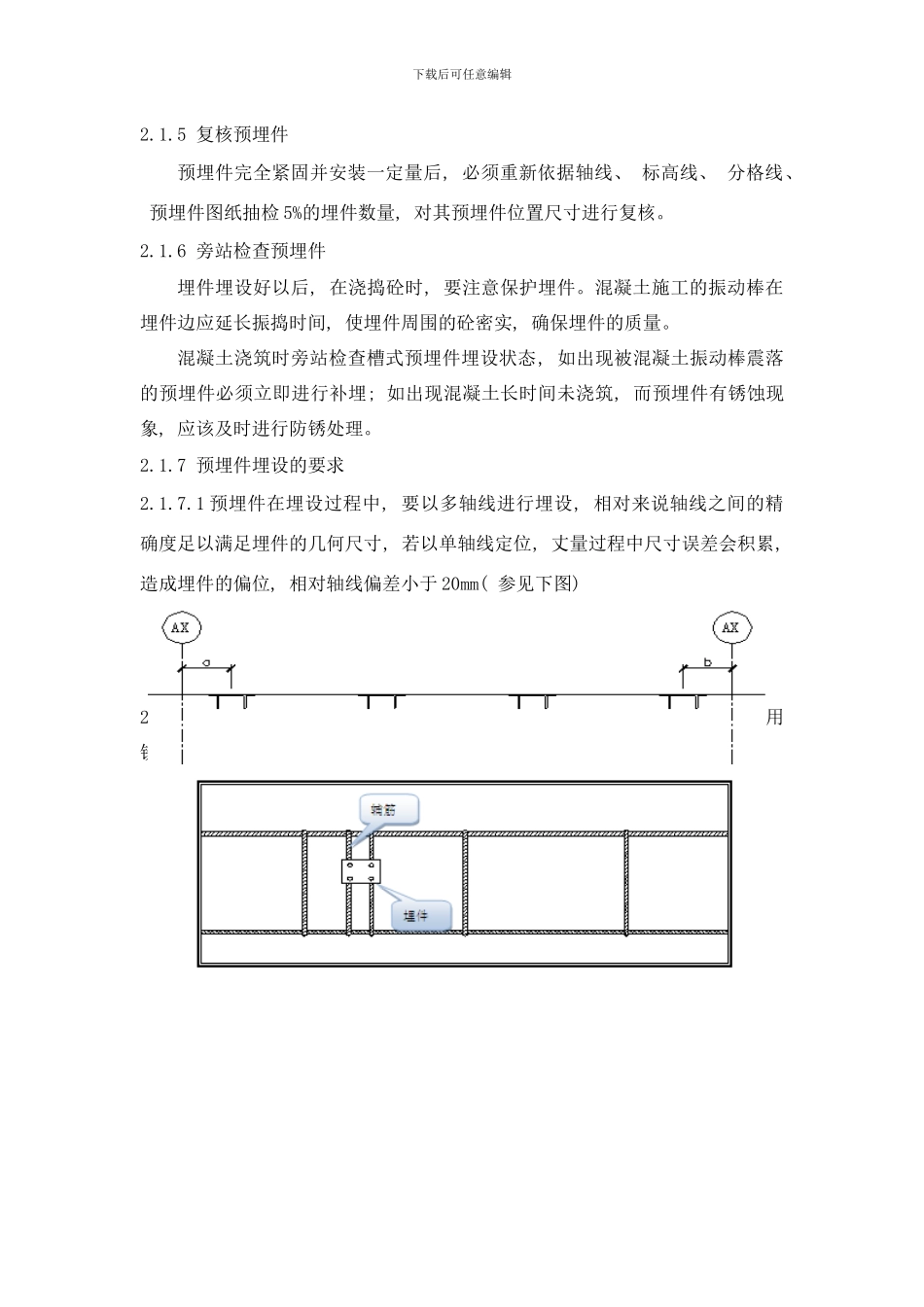

5 复核预埋件预埋件完全紧固并安装一定量后, 必须重新依据轴线、 标高线、 分格线、 预埋件图纸抽检 5%的埋件数量, 对其预埋件位置尺寸进行复核
6 旁站检查预埋件埋件埋设好以后, 在浇捣砼时, 要注意保护埋件
混凝土施工的振动棒在埋件边应延长振捣时间, 使埋件周围的砼密实, 确保埋件的质量
混凝土浇筑时旁站检查槽式预埋件埋设状态, 如出现被混凝土振动棒震落的预埋
