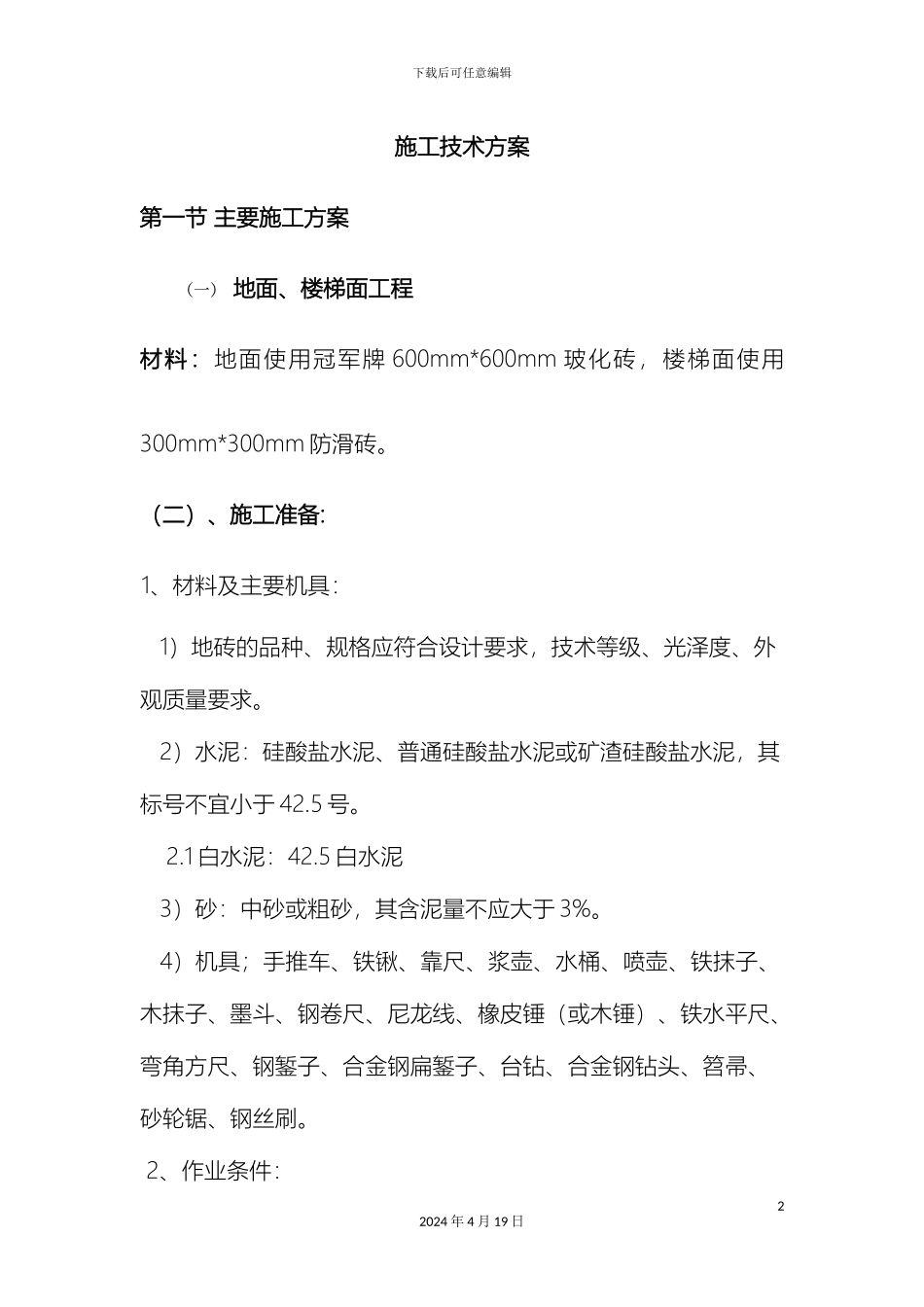

下载后可任意编辑铺砖施工方案12024 年 4 月 19 日下载后可任意编辑施工技术方案第一节 主要施工方案(一) 地面、楼梯面工程材料:地面使用冠军牌 600mm*600mm 玻化砖,楼梯面使用300mm*300mm 防滑砖
(二)、施工准备:1、材料及主要机具: 1)地砖的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求
2)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于 42
1 白水泥:42
5 白水泥 3)砂:中砂或粗砂,其含泥量不应大于 3%
4)机具;手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合金钢扁錾子、台钻、合金钢钻头、笤帚、砂轮锯、钢丝刷

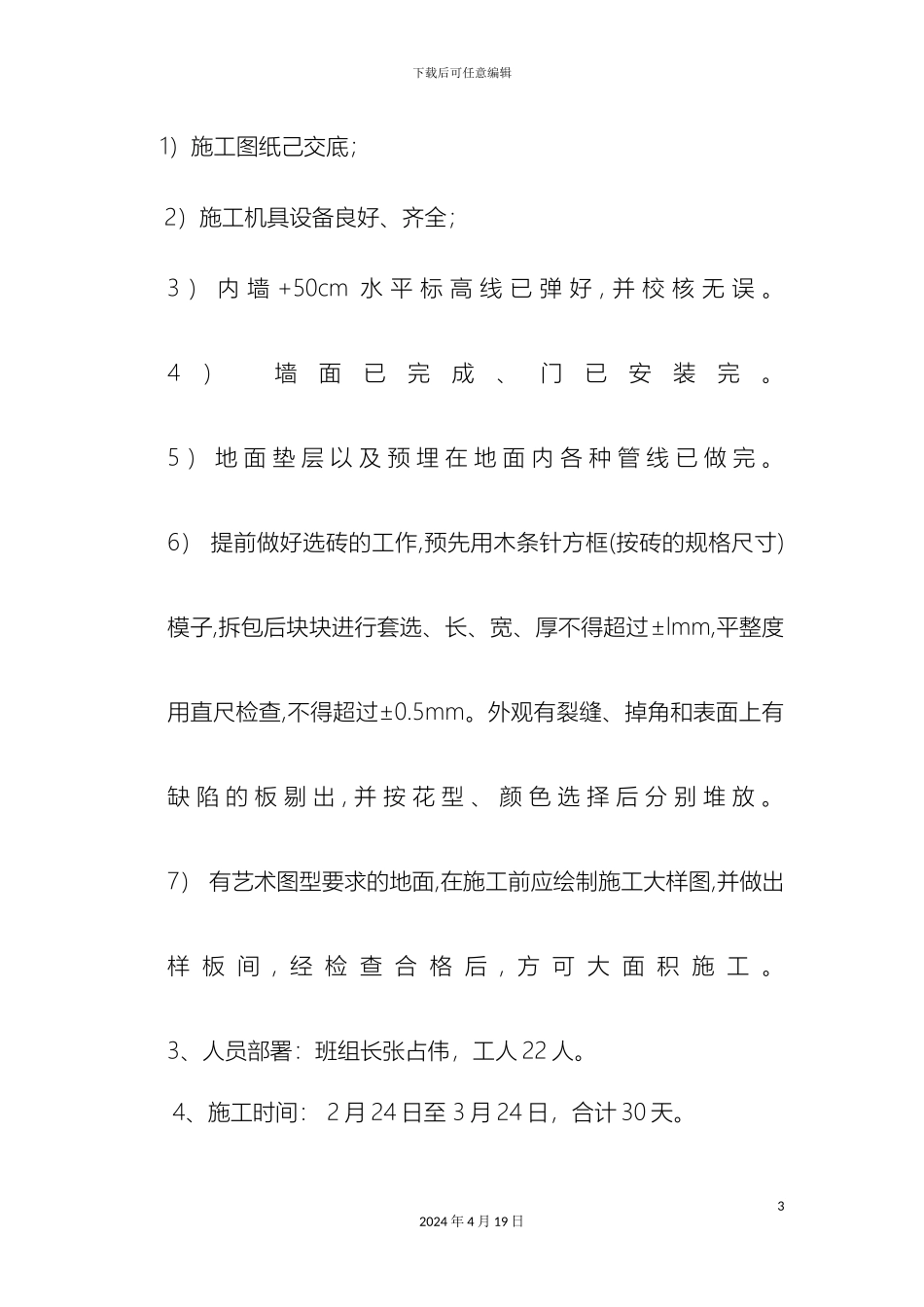

2、作业条件:22024 年 4 月 19 日下载后可任意编辑 1)施工图纸己交底;2)施工机具设备良好、齐全;3 ) 内 墙 +50cm 水 平 标 高 线 已 弹 好 , 并 校 核 无 误
4) 墙面已完成、门已安装完
5 ) 地 面 垫 层 以 及 预 埋 在 地 面 内 各 种 管 线 已 做 完
6) 提前做好选砖的工作,预先用木条针方框(按砖的规格尺寸)模子,拆包后块块进行套选、长、宽、厚不得超过±lmm,平整度用直尺检查,不得超过±0
外观有裂缝、掉角和表面上有缺 陷 的 板 剔 出 , 并 按 花 型 、 颜 色 选 择 后 分 别 堆 放
7) 有艺术图型要求的地面,在施工前应绘制施工大样图,并做出样 板 间 , 经 检 查 合 格 后 , 方 可 大 面 积 施 工
3、人员部署:班组长张占伟,工人 22 人
4、施工时间: 2 月 24 日至 3 月 24 日,合计 30 天
32024 年 4 月 19 日下载后可任意编辑 (三)、施工工艺 1、基层检查
