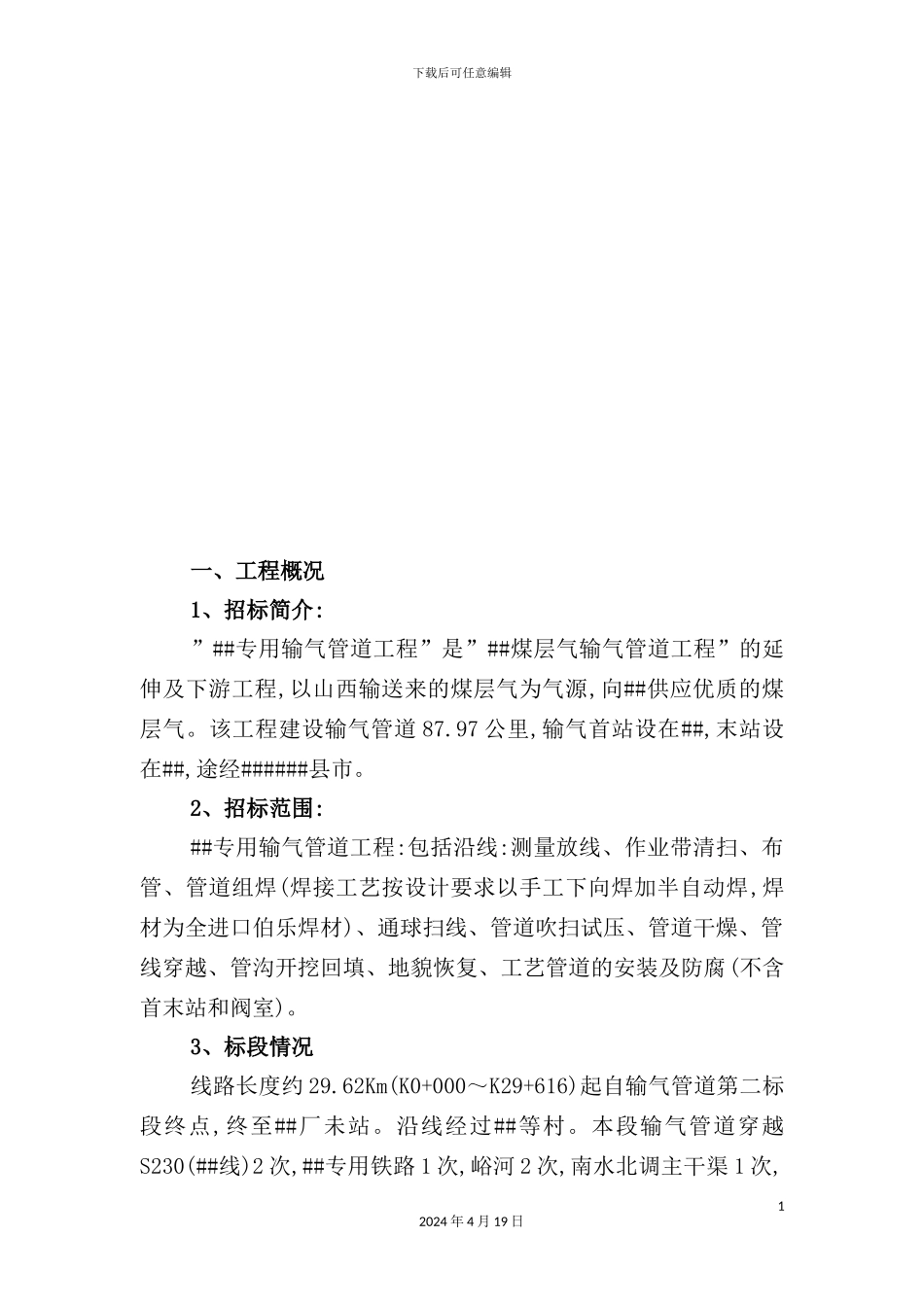

下载后可任意编辑长输管线安装防腐施工组织设计12024 年 4 月 19 日目 录下载后可任意编辑一、工程概况1、招标简介:”##专用输气管道工程”是”##煤层气输气管道工程”的延伸及下游工程,以山西输送来的煤层气为气源,向##供应优质的煤层气
该工程建设输气管道 87
97 公里,输气首站设在##,末站设在##,途经######县市
2、招标范围:##专用输气管道工程:包括沿线:测量放线、作业带清扫、布管、管道组焊(焊接工艺按设计要求以手工下向焊加半自动焊,焊材为全进口伯乐焊材)、通球扫线、管道吹扫试压、管道干燥、管线穿越、管沟开挖回填、地貌恢复、工艺管道的安装及防腐(不含首末站和阀室)
3、标段情况线路长度约 29
62Km(K0+000~K29+616)起自输气管道第二标段终点,终至##厂未站
沿线经过##等村
本段输气管道穿越S230(##线)2 次,##专用铁路 1 次,峪河 2 次,南水北调主干渠 1 次,12024 年 4 月 19 日下载后可任意编辑##河 1 次
4、质量标准合格备案5、工期要求总工期暂定 6 个月
二、施工部署1、施工指导思想及目标1
1 施工指导思想根据以技术为先导,以质量求生存,以市场求进展
制造优质工程,降低工程成本,缩短施工工期,认真履行合同,为业主提供一流服务的指导思想
2 管理目标”安全生产第一、工程质量第一、管理水平第一、经济效益第一”
2、施工准备2
1 技术准备2
1 收集相关施工标准及验收法律规范,对标准和法律规范进行学习,并贯彻到作业基层
2 熟悉设计图纸、文件,组织有关技术人员进行施工图纸内部会审,为设计交底、图纸会审做准备
3 组织有关技术人员进行施工现场踏线,并根据现场踏线情况,编制,以及相关的,并按规定程序进行审批
4 依据业主编制的,下发相应的
5 由技术部人员对作业
