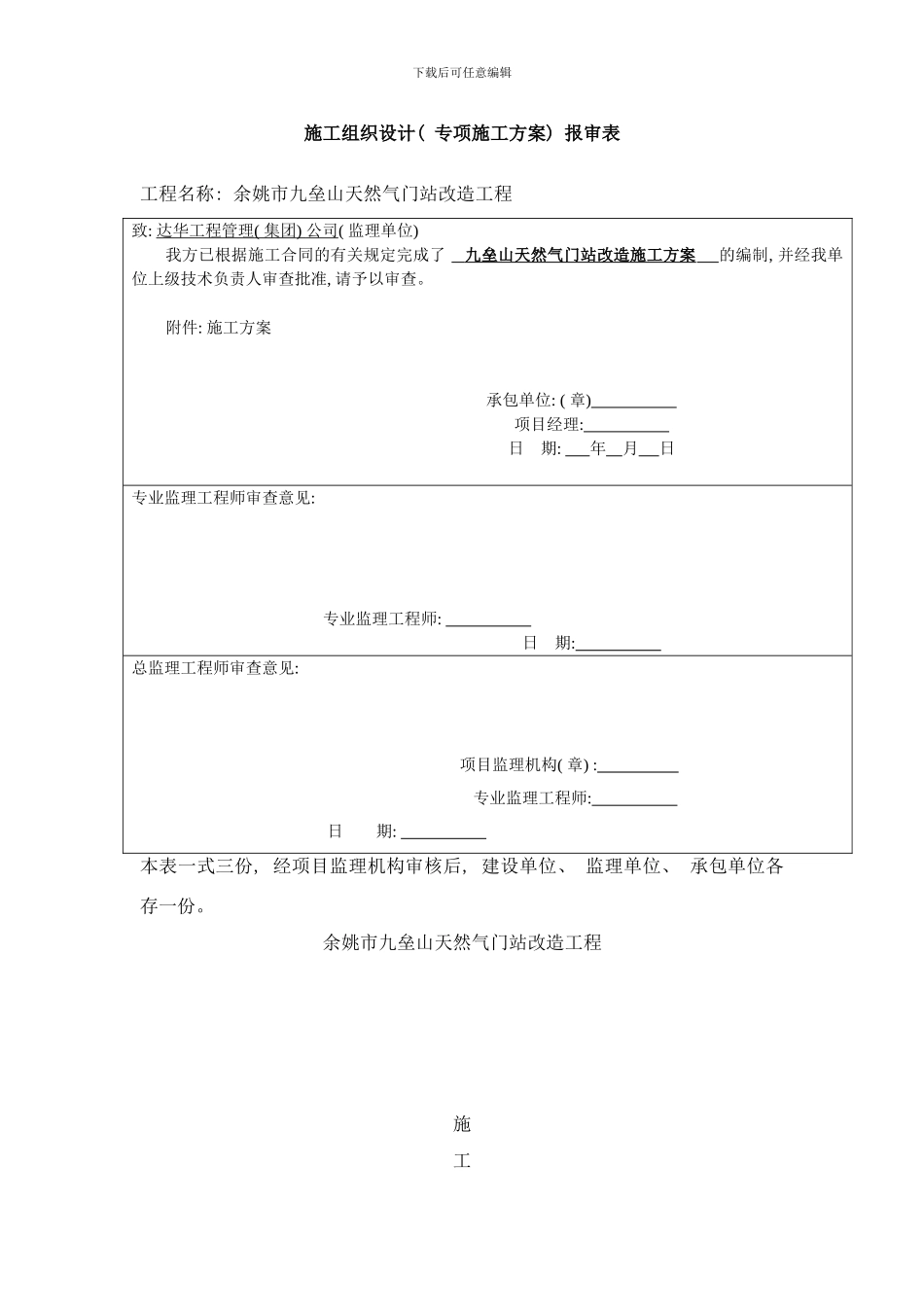

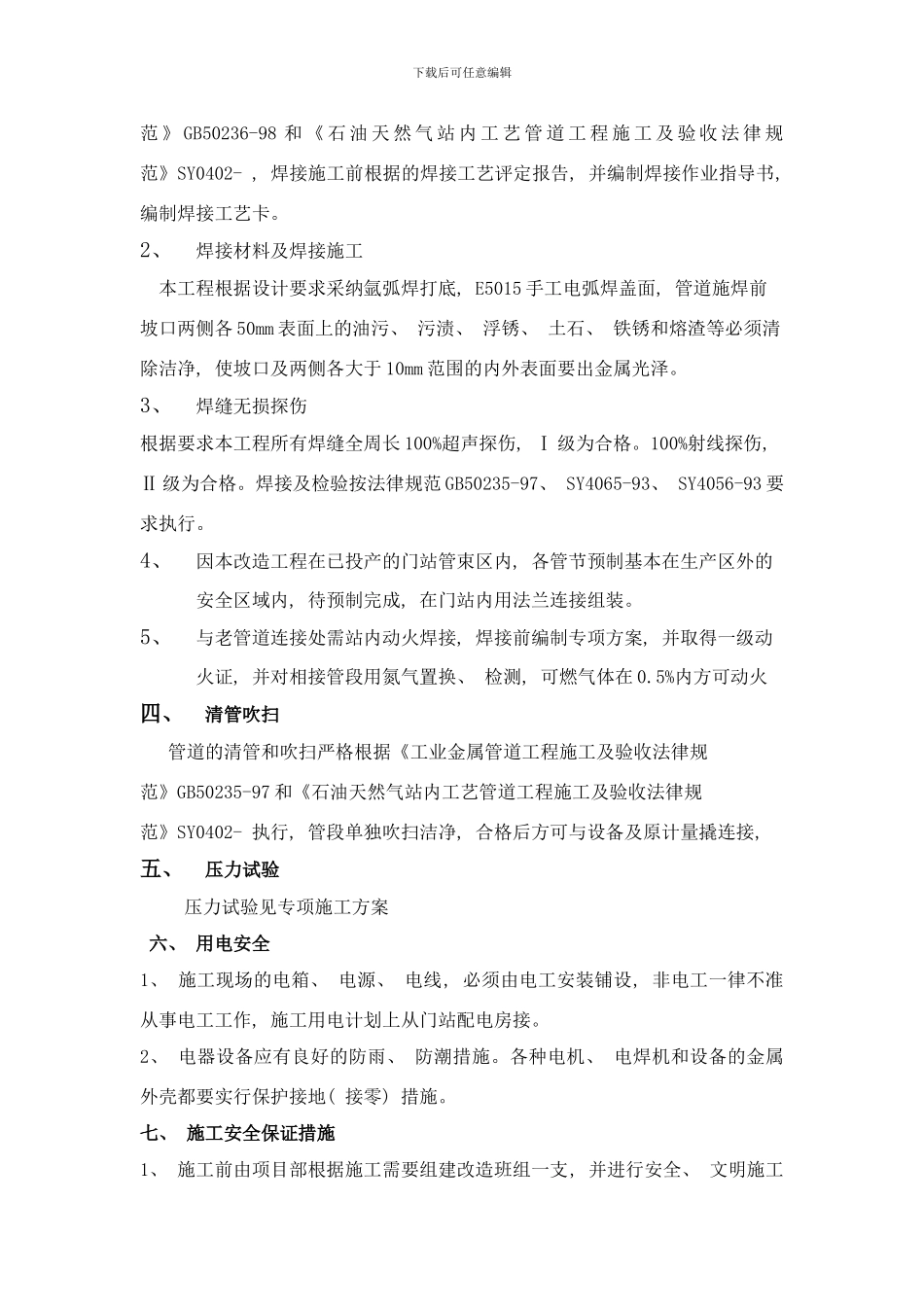

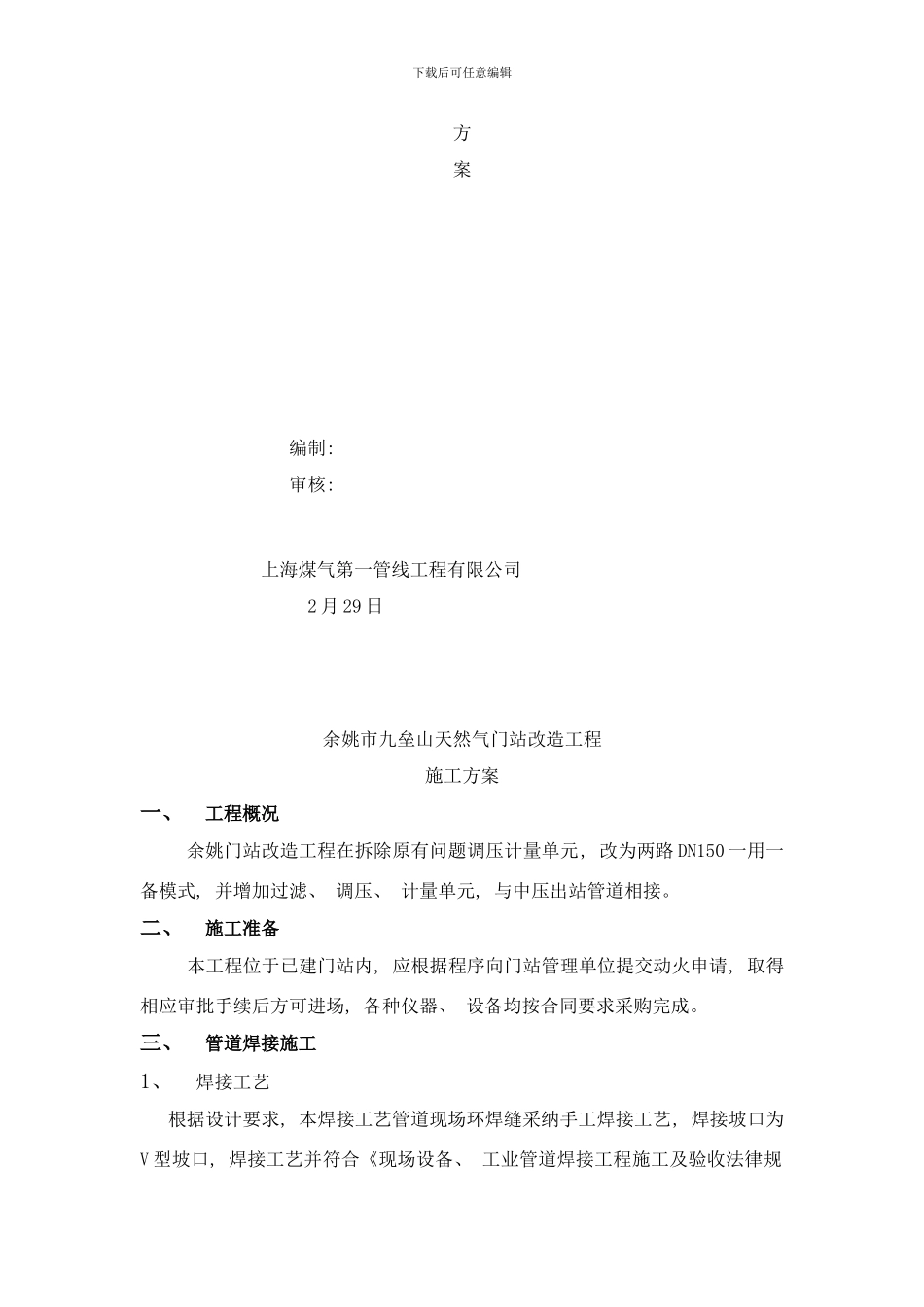

下载后可任意编辑施工组织设计( 专项施工方案) 报审表工程名称: 余姚市九垒山天然气门站改造工程 致: 达华工程管理 ( 集团 ) 公司 ( 监理单位) 我方已根据施工合同的有关规定完成了 九垒山天然气门站改造施工方案 的编制, 并经我单位上级技术负责人审查批准, 请予以审查。附件: 施工方案 承包单位: ( 章) 项目经理: 日 期: 年 月 日专业监理工程师审查意见: 专业监理工程师: 日 期: 总监理工程师审查意见: 项目监理机构( 章) : 专业监理工程师: 日 期: 本表一式三份, 经项目监理机构审核后, 建设单位、 监理单位、 承包单位各存一份。余姚市九垒山天然气门站改造工程施工下载后可任意编辑方案编制: 审核: 上海煤气第一管线工程有限公司 2 月 29 日余姚市九垒山天然气门站改造工程施工方案一、工程概况余姚门站改造工程在拆除原有问题调压计量单元, 改为两路 DN150 一用一备模式, 并增加过滤、 调压、 计量单元, 与中压出站管道相接。二、施工准备 本工程位于已建门站内, 应根据程序向门站管理单位提交动火申请, 取得相应审批手续后方可进场, 各种仪器、 设备均按合同要求采购完成。三、管道焊接施工1、焊接工艺 根据设计要求, 本焊接工艺管道现场环焊缝采纳手工焊接工艺, 焊接坡口为V 型坡口, 焊接工艺并符合《现场设备、 工业管道焊接工程施工及验收法律规下载后可任意编辑范 》 GB50236-98 和 《 石 油 天 然 气 站 内 工 艺 管 道 工 程 施 工 及 验 收 法 律 规范》SY0402- , 焊接施工前根据的焊接工艺评定报告, 并编制焊接作业指导书, 编制焊接工艺卡。2、焊接材料及焊接施工 本工程根据设计要求采纳氩弧焊打底, E5015 手工电弧焊盖面, 管道施焊前坡口两侧各 50mm 表面上的油污、 污渍、 浮锈、 土石、 铁锈和熔渣等必须清除洁净, 使坡口及两侧各大于 10mm 范围的内外表面要出金属光泽。3、焊缝无损探伤根据要求本工程所有焊缝全周长 100%超声探伤, Ⅰ 级为合格。100%射线探伤, Ⅱ 级为合格。焊接及检验按法律规范 GB50235-97、 SY4065-93、 SY4056-93 要求执行。4、因本改造工程在已投产的门站管束区内, 各管节预制基本在生产区外的安全区域内, 待预制完成, 在门站内用法兰连接组装。5、与老管道连接处需站内动火焊接, 焊接前编制专项方案, 并取得一级动火证, 并对相接管段用氮气置换、 检测, 可燃气体在 0....
