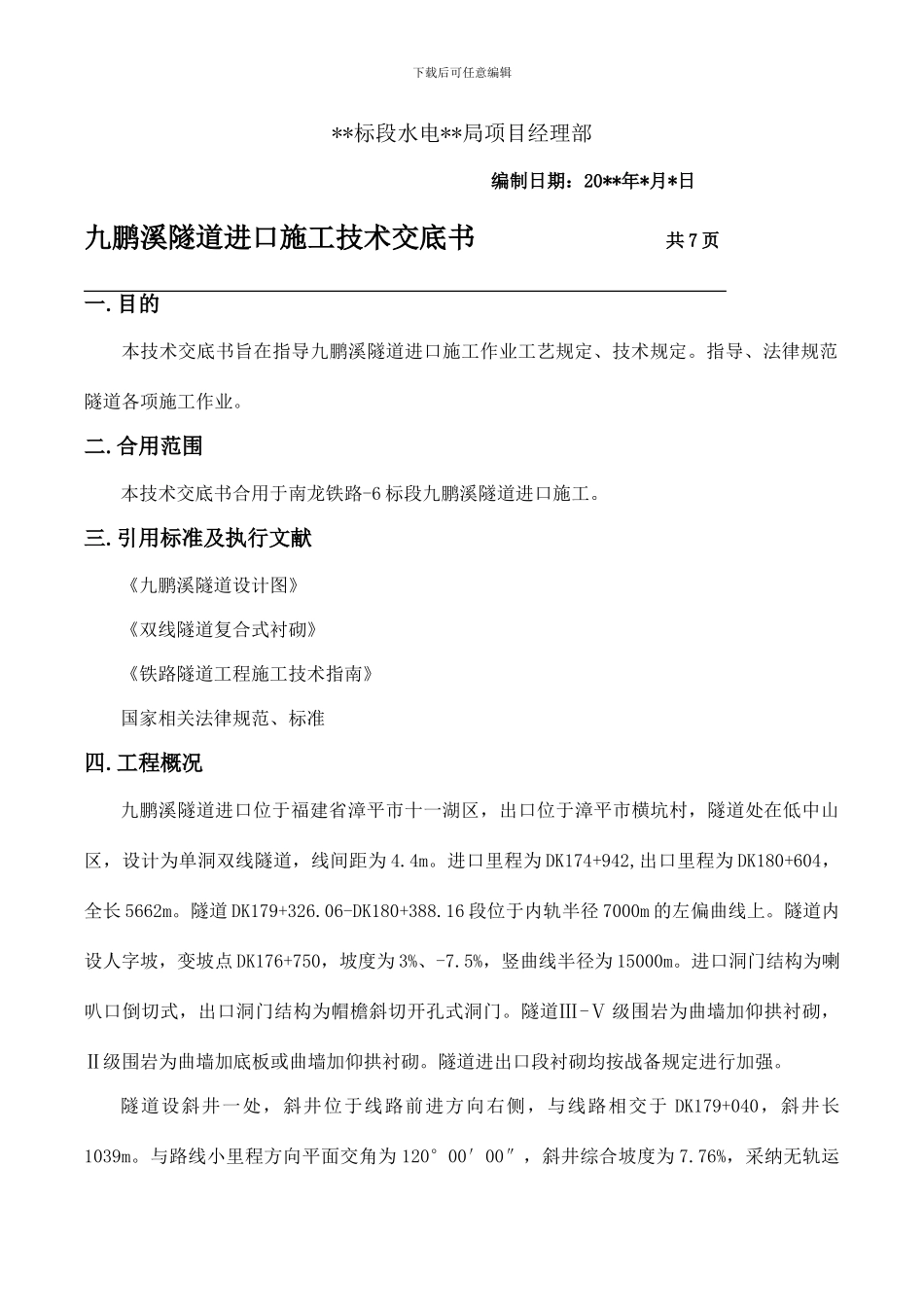

下载后可任意编辑**标段水电**局项目经理部编制日期:20**年*月*日九鹏溪隧道进口施工技术交底书 共 7 页一
目的本技术交底书旨在指导九鹏溪隧道进口施工作业工艺规定、技术规定
指导、法律规范隧道各项施工作业
合用范围本技术交底书合用于南龙铁路-6 标段九鹏溪隧道进口施工
引用标准及执行文献《九鹏溪隧道设计图》《双线隧道复合式衬砌》《铁路隧道工程施工技术指南》国家相关法律规范、标准四
工程概况九鹏溪隧道进口位于福建省漳平市十一湖区,出口位于漳平市横坑村,隧道处在低中山区,设计为单洞双线隧道,线间距为 4
进口里程为 DK174+942,出口里程为 DK180+604,全长 5662m
隧道 DK179+326
06-DK180+388
16 段位于内轨半径 7000m 的左偏曲线上
隧道内设人字坡,变坡点 DK176+750,坡度为 3%、-7
5%,竖曲线半径为 15000m
进口洞门结构为喇叭口倒切式,出口洞门结构为帽檐斜切开孔式洞门
隧道Ⅲ-Ⅴ 级围岩为曲墙加仰拱衬砌,Ⅱ级围岩为曲墙加底板或曲墙加仰拱衬砌
隧道进出口段衬砌均按战备规定进行加强
隧道设斜井一处,斜井位于线路前进方向右侧,与线路相交于 DK179+040,斜井长1039m
与路线小里程方向平面交角为 120°00′00″,斜井综合坡度为 7
76%,采纳无轨运下载后可任意编辑送单车道加错车道衬砌断面

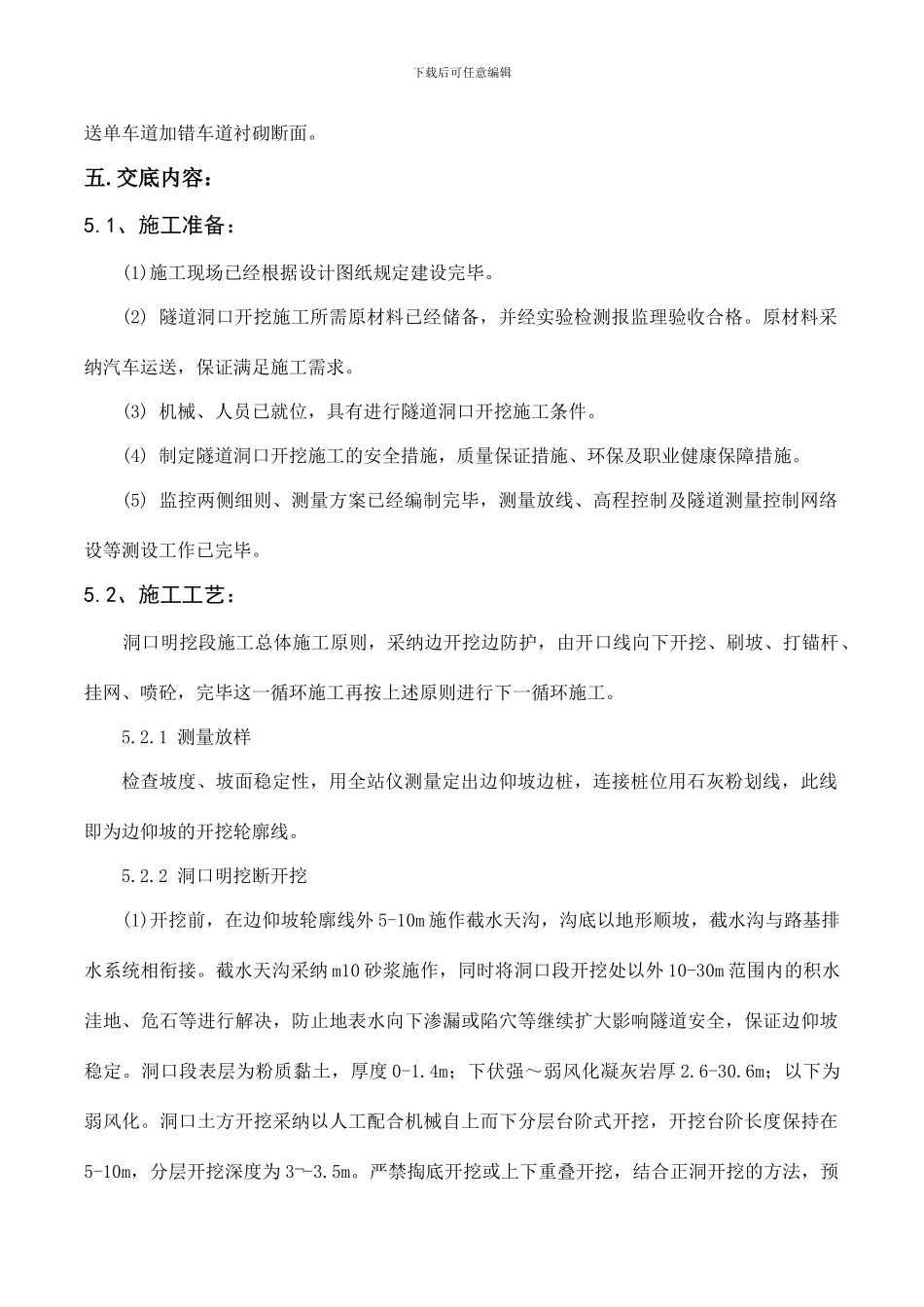

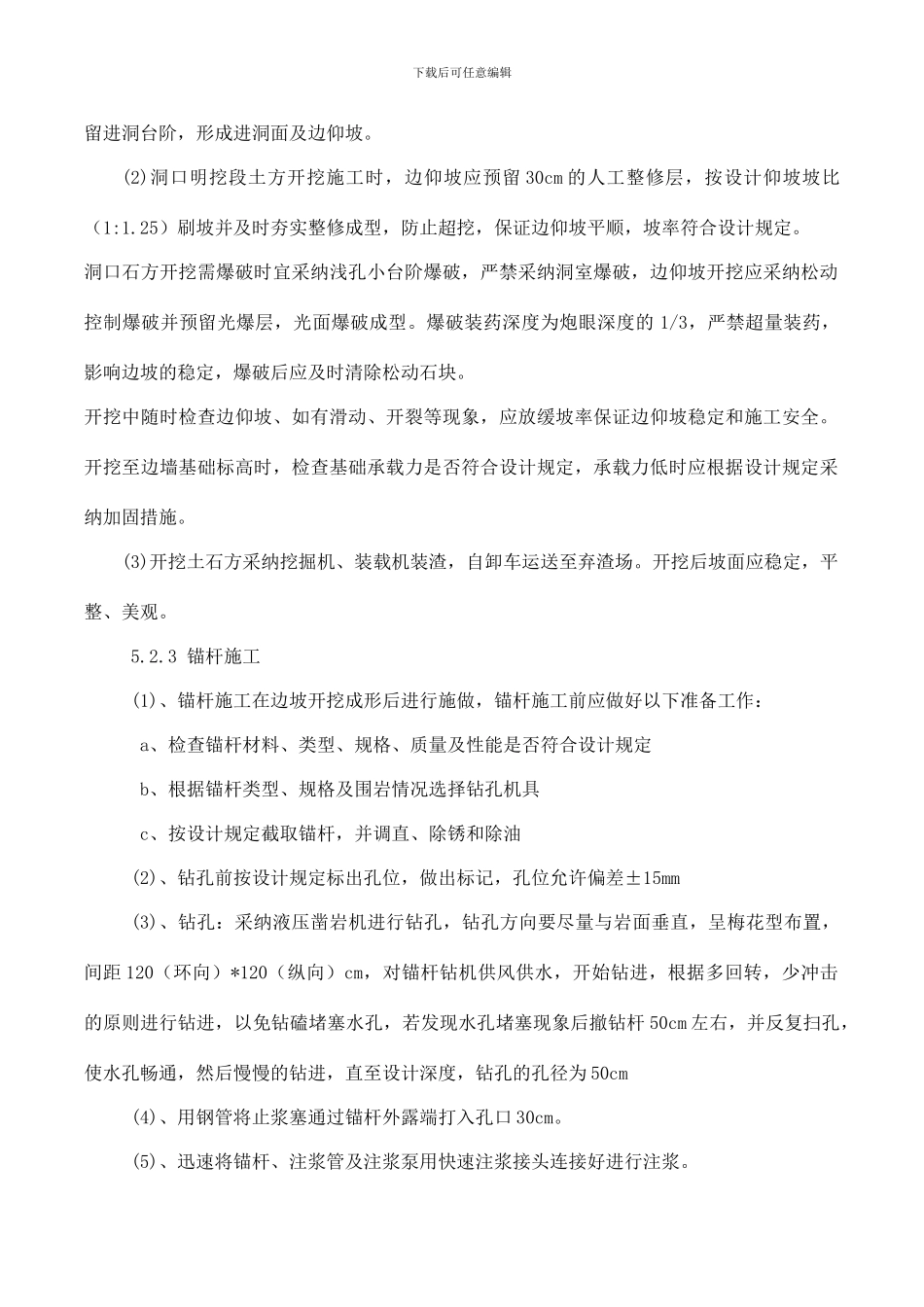

交底内容:5
1、施工准备:(1)施工现场已经根据设计图纸规定建设完毕
(2) 隧道洞口开挖施工所需原材料已经储备,并经实验检测报监理验收合格
原材料采纳汽车运送,保证满足施工需求
(3) 机械、人员已就位,具有进行隧道洞口开挖施工条件
(4) 制定隧道洞口开挖施工的安全措施,质量保证措施、环保及职业健康保障措施
(5) 监控两侧细则、测量方案已经编制完毕,测量放线、高程控制及隧道测量控
