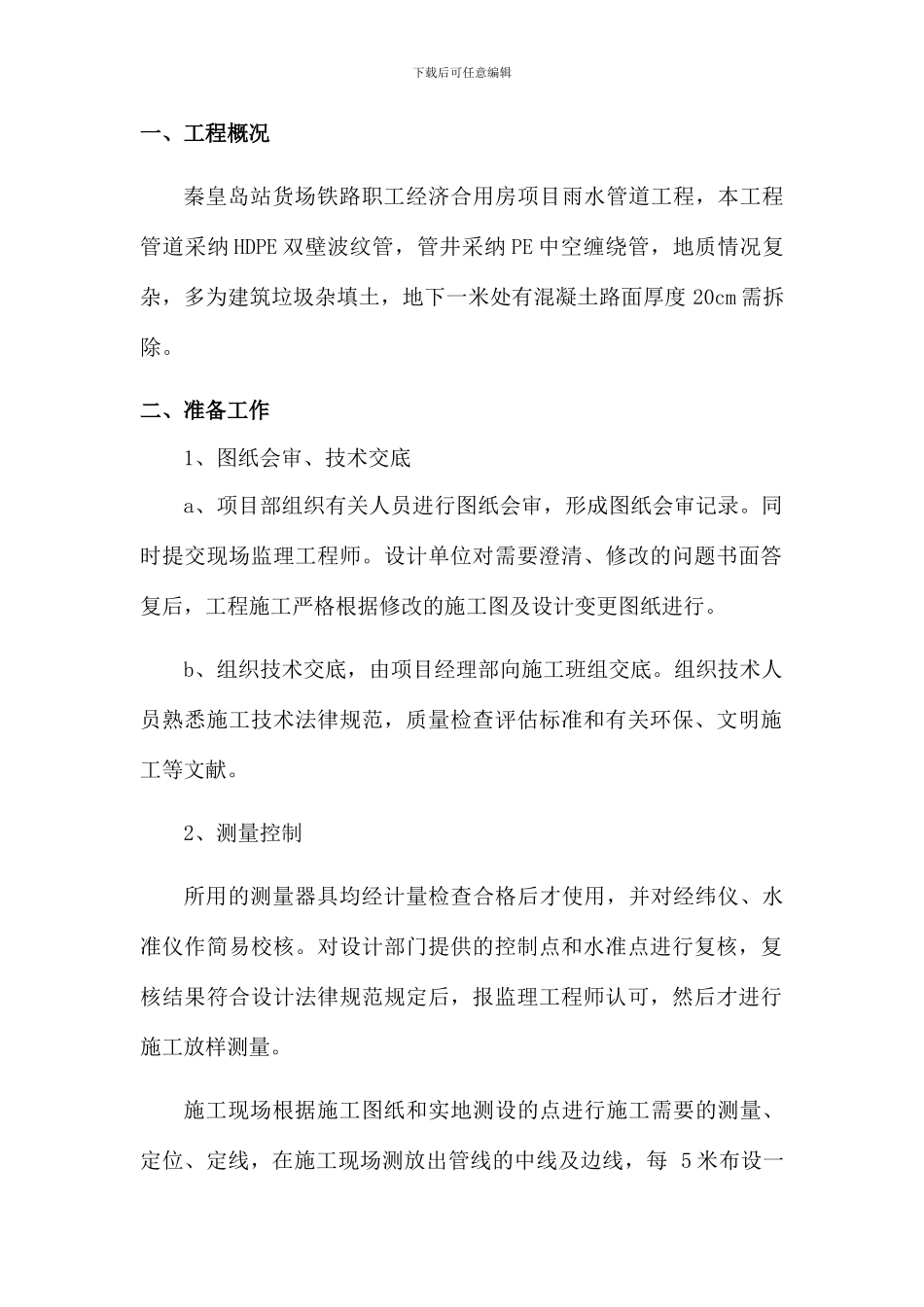

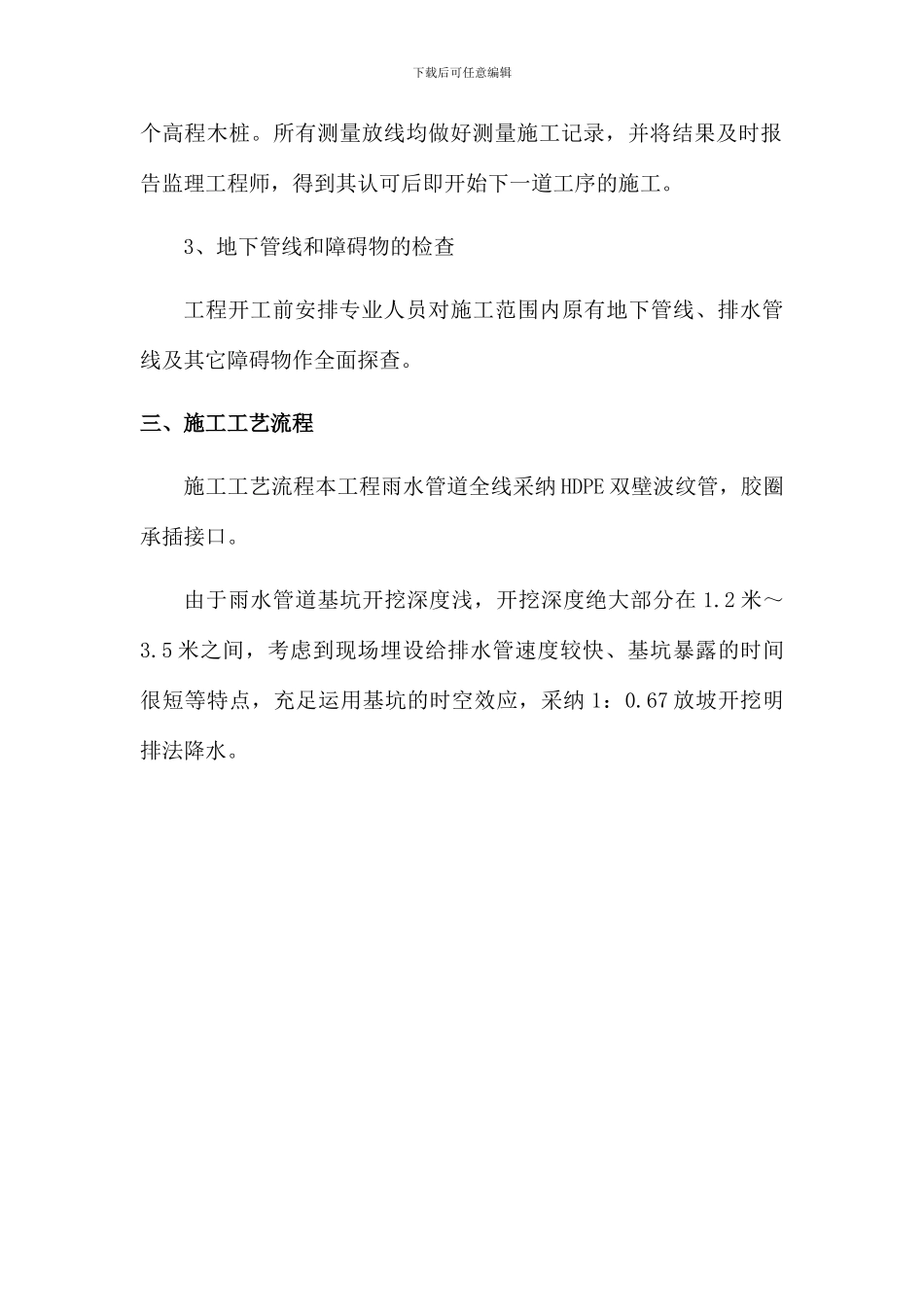

下载后可任意编辑室外雨水管道工程施工方案下载后可任意编辑一、工程概况秦皇岛站货场铁路职工经济合用房项目雨水管道工程,本工程管道采纳 HDPE 双壁波纹管,管井采纳 PE 中空缠绕管,地质情况复杂,多为建筑垃圾杂填土,地下一米处有混凝土路面厚度 20cm 需拆除。二、准备工作1、图纸会审、技术交底a、项目部组织有关人员进行图纸会审,形成图纸会审记录。同时提交现场监理工程师。设计单位对需要澄清、修改的问题书面答复后,工程施工严格根据修改的施工图及设计变更图纸进行。b、组织技术交底,由项目经理部向施工班组交底。组织技术人员熟悉施工技术法律规范,质量检查评估标准和有关环保、文明施工等文献。2、测量控制所用的测量器具均经计量检查合格后才使用,并对经纬仪、水准仪作简易校核。对设计部门提供的控制点和水准点进行复核,复核结果符合设计法律规范规定后,报监理工程师认可,然后才进行施工放样测量。施工现场根据施工图纸和实地测设的点进行施工需要的测量、定位、定线,在施工现场测放出管线的中线及边线,每 5 米布设一下载后可任意编辑个高程木桩。所有测量放线均做好测量施工记录,并将结果及时报告监理工程师,得到其认可后即开始下一道工序的施工。3、地下管线和障碍物的检查工程开工前安排专业人员对施工范围内原有地下管线、排水管线及其它障碍物作全面探查。三、施工工艺流程施工工艺流程本工程雨水管道全线采纳 HDPE 双壁波纹管,胶圈承插接口。 由于雨水管道基坑开挖深度浅,开挖深度绝大部分在 1.2 米~3.5 米之间,考虑到现场埋设给排水管速度较快、基坑暴露的时间很短等特点,充足运用基坑的时空效应,采纳 1:0.67 放坡开挖明排法降水。下载后可任意编辑 (一)、管道施工流程 (二)、施工方法1、测量放线(1)施测前测量人员校核施工图纸,具体了解设计单位提供的控制点和水准点及图上的线点位置,根据施施工场地段的地形地物拟定施工方法。 (2)所用的测量器具均经计量检查合格后才使用,并对经纬仪、水准仪作简易校核。对设计部门提供的控制点和水准点进行复核,复核结果符合设计法律规范规定后,报监理工程师认可,然后才进行施工放样测量。测量放线基坑开挖基础施工下管、排管管道连接检查井安装闭 水 实 验 ( 污 水管)回填稳管验收合格下载后可任意编辑(3)施工现场根据施工图纸和实地测设的点进行施工需要的测量、定位、定线,在施工现场测放出管线的中线及边线,每 5...
