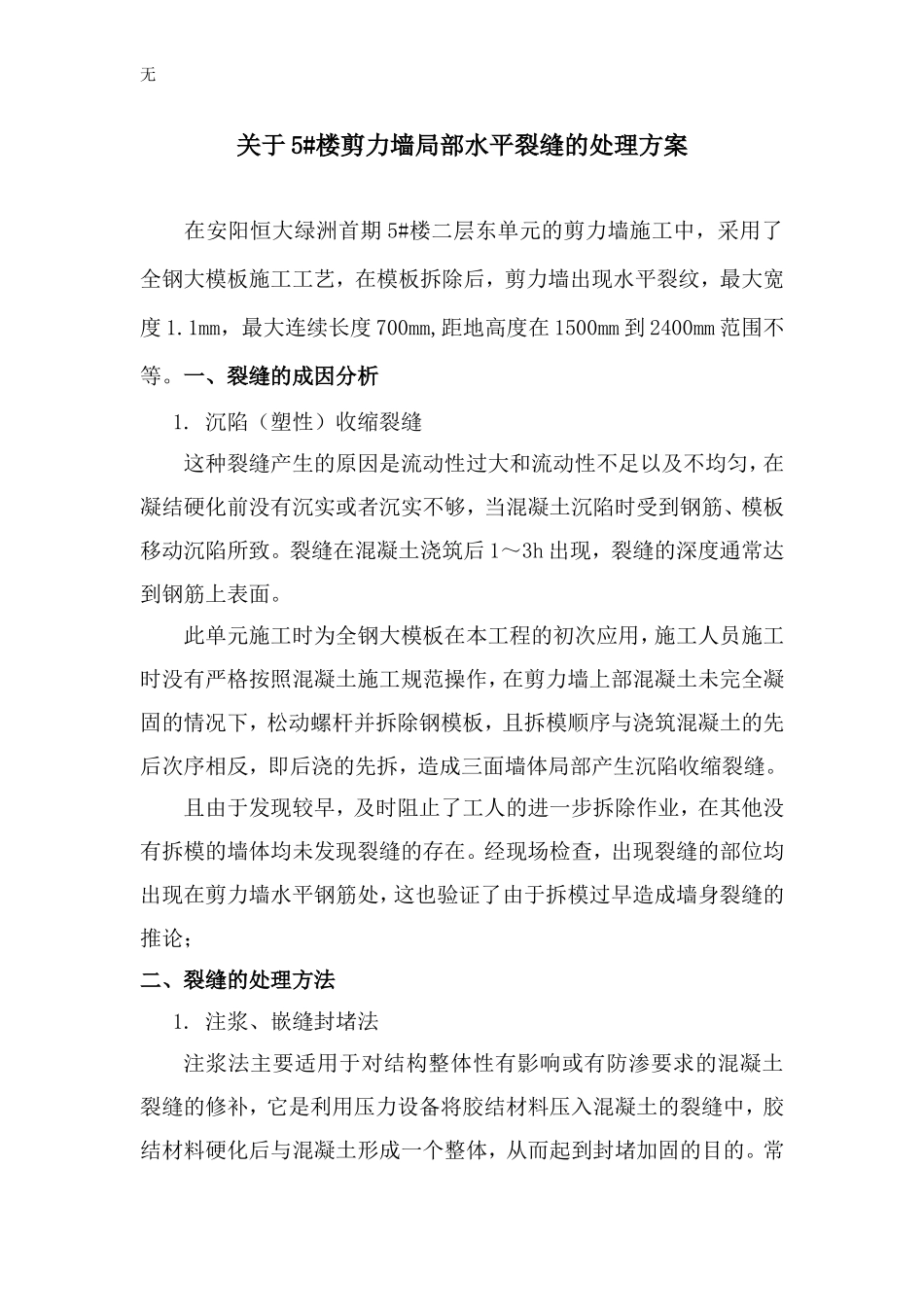

无安阳恒大绿洲首期5#楼工程东单元剪力墙局部裂缝加固处理方案中国建筑第七工程局有限公司2011年6月30日无关于5#楼剪力墙局部水平裂缝的处理方案在安阳恒大绿洲首期5#楼二层东单元的剪力墙施工中,采用了全钢大模板施工工艺,在模板拆除后,剪力墙出现水平裂纹,最大宽度1
1mm,最大连续长度700mm,距地高度在1500mm到2400mm范围不等
一、裂缝的成因分析1
沉陷(塑性)收缩裂缝这种裂缝产生的原因是流动性过大和流动性不足以及不均匀,在凝结硬化前没有沉实或者沉实不够,当混凝土沉陷时受到钢筋、模板移动沉陷所致
裂缝在混凝土浇筑后1~3h出现,裂缝的深度通常达到钢筋上表面
此单元施工时为全钢大模板在本工程的初次应用,施工人员施工时没有严格按照混凝土施工规范操作,在剪力墙上部混凝土未完全凝固的情况下,松动螺杆并拆除钢模板,且拆模顺序与浇筑混凝土的先后次序相反,即后浇的先拆,造成三面墙体局部产生沉陷收缩裂缝
且由于发现较早,及时阻止了工人的进一步拆除作业,在其他没有拆模的墙体均未发现裂缝的存在
经现场检查,出现裂缝的部位均出现在剪力墙水平钢筋处,这也验证了由于拆模过早造成墙身裂缝的推论;二、裂缝的处理方法1

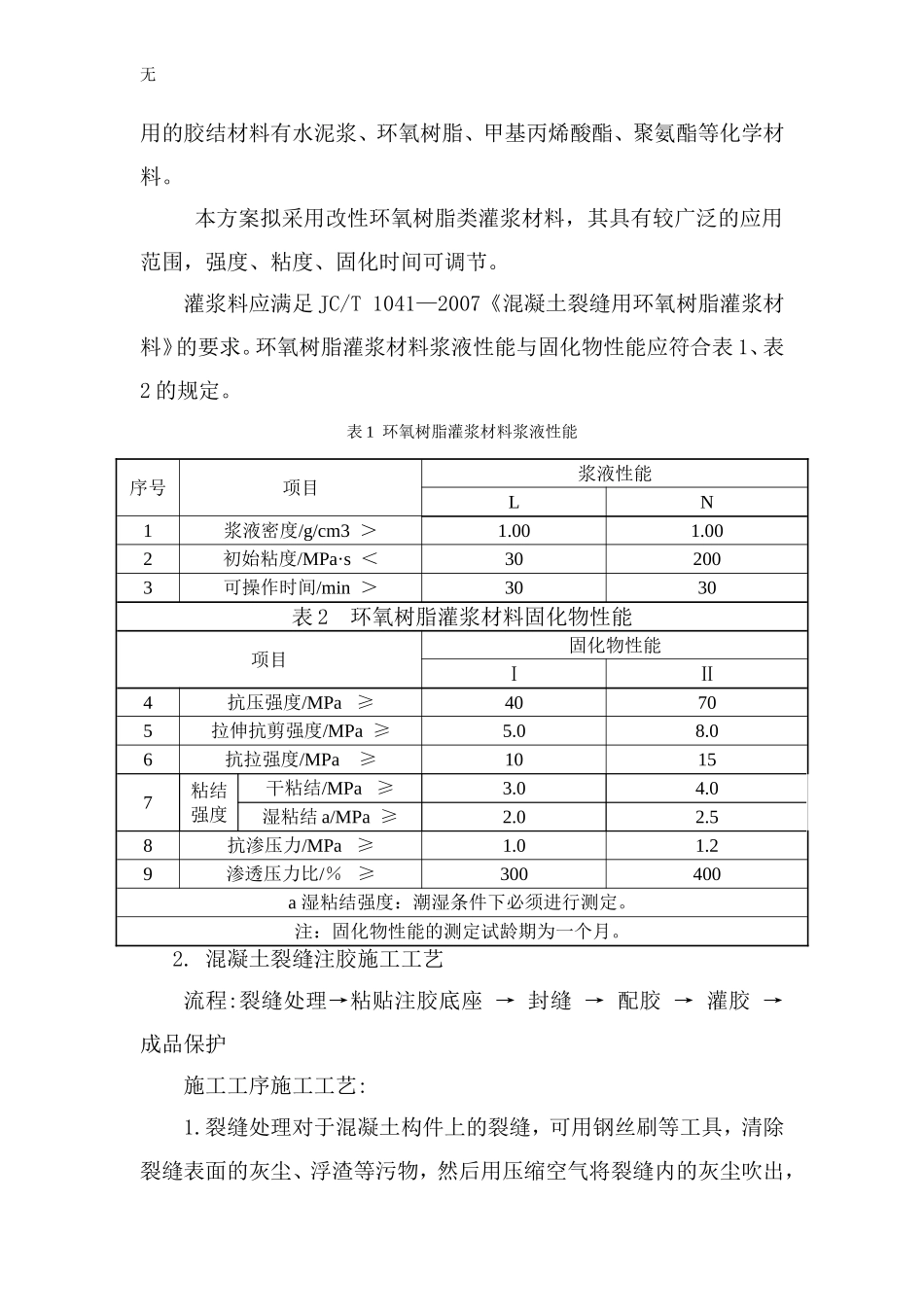

注浆、嵌缝封堵法注浆法主要适用于对结构整体性有影响或有防渗要求的混凝土裂缝的修补,它是利用压力设备将胶结材料压入混凝土的裂缝中,胶结材料硬化后与混凝土形成一个整体,从而起到封堵加固的目的
常无用的胶结材料有水泥浆、环氧树脂、甲基丙烯酸酯、聚氨酯等化学材料
本方案拟采用改性环氧树脂类灌浆材料,其具有较广泛的应用范围,强度、粘度、固化时间可调节
灌浆料应满足JC/T1041—2007《混凝土裂缝用环氧树脂灌浆材料》的要求
环氧树脂灌浆材料浆液性能与固化物性能应符合表1、表2的规定
表1环氧树脂灌浆材料浆液性能序号项目浆液性能LN1浆液密度/g/cm3>1
002初始粘度
