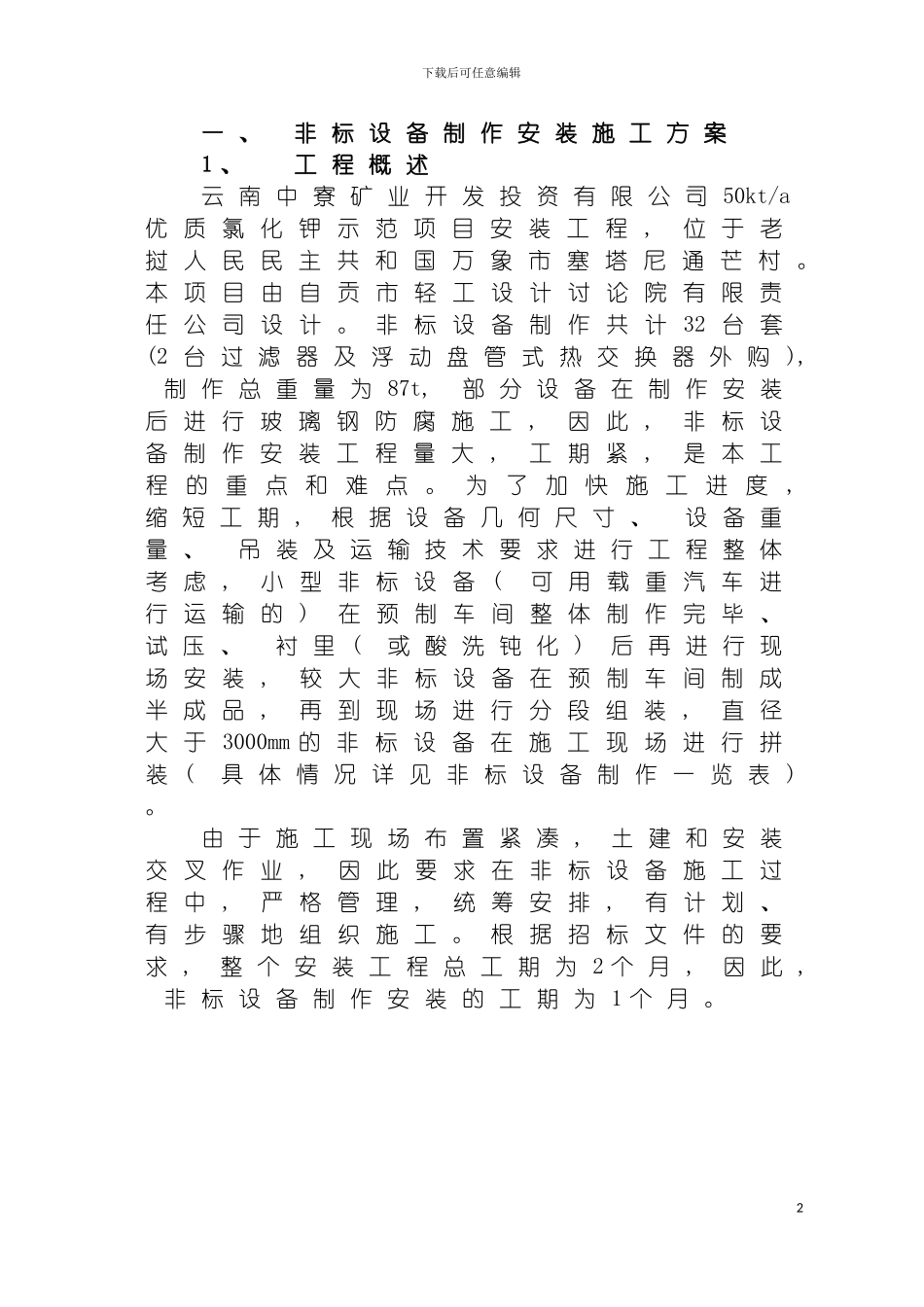

下载后可任意编辑非标制作施工方案1下载后可任意编辑一 、 非 标 设 备 制 作 安 装 施 工 方 案1 、 工 程 概 述云 南 中 寮 矿 业 开 发 投 资 有 限 公 司 50kt/a优 质 氯 化 钾 示 范 项 目 安 装 工 程 , 位 于 老挝 人 民 民 主 共 和 国 万 象 市 塞 塔 尼 通 芒 村
本 项 目 由 自 贡 市 轻 工 设 计 讨 论 院 有 限 责任 公 司 设 计

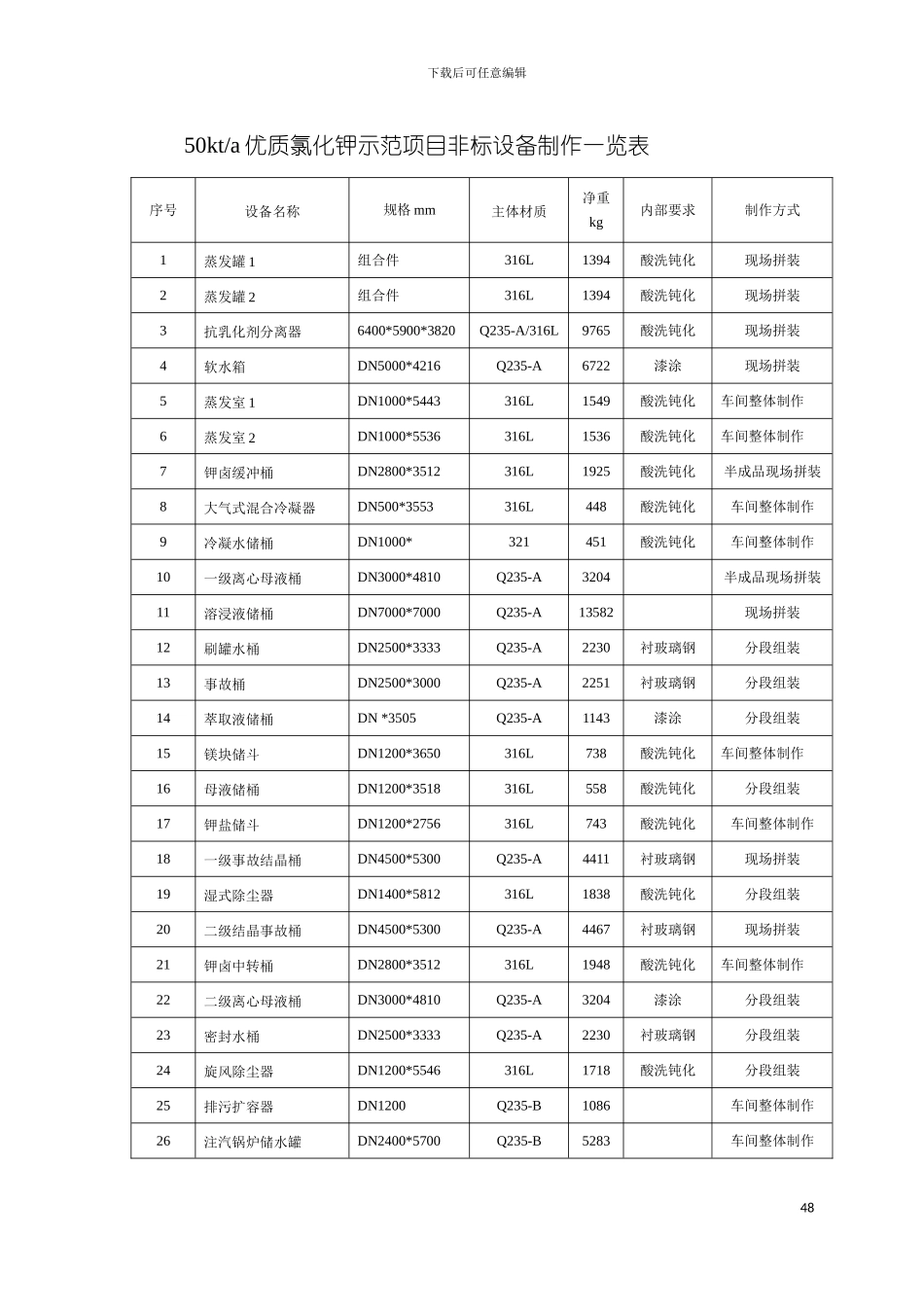

非 标 设 备 制 作 共 计 32 台 套(2 台 过 滤 器 及 浮 动 盘 管 式 热 交 换 器 外 购 ), 制 作 总 重 量 为 87t, 部 分 设 备 在 制 作 安 装后 进 行 玻 璃 钢 防 腐 施 工 , 因 此 , 非 标 设备 制 作 安 装 工 程 量 大 , 工 期 紧 , 是 本 工程 的 重 点 和 难 点
为 了 加 快 施 工 进 度 , 缩 短 工 期 , 根 据 设 备 几 何 尺 寸 、 设 备 重量 、 吊 装 及 运 输 技 术 要 求 进 行 工 程 整 体考 虑 , 小 型 非 标 设 备 ( 可 用 载 重 汽 车 进行 运 输 的 ) 在 预 制 车 间 整 体 制 作 完 毕 、 试 压 、 衬 里 ( 或 酸 洗 钝 化 ) 后 再 进 行 现场 安 装 , 较 大 非 标 设 备 在 预 制 车 间 制 成半 成 品 , 再 到 现 场 进 行 分 段 组 装 , 直 径大 于 3000mm 的 非 标 设 备 在 施 工 现 场 进 行 拼装 ( 具 体 情 况 详 见 非 标 设 备 制 作 一 览 表 )
由 于 施 工 现 场 布 置 紧 凑 , 土 建 和 安 装交 叉 作 业 , 因 此 要 求 在 非 标 设 备 施 工 过程 中 , 严 格 管 理 , 统 筹 安 排 , 有
