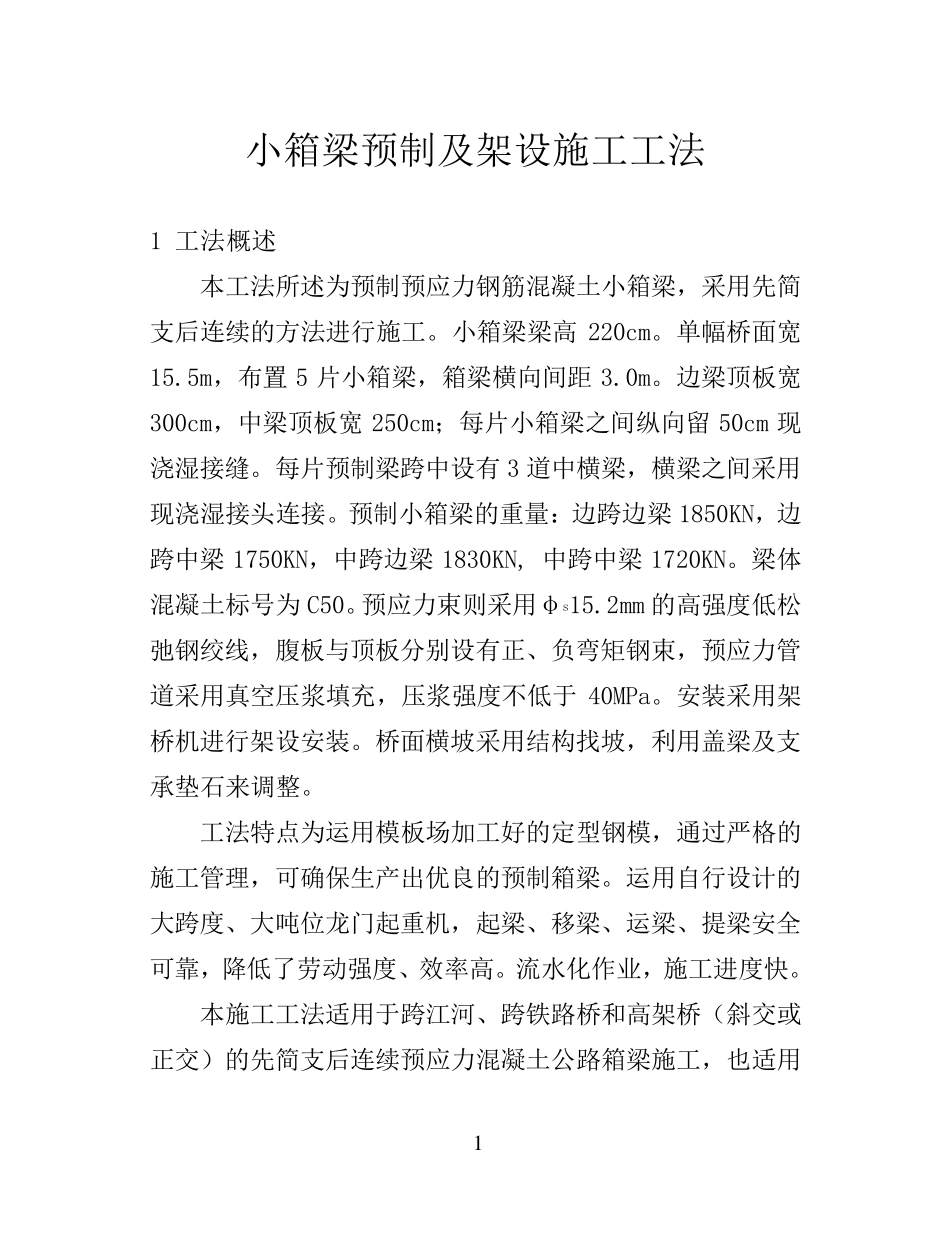

1 小箱梁预制及架设施工工法 1 工法概述 本工法所述为预制预应力钢筋混凝土小箱梁,采用先简支后连续的方法进行施工
小箱梁梁高220cm
单幅桥面宽15
5m,布置5 片小箱梁,箱梁横向间距3
边梁顶板宽300cm,中梁顶板宽250cm;每片小箱梁之间纵向留50cm 现浇湿接缝
每片预制梁跨中设有3 道中横梁,横梁之间采用现浇湿接头连接
预制小箱梁的重量:边跨边梁1850KN,边跨中梁1750KN,中跨边梁1830KN, 中跨中梁1720KN
梁体混凝土标号为C50
预应力束则采用φs15
2mm 的高强度低松弛钢绞线,腹板与顶板分别设有正、负弯矩钢束,预应力管道采用真空压浆填充,压浆强度不低于 40MPa
安装采用架桥机进行架设安装
桥面横坡采用结构找坡,利用盖梁及支承垫石来调整
工法特点为运用模板场加工好的定型钢模,通过严格的施工管理,可确保生产出优良的预制箱梁
运用自行设计的大跨度、大吨位龙门起重机,起梁、移梁、运梁、提梁安全可靠,降低了劳动强度、效率高
流水化作 业 ,施工进度快
本施工工法适 用于跨江 河 、跨铁 路 桥和 高架桥( 斜 交 或正交 ) 的先简支后连续预应力混凝土公 路 箱梁施工,也 适 用 2 于其它跨度的先简支后连续预应力混凝土箱梁现场施工

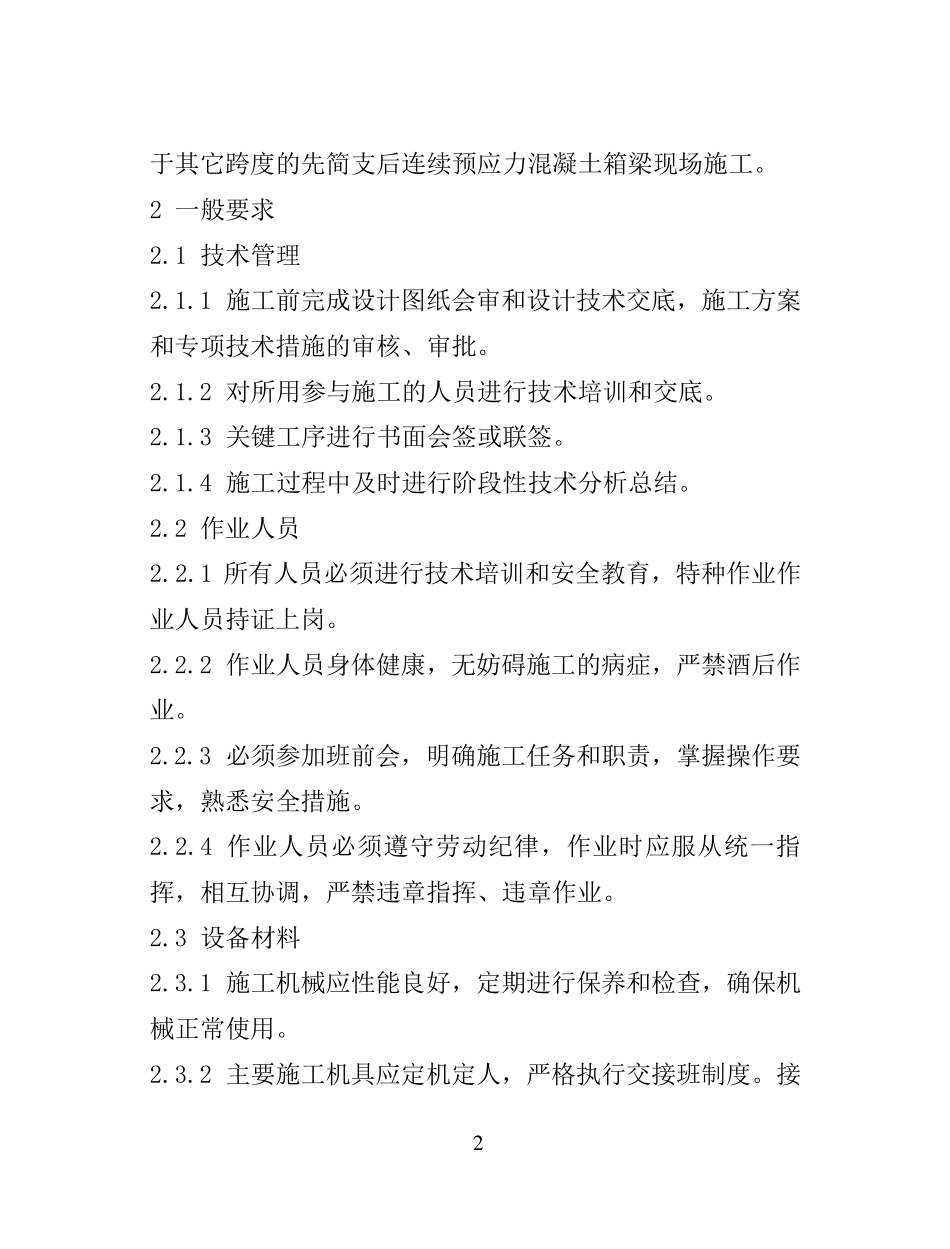

2 一般要求 2
1 技术管理 2
1 施工前完成设计图纸会审和设计技术交底,施工方案和专项技术措施的审核、审批
2 对所用参与施工的人员进行技术培训和交底
3 关键工序进行书面会签或联签
4 施工过程中及时进行阶段性技术分析总结
2 作业人员 2
1 所有人员必须进行技术培训和安全教育,特种作业作业人员持证上岗
2 作业人员身体健康,无妨碍施工的病症,严禁酒后作业

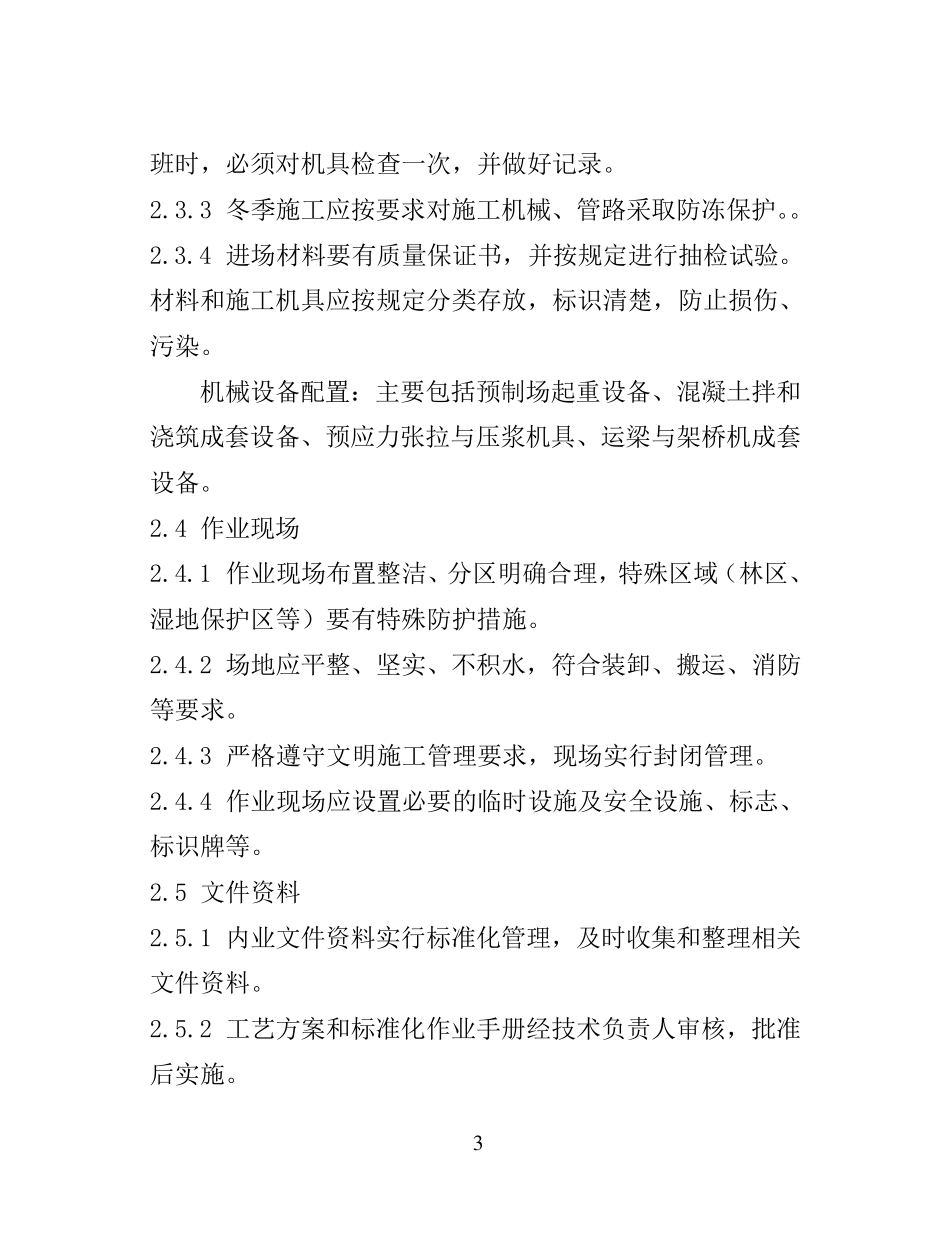

3 必须参加班前会,明确施工任务和职责,掌握操作要求,熟悉安全措
