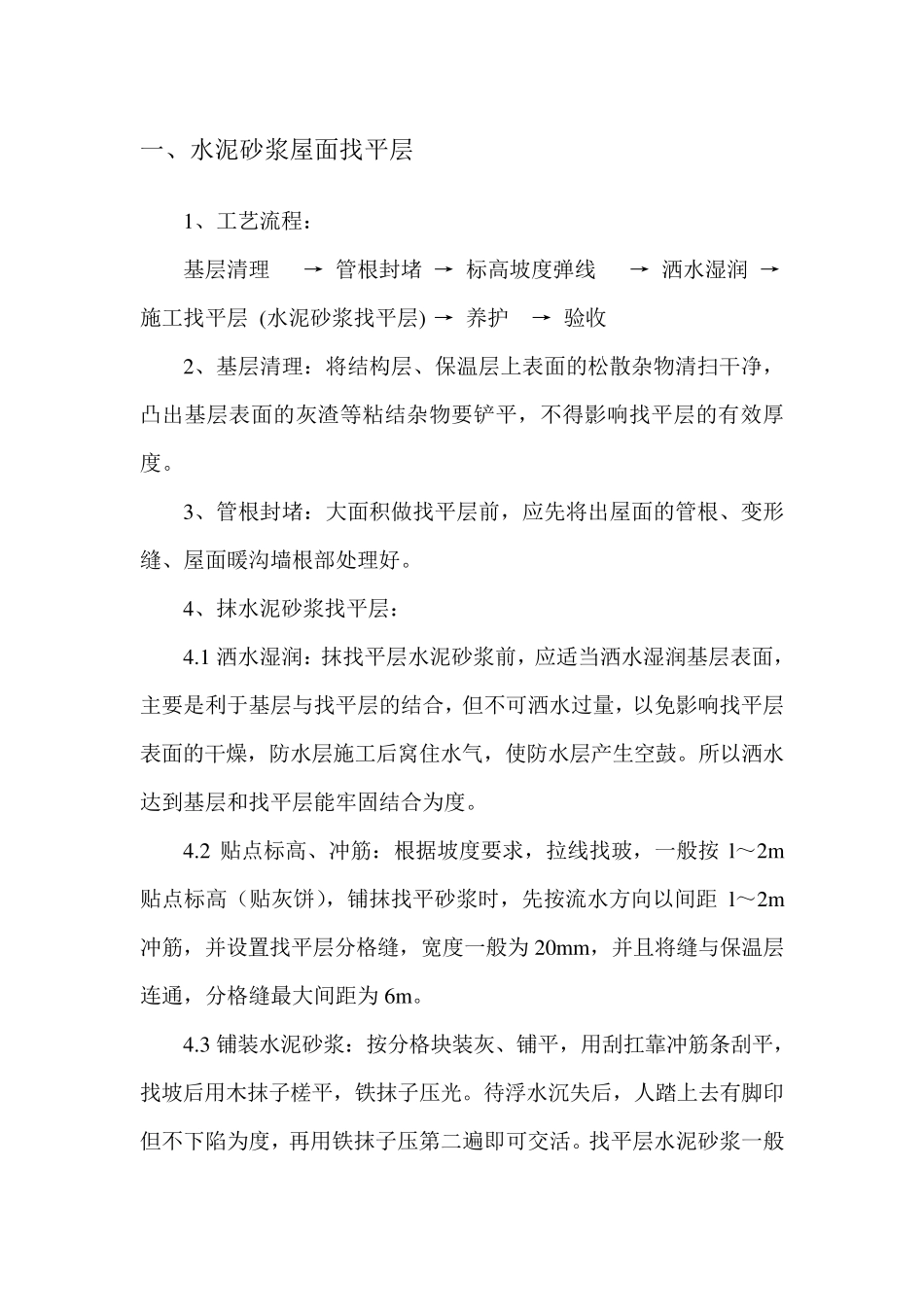

一、水泥砂浆屋面找平层 1、工艺流程: 基层清理 → 管根封堵 → 标高坡度弹线 → 洒水湿润 →施工找平层 (水泥砂浆找平层) → 养护 → 验收 2、基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度
3、管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好
4、抹水泥砂浆找平层: 4
1 洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓
所以洒水达到基层和找平层能牢固结合为度
2 贴点标高、冲筋:根据坡度要求,拉线找玻,一般按 l~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距 l~2m冲筋,并设置找平层分格缝,宽度一般为 20m m ,并且将缝与保温层连通,分格缝最大间距为 6m
3 铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活

找平层水泥砂浆一般配合比为1∶3,拌合稠度控制在7cm
4 养护:找平层抹平、压实以后24h 可浇水养护,一般养护期为7d,经干燥后铺设防水层
5、保证项目: 5
1 原材料及配合比,必须符合设计要求和施工及验收规范的规定
2 屋面、天沟、檐沟找平层的坡度,必须符合设计要求,平屋面坡度不小于3%;天沟、檐沟纵向坡度不宜小于5‰; 5
3 水泥应有出厂合格证,或试验资料
4 基本项目: 5
1 水泥砂浆找平层无脱皮、起砂等缺陷
2 找平层与突出屋面构造交接处和转角处,应做成圆弧形或钝角,且要求整齐平顺
3 找平层分格缝留设位置和间距,应符合设计和施工及验收规范的
