电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

屋面虹吸雨水排水系统施工方案

屋面虹吸雨水排水系统施工方案_第1页
1/13
屋面虹吸雨水排水系统施工方案_第2页
2/13
屋面虹吸雨水排水系统施工方案_第3页
3/13

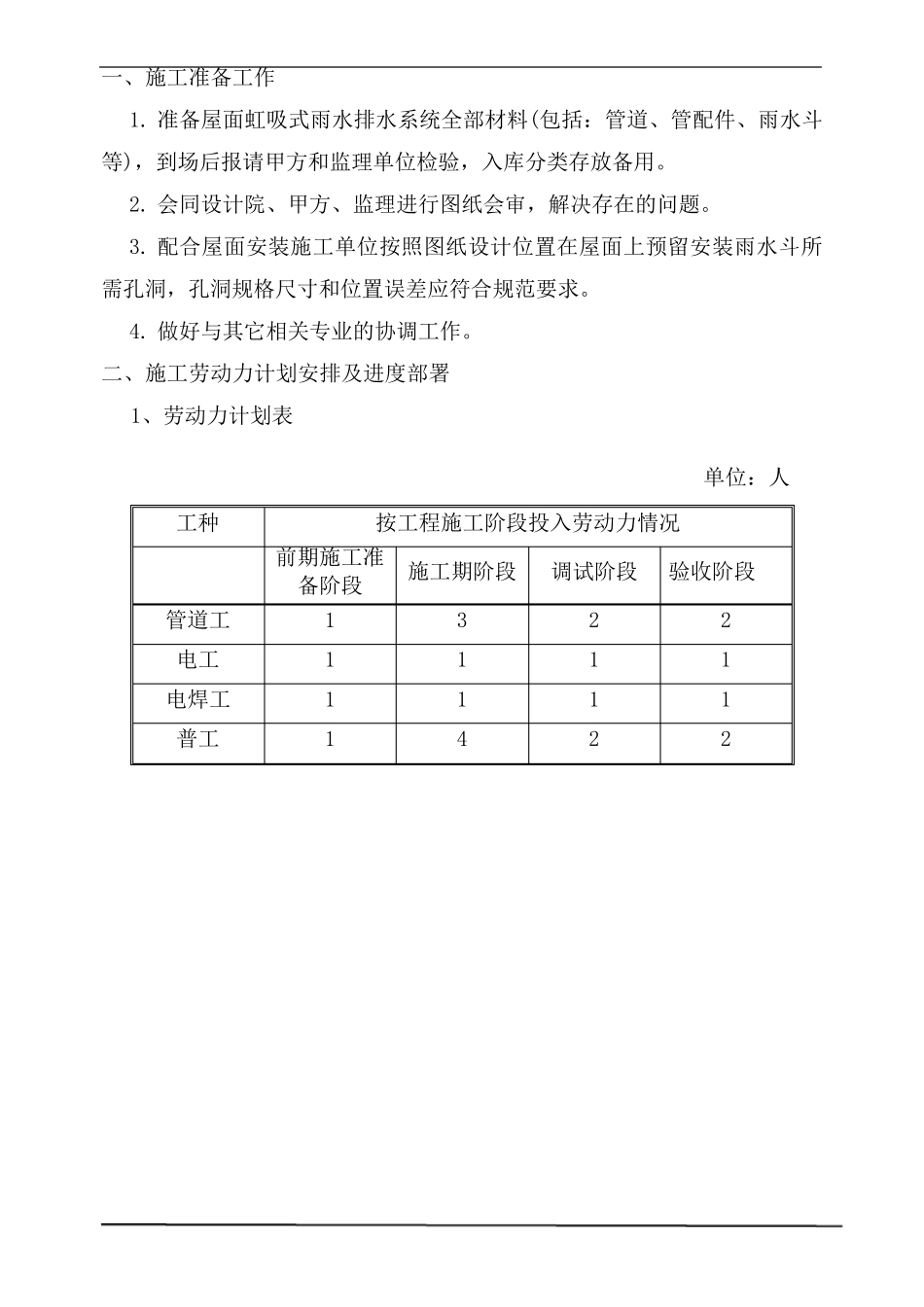

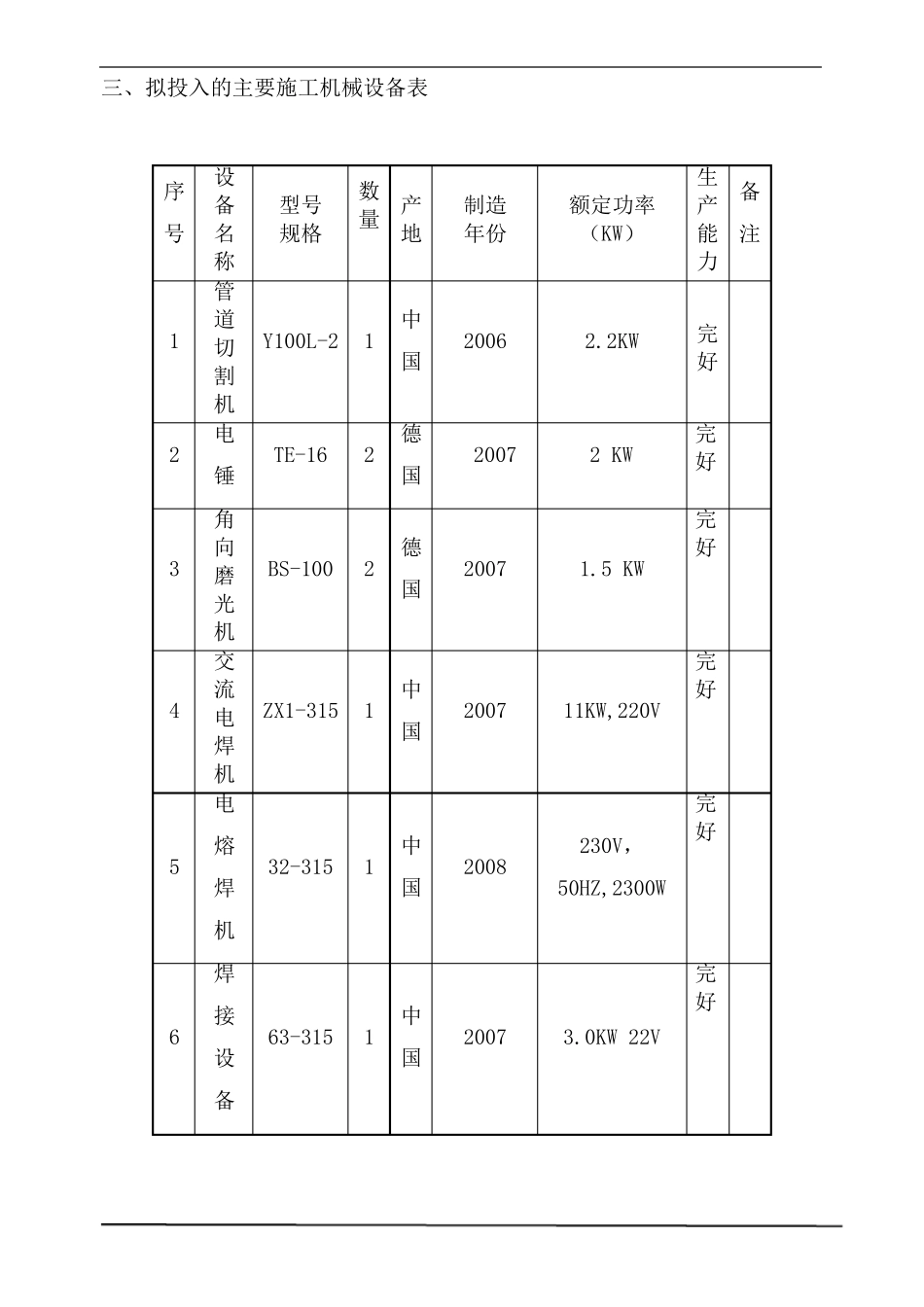

一、施工准备工作 1. 准备屋面虹吸式雨水排水系统全部材料(包括:管道、管配件、雨水斗等),到场后报请甲方和监理单位检验,入库分类存放备用。 2. 会同设计院、甲方、监理进行图纸会审,解决存在的问题。 3. 配合屋面安装施工单位按照图纸设计位置在屋面上预留安装雨水斗所需孔洞,孔洞规格尺寸和位置误差应符合规范要求。 4. 做好与其它相关专业的协调工作。 二、施工劳动力计划安排及进度部署 1、劳动力计划表 单位:人 工种 按工程施工阶段投入劳动力情况 前期施工准备阶段 施工期阶段 调试阶段 验收阶段 管道工 1 3 2 2 电工 1 1 1 1 电焊工 1 1 1 1 普工 1 4 2 2 3 、根据本工程各项工作进度计划,施工工期定为 2 0 日历天。 原材料采购、复验现场临设施工图纸深化设计、审批测量、放线预留预埋雨水立管安装雨水斗安装悬吊管施工系统检验、测试整理资料,竣工验收4天2天绵阳车站站房灾后重建虹吸雨水系统虹吸排水系统施工网络图1天配合总包进度5天5天7天1天2天前期准备阶段施工安装阶段竣工验收阶段3天出户埋地管施工 三、拟投入的主要施工机械设备表 序号 设备名称 型号 规格 数量 产地 制造 年份 额定功率 (KW) 生产 能力 备注 1 管道切割机 Y100L-2 1 中国 2006 2.2KW 完好 2 电 锤 TE-16 2 德国 2007 2 KW 完好 3 角向磨光机 BS-100 2 德国 2007 1.5 KW 完好 4 交流电焊机 ZX1-315 1 中国 2007 11KW,220V 完好 5 电熔焊机 32-315 1 中国 2008 230V,50HZ,2300W 完好 6 焊接设备 63-315 1 中国 2007 3.0KW 22V 完好 四、与其它专业的协调配合 1、积极配合屋面施工单位施工,在保证屋面防水的前提下,作好屋面雨水斗的安装,贯彻 “防排结合”的理念。 2、召开工程例会,及时解决虹吸排水工程在安装过程中与水、电、暖通等其它安装专业交叉作业时发生的问题。 五、工程施工技术方案 1、工艺流程和技术措施 1.1 系统安装工艺流程 1.2 技术措施 1、管道安装部分应做好以下工作: ①、熟悉施工图纸和施工现场。 ②、按图纸设计的要求,密切配合施工总进度要求,理顺施工程序和系统要求。 ③、管道支架在加工场地预制,支架上的孔眼要用台钻,经涂刷防锈漆后方能安装。 ④、按先装大管径干管、立管,后装小管径支管的原则。 ⑤、配合实际施工要求,分段进行施工、试压和接驳。保证施工质量和施工时间。 ⑥、...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

屋面虹吸雨水排水系统施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
