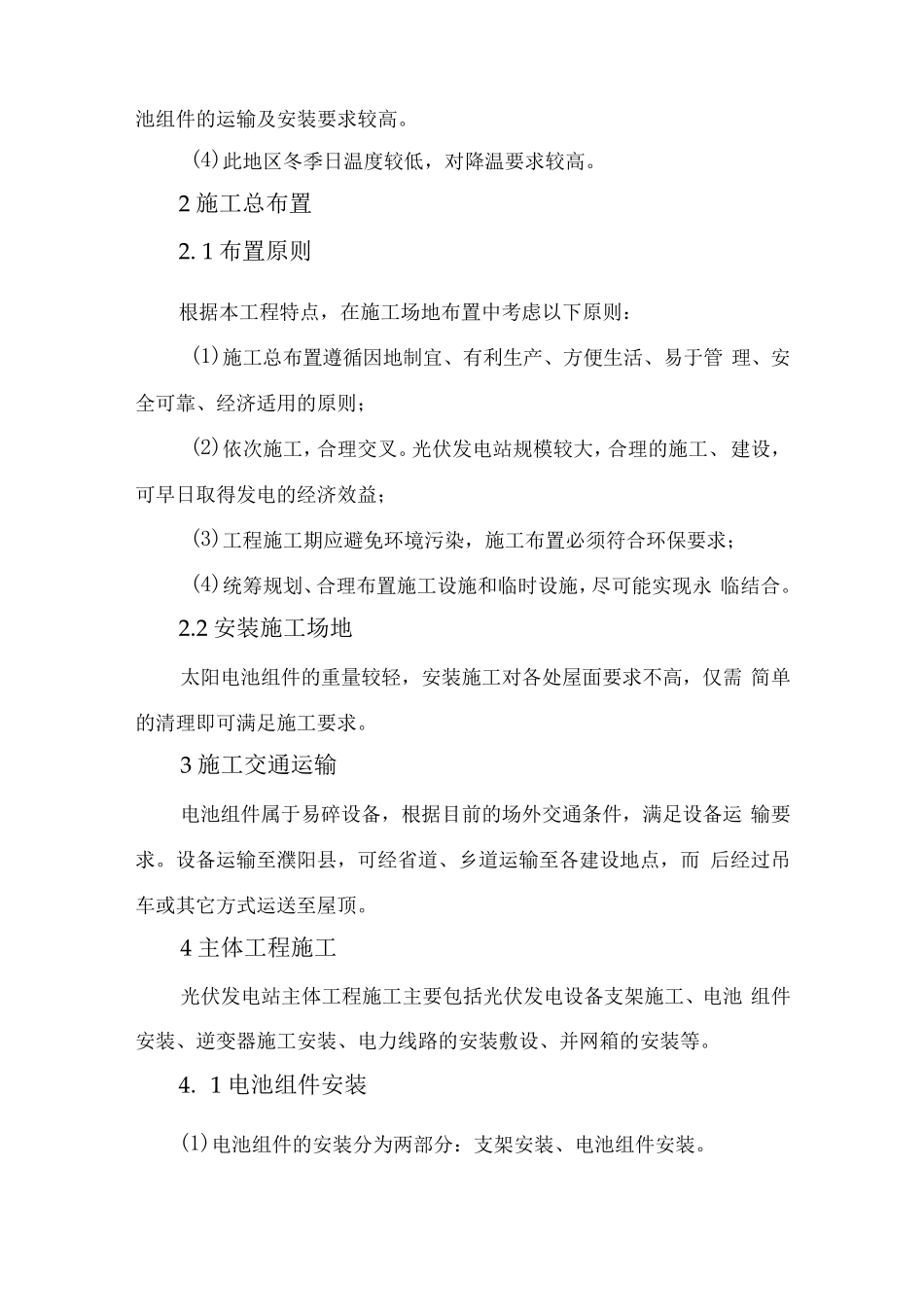

屋顶光伏发电项目施工组织设计 1 施工条件 1.1 交通和场地条件 本项目光伏组件布置于8 个县区农村农户屋顶,主要是混凝土屋 面(建筑结构型式以混凝土框架结构、砌体结构为主)。各处建筑2010 年以后建成,整体结构优良,适合光伏电站的建设。8 个县区建设地 点周边交通便利,适合材料运输。 1.2 主要建筑材料来源 (1)本工程所需主要建筑材料来源充足,均可通过村村通公路 运至施工现场。基本生活用品可从附近县区采购。 (2)本工程主要建筑材料为:砂石料、水泥、钢材、木材、油 料、砖等。 1.3 工程施工条件 (2)淇县等 8 个县区拟选场址区均为平原地形,地势平缓,海 拔高程在 50M~150M 之间。 (2)光伏发电站发电单元对安装条件的要求不高,场地经过简 单清理后即可满足安装施工要求。 (3)施工期供水、供电采用农村户用水、电供应。 1.4 施工特点 (1)本工程施工范围及施工面积小,不需频繁移动施工力量。 (2)施工场地屋面坡度较缓,发电设备可就屋面分散布置,对 施工场地条件要求不高,无需再占有厂 区大 面积场地。 (3)太阳电池方阵数量较少,但属于易碎设备,因此对太阳电池组件的运输及安装要求较高。 (4)此地区冬季日温度较低,对降温要求较高。 2 施工总布置 2 . 1 布置原则 根据本工程特点,在施工场地布置中考虑以下原则: (1)施工总布置遵循因地制宜、有利生产、方便生活、易于管 理、安全可靠、经济适用的原则; (2)依次施工,合理交叉。光伏发电站规模较大,合理的施工、 建设,可早日取得发电的经济效益; (3)工程施工期应避免环境污染,施工布置必须符合环保要求; (4)统筹规划、合理布置施工设施和临时设施,尽可能实现永 临结合。 2 .2 安装施工场地 太阳电池组件的重量较轻,安装施工对各处屋面要求不高,仅需 简单的清理即可满足施工要求。 3 施工交通运输 电池组件属于易碎设备,根据目前的场外交通条件,满足设备运 输要求。设备运输至濮阳县,可经省道、乡道运输至各建设地点,而 后经过吊车或其它方式运送至屋顶。 4 主体 工程施工 光伏发电站主体 工程施工主要包 括 光伏发电设备支 架 施工、电池 组件安装、逆 变 器 施工安装、电力 线 路 的安装敷 设、并 网 箱 的安装等 。 4 . 1 电池组件安装 (1)电池组件的安装分 为 两 部 分 :支 架 安装、电池组件安装。 本 工 程 电 池 组 件 采 用 固 定 式 安 装 ...
