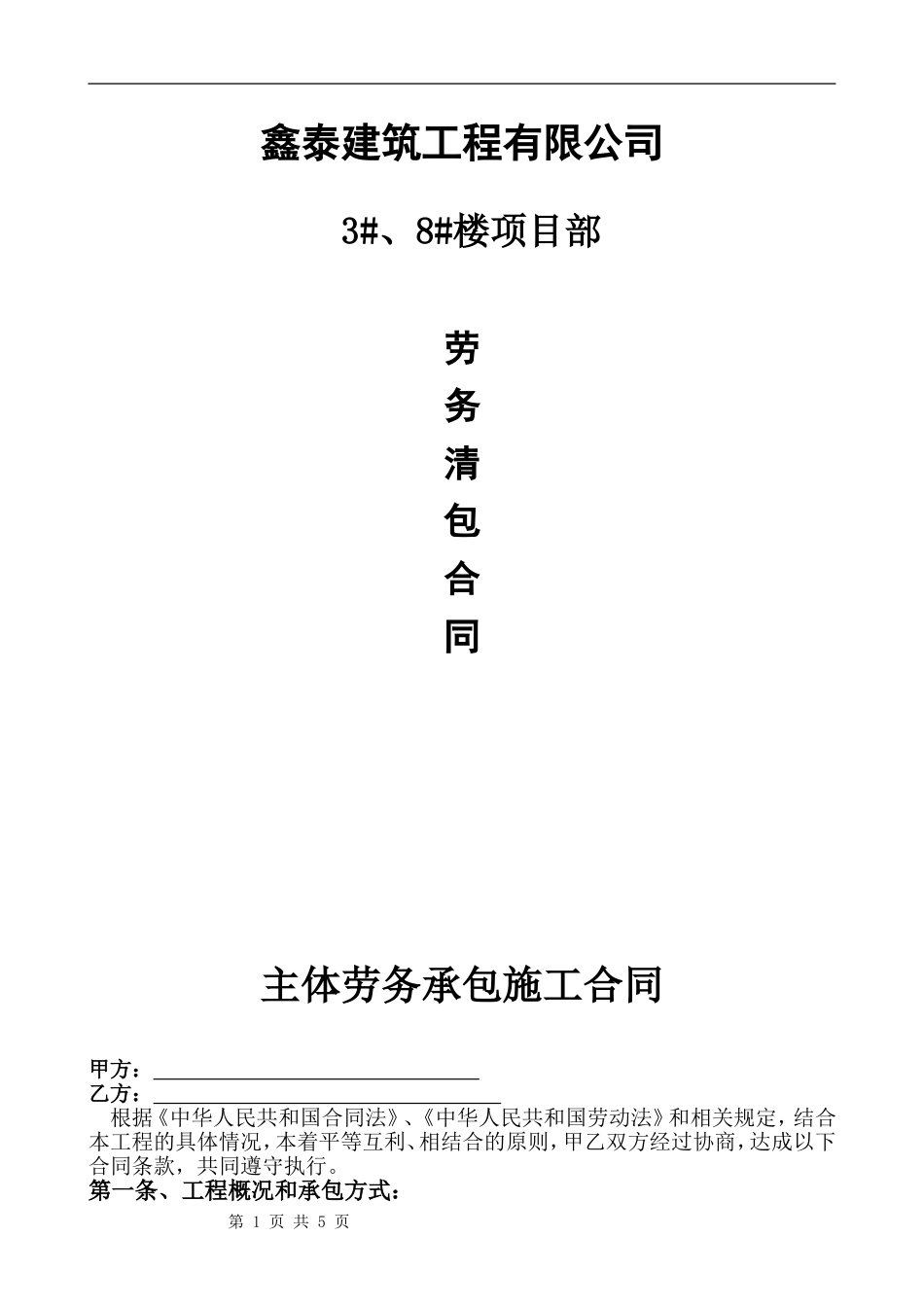

鑫泰建筑工程有限公司3#、8#楼项目部劳务清包合同主体劳务承包施工合同甲方:乙方:根据《中华人民共和国合同法》、《中华人民共和国劳动法》和相关规定,结合本工程的具体情况,本着平等互利、相结合的原则,甲乙双方经过协商,达成以下合同条款,共同遵守执行

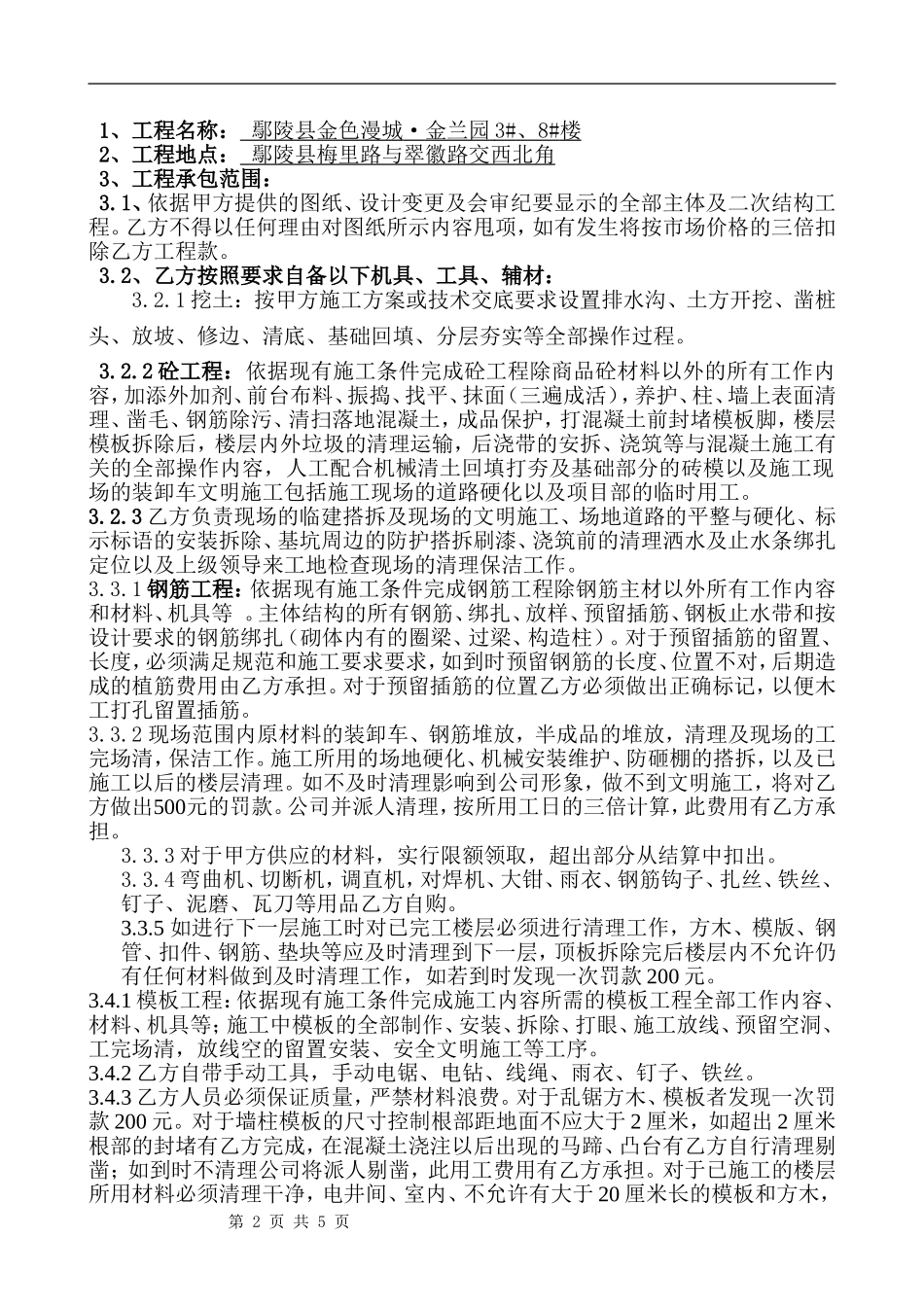

第一条、工程概况和承包方式:第1页共5页1、工程名称:鄢陵县金色漫城·金兰园3#、8#楼2、工程地点:鄢陵县梅里路与翠徽路交西北角3、工程承包范围:3
1、依据甲方提供的图纸、设计变更及会审纪要显示的全部主体及二次结构工程
乙方不得以任何理由对图纸所示内容甩项,如有发生将按市场价格的三倍扣除乙方工程款
2、乙方按照要求自备以下机具、工具、辅材:3
1挖土:按甲方施工方案或技术交底要求设置排水沟、土方开挖、凿桩头、放坡、修边、清底、基础回填、分层夯实等全部操作过程
2砼工程:依据现有施工条件完成砼工程除商品砼材料以外的所有工作内容,加添外加剂、前台布料、振捣、找平、抹面(三遍成活),养护、柱、墙上表面清理、凿毛、钢筋除污、清扫落地混凝土,成品保护,打混凝土前封堵模板脚,楼层模板拆除后,楼层内外垃圾的清理运输,后浇带的安拆、浇筑等与混凝土施工有关的全部操作内容,人工配合机械清土回填打夯及基础部分的砖模以及施工现场的装卸车文明施工包括施工现场的道路硬化以及项目部的临时用工
3乙方负责现场的临建搭拆及现场的文明施工、场地道路的平整与硬化、标示标语的安装拆除、基坑周边的防护搭拆刷漆、浇筑前的清理洒水及止水条绑扎定位以及上级领导来工地检查现场的清理保洁工作

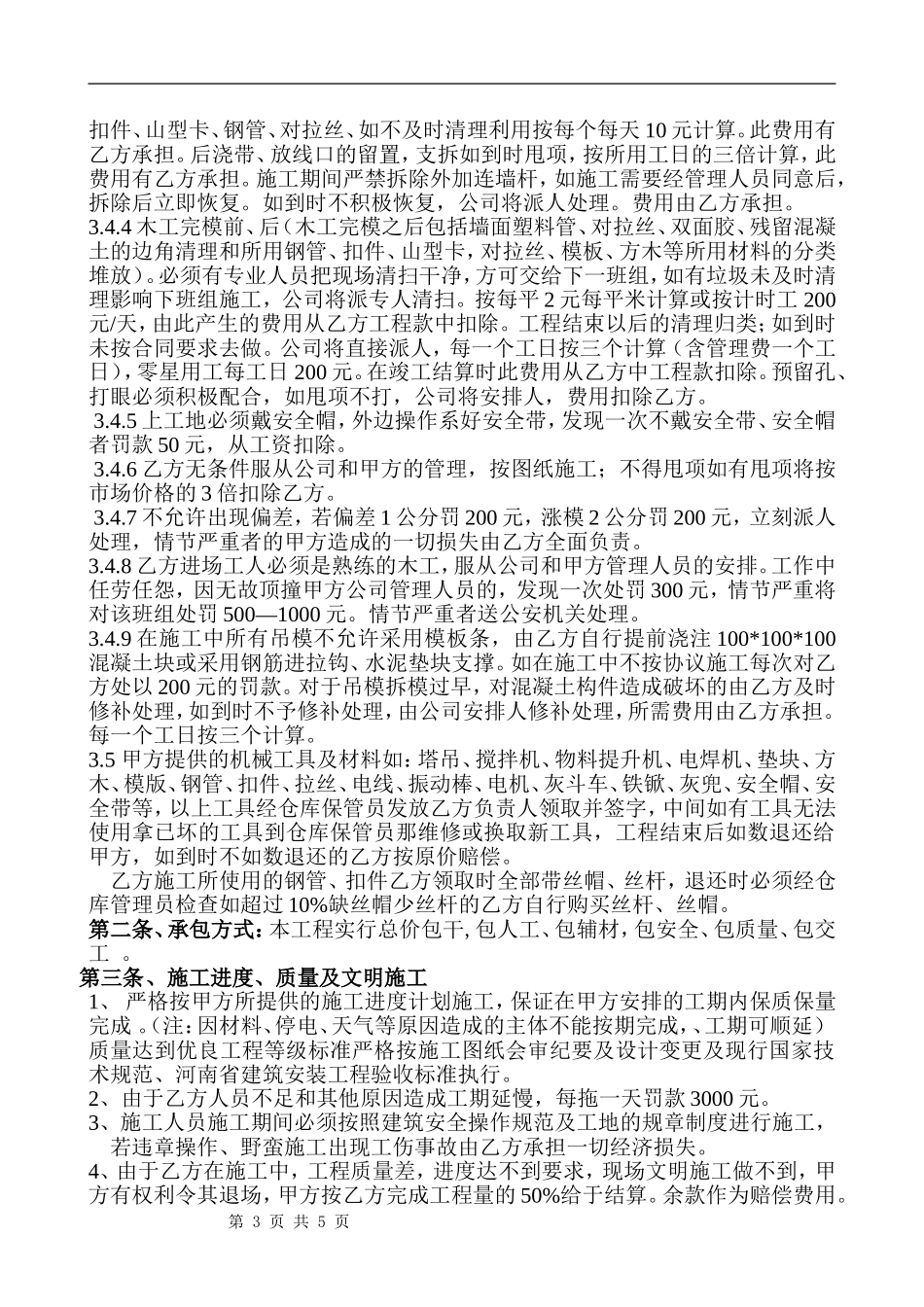

1钢筋工程:依据现有施工条件完成钢筋工程除钢筋主材以外所有工作内容和材料、机具等
主体结构的所有钢筋、绑扎、放样、预留插筋、钢板止水带和按设计要求的钢筋绑扎(砌体内有的圈梁、过梁、构造柱)
对于预留插筋的留置、长度,必须满足规范和施工要求要求,如到时预留钢筋
