昌赣铁路客运专线站前工程二级技术交底书施工单位:中交隧道局南昌至赣州客运专线站前工程CGZQ-4标项目部二分部编号:单位工程路基工程工程部位边坡防护编制单位二分部工程部接收单位一、二工区交底项目六棱砖铺设(空心砖)交底时间2016年1月5日一、编制依据《高速铁路路基工程施工质量验收标准》(TB10751-2010)《高速铁路路基工程施工技术规程》(Q/CR9602-2015)《路基工程设计与施工参考图集》(南昌至赣州客运专线施工图)二、编制目的明确六角砖铺设的施工工艺流程,操作要点和相应的工艺标准,指导、规范六角砖作业施工

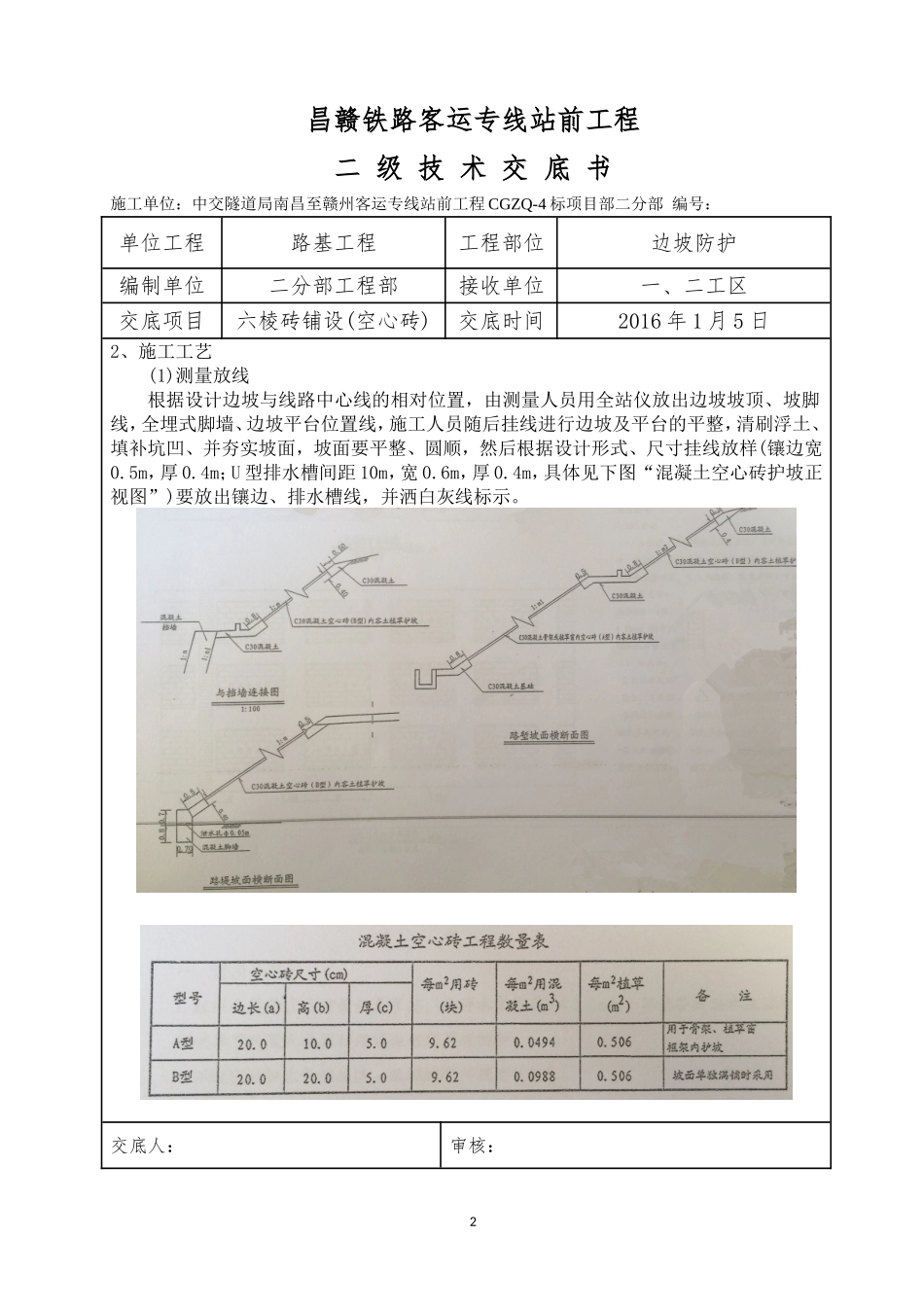

三.施工工艺1、施工流程交底人:审核:接收人:1昌赣铁路客运专线站前工程二级技术交底书施工单位:中交隧道局南昌至赣州客运专线站前工程CGZQ-4标项目部二分部编号:单位工程路基工程工程部位边坡防护编制单位二分部工程部接收单位一、二工区交底项目六棱砖铺设(空心砖)交底时间2016年1月5日2、施工工艺(1)测量放线根据设计边坡与线路中心线的相对位置,由测量人员用全站仪放出边坡坡顶、坡脚线,全埋式脚墙、边坡平台位置线,施工人员随后挂线进行边坡及平台的平整,清刷浮土、填补坑凹、并夯实坡面,坡面要平整、圆顺,然后根据设计形式、尺寸挂线放样(镶边宽0
4m;U型排水槽间距10m,宽0
4m,具体见下图“混凝土空心砖护坡正视图”)要放出镶边、排水槽线,并洒白灰线标示
交底人:审核:2接收人:昌赣铁路客运专线站前工程二级技术交底书施工单位:中交隧道局南昌至赣州客运专线站前工程CGZQ-4标项目部二分部编号:单位工程路基工程工程部位边坡防护编制单位二分部工程部接收单位一、二工区交底项目六棱砖铺设(空心砖)交底时间2016年1月5日(2)基坑开挖基槽采用人工开挖(镶边厚0
4m),开挖时从上到下进行开挖,,并修筑方便施工人员上下的台阶

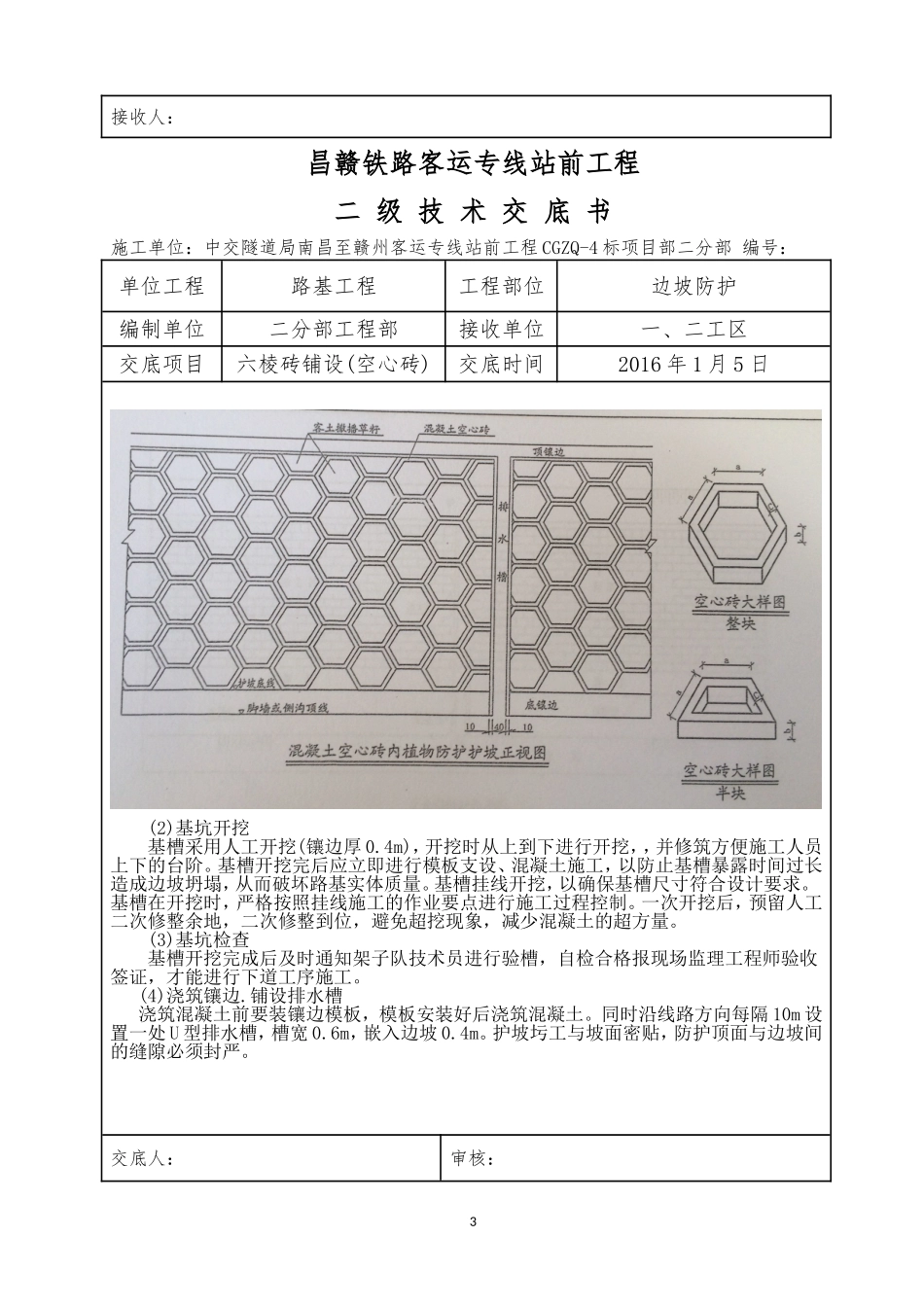

基槽开挖完后
