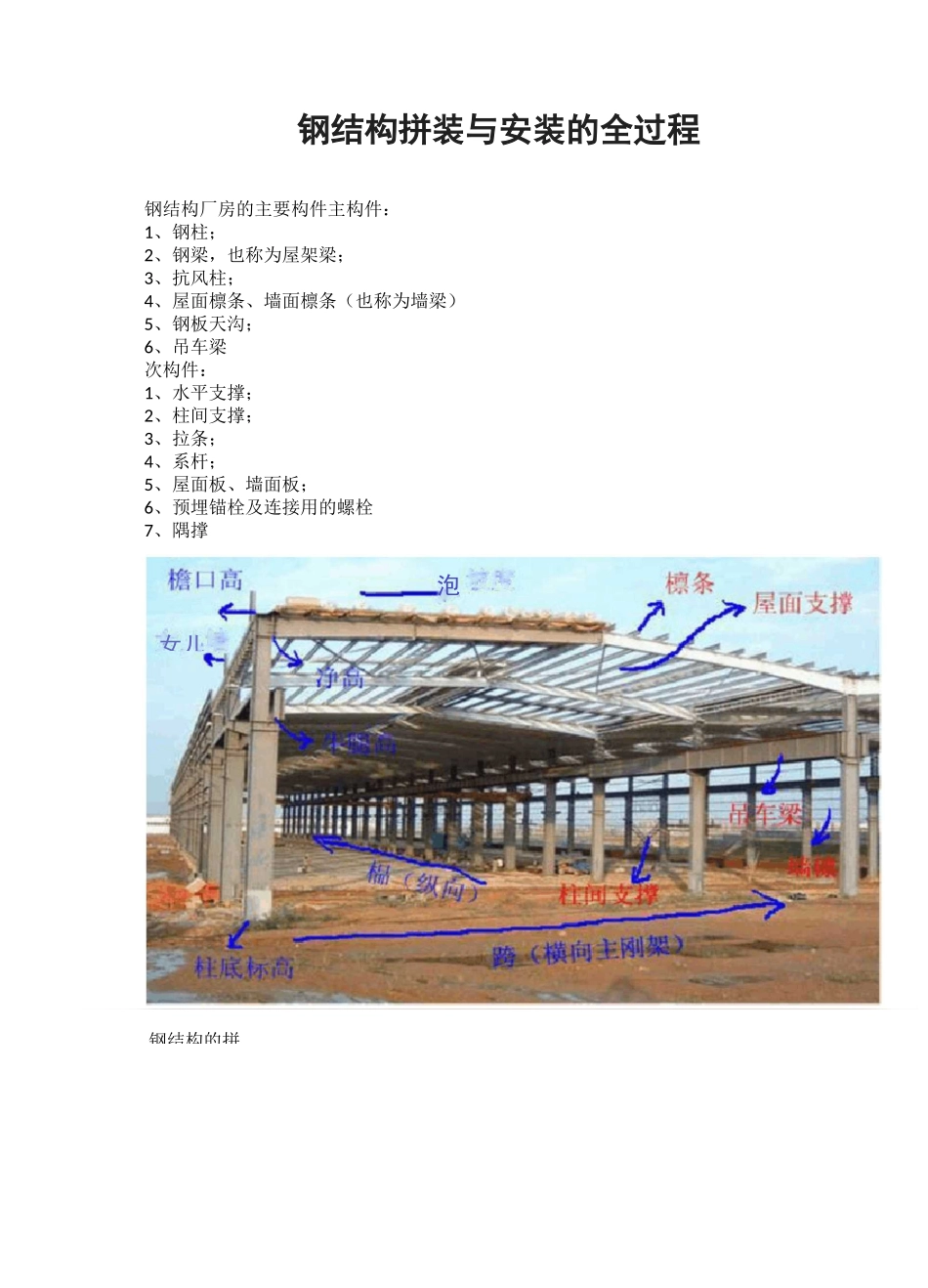

钢结构拼装与安装的全过程钢结构厂房的主要构件主构件:1、钢柱;2、钢梁,也称为屋架梁;3、抗风柱;4、屋面檩条、墙面檩条(也称为墙梁)5、钢板天沟;6、吊车梁次构件:1、水平支撑;2、柱间支撑;3、拉条;4、系杆;5、屋面板、墙面板;6、预埋锚栓及连接用的螺栓7、隅撑女儿泡坡钢结构的拼1、钢屋架(钢天窗架)拼装①
钢构件出厂前,先验收钢构件,尽量做到把安装问题消灭在加工厂内
现场拼装地基坚硬,并做相应的拼装台;必要时加约束处理找平
检查拼装节点处的角钢或钢管是否变形;如有变形,用机械矫正或火焰矫正,达到标准后,再按照设计图纸进行拼装
2、钢柱拼装应用于需要多节柱的拼装在一起安装过程①
为便于保证钢柱拼接质量,减少高空作业,在地面卧拼,起重机起重能力能满足一次起吊
根据钢柱断面不同,采取相应的钢平台及胎具
每个拼装节点最容易出现翼缘错口问题
如发现翼缘板制作构件时发生变形,采用方便的机械矫正或火工矫正,达到允许误差继续拼接
拼接一般用倒链且焊耳板的方法校正对接
接头一面焊接冷却后,将柱翻身
在焊另一面前,接着进行找平、继续测量通线、找标高、点焊、焊好、约束板、焊接、冷却、割掉约束板和耳板、复核尺寸
钢梁拼装钢梁拼装用于较大跨度桁架、轻型钢结构,端面工、H、□型居多,连接方法有高强度螺栓、栓焊组合和焊接三种形式
变截面斜梁、多截面梁、实腹焊接工字形截面或 H 形截面梁,根据运输条件划分为若干个单元,单元之间可通过端板以高强度螺栓连接拼装
拼装方法,根据不同结构形式和杆件连接方法,采取不同方法
如起重设备能满足吊装要求,先考虑卧拼,卧拼的程序同屋架;其次,才考虑采用立拼
钢结构的安装1
钢结构的安装程序,必须确保结构的稳定和不导致永久性的变形
安装前,应按照构件明细表核对进场的构件,查验质量证明书和设计更改文
