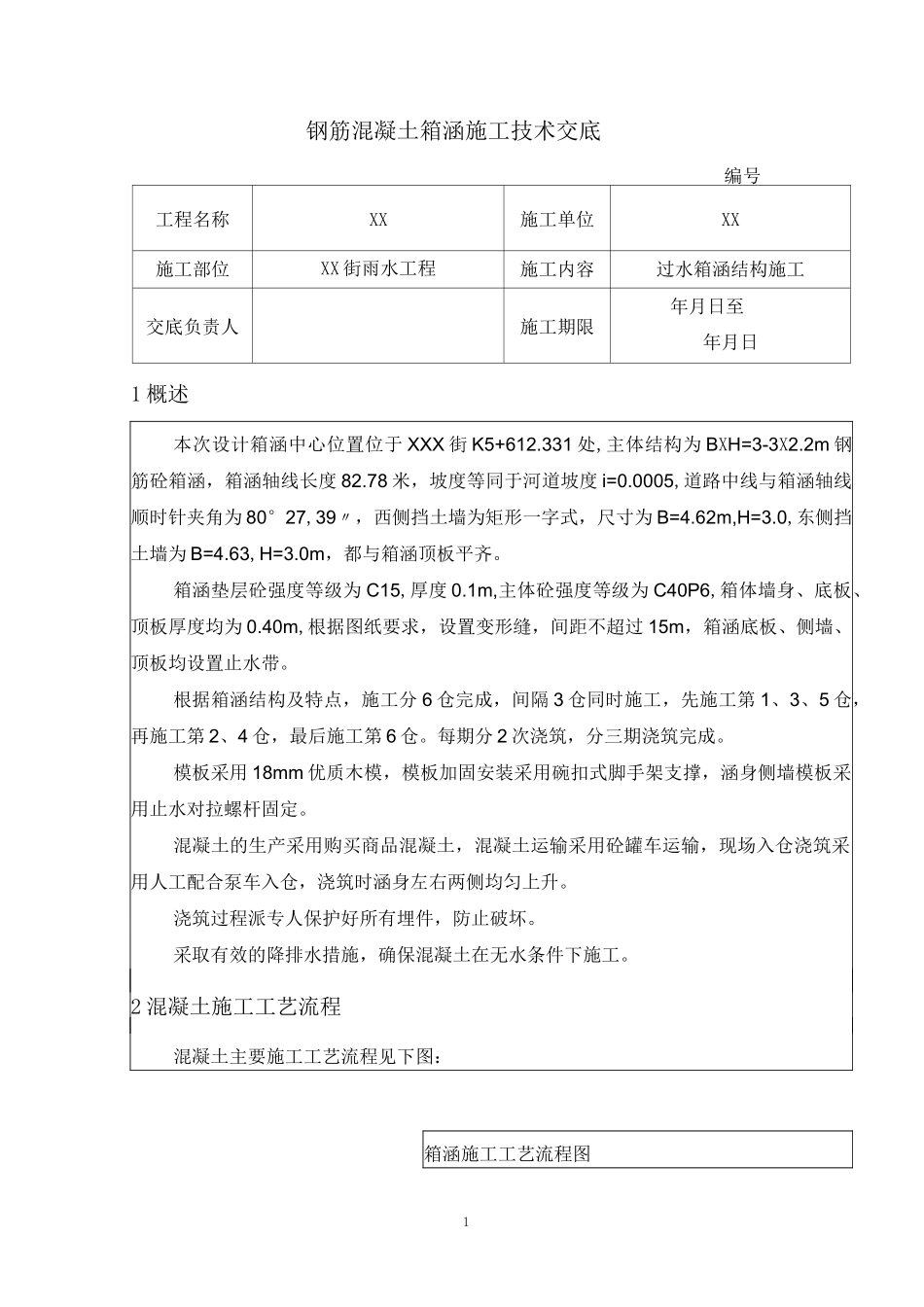

1钢筋混凝土箱涵施工技术交底编号工程名称XX施工单位XX施工部位XX 街雨水工程施工内容过水箱涵结构施工交底负责人施工期限年月日至年月日1 概述本次设计箱涵中心位置位于 XXX 街 K5+612
331 处,主体结构为 BXH=3-3X2
2m 钢筋砼箱涵,箱涵轴线长度 82
78 米,坡度等同于河道坡度 i=0
0005,道路中线与箱涵轴线顺时针夹角为 80°27,39〃,西侧挡土墙为矩形一字式,尺寸为 B=4
62m,H=3
0,东侧挡土墙为 B=4
63,H=3
0m,都与箱涵顶板平齐
箱涵垫层砼强度等级为 C15,厚度 0
1m,主体砼强度等级为 C40P6,箱体墙身、底板、顶板厚度均为 0
40m,根据图纸要求,设置变形缝,间距不超过 15m,箱涵底板、侧墙、顶板均设置止水带
根据箱涵结构及特点,施工分 6 仓完成,间隔 3 仓同时施工,先施工第 1、3、5 仓,再施工第 2、4 仓,最后施工第 6 仓
每期分 2 次浇筑,分三期浇筑完成
模板采用 18mm 优质木模,模板加固安装采用碗扣式脚手架支撑,涵身侧墙模板采用止水对拉螺杆固定
混凝土的生产采用购买商品混凝土,混凝土运输采用砼罐车运输,现场入仓浇筑采用人工配合泵车入仓,浇筑时涵身左右两侧均匀上升
浇筑过程派专人保护好所有埋件,防止破坏
采取有效的降排水措施,确保混凝土在无水条件下施工

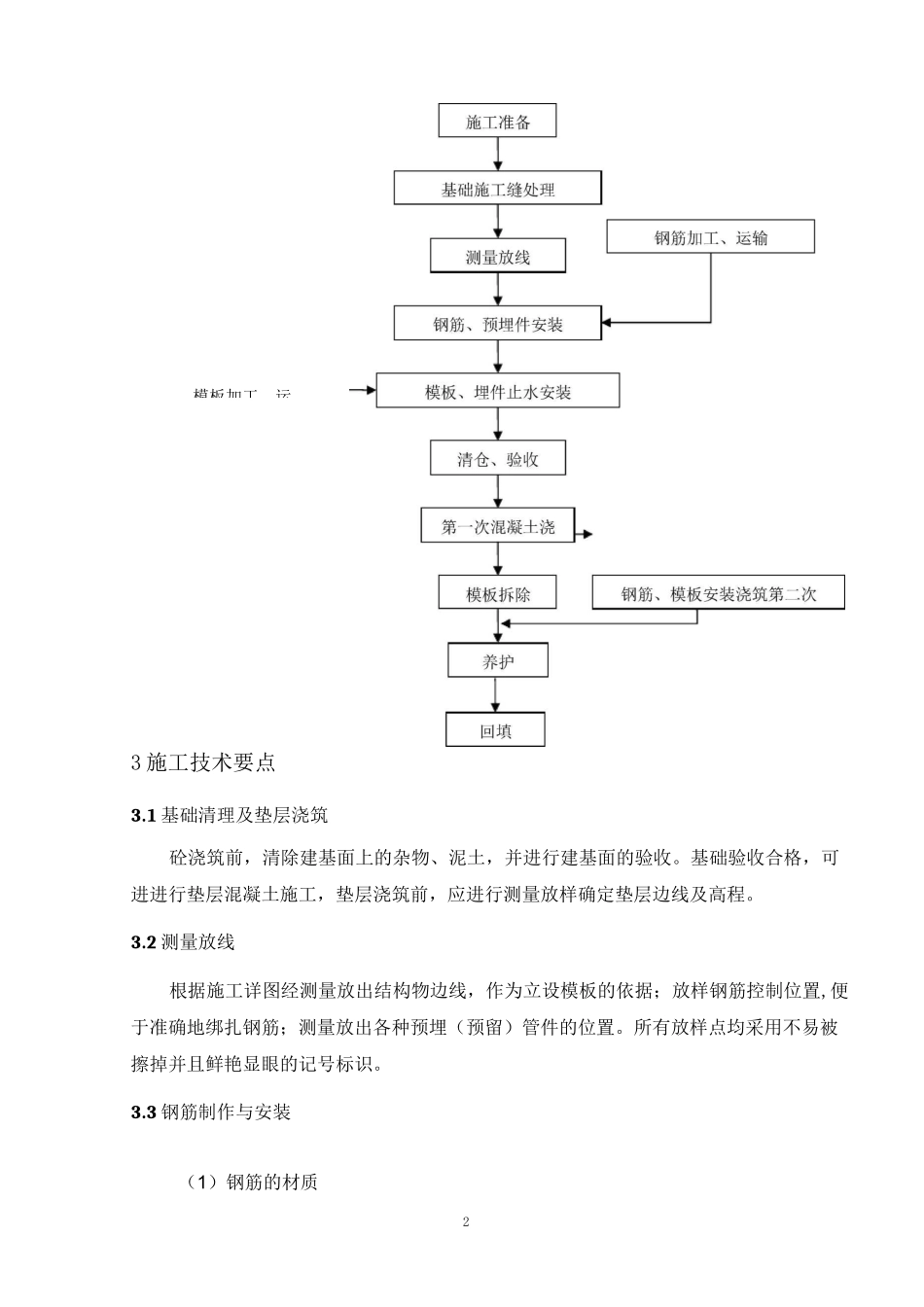

2 混凝土施工工艺流程混凝土主要施工工艺流程见下图:箱涵施工工艺流程图2模板加工、运3 施工技术要点3
1 基础清理及垫层浇筑砼浇筑前,清除建基面上的杂物、泥土,并进行建基面的验收
基础验收合格,可进进行垫层混凝土施工,垫层浇筑前,应进行测量放样确定垫层边线及高程
2 测量放线根据施工详图经测量放出结构物边线,作为立设模板的依据;放样钢筋控制位置,便于准确地绑扎钢筋;测量放出各种预埋(预留)管件的位置

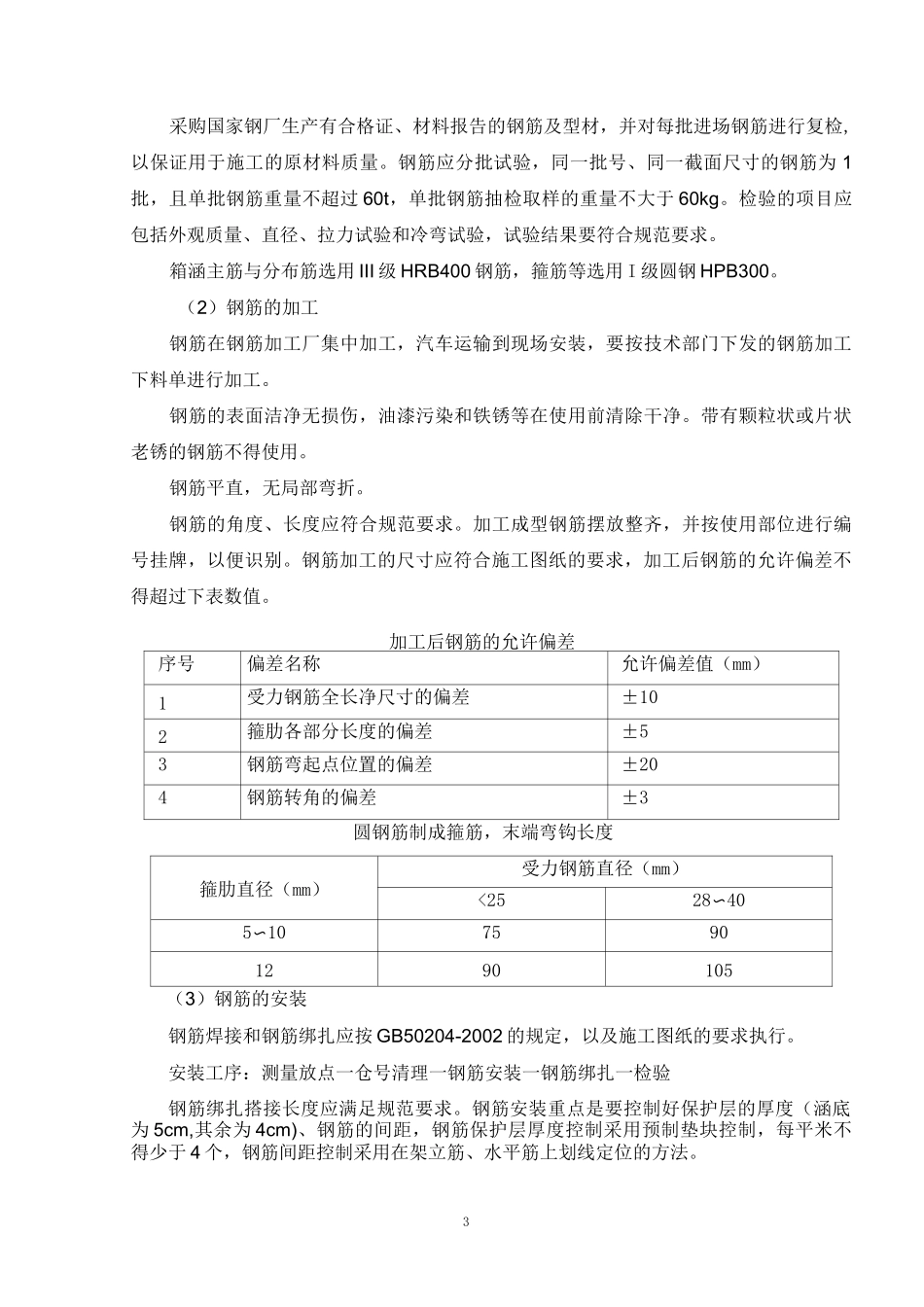

所有放样点均采用不易
