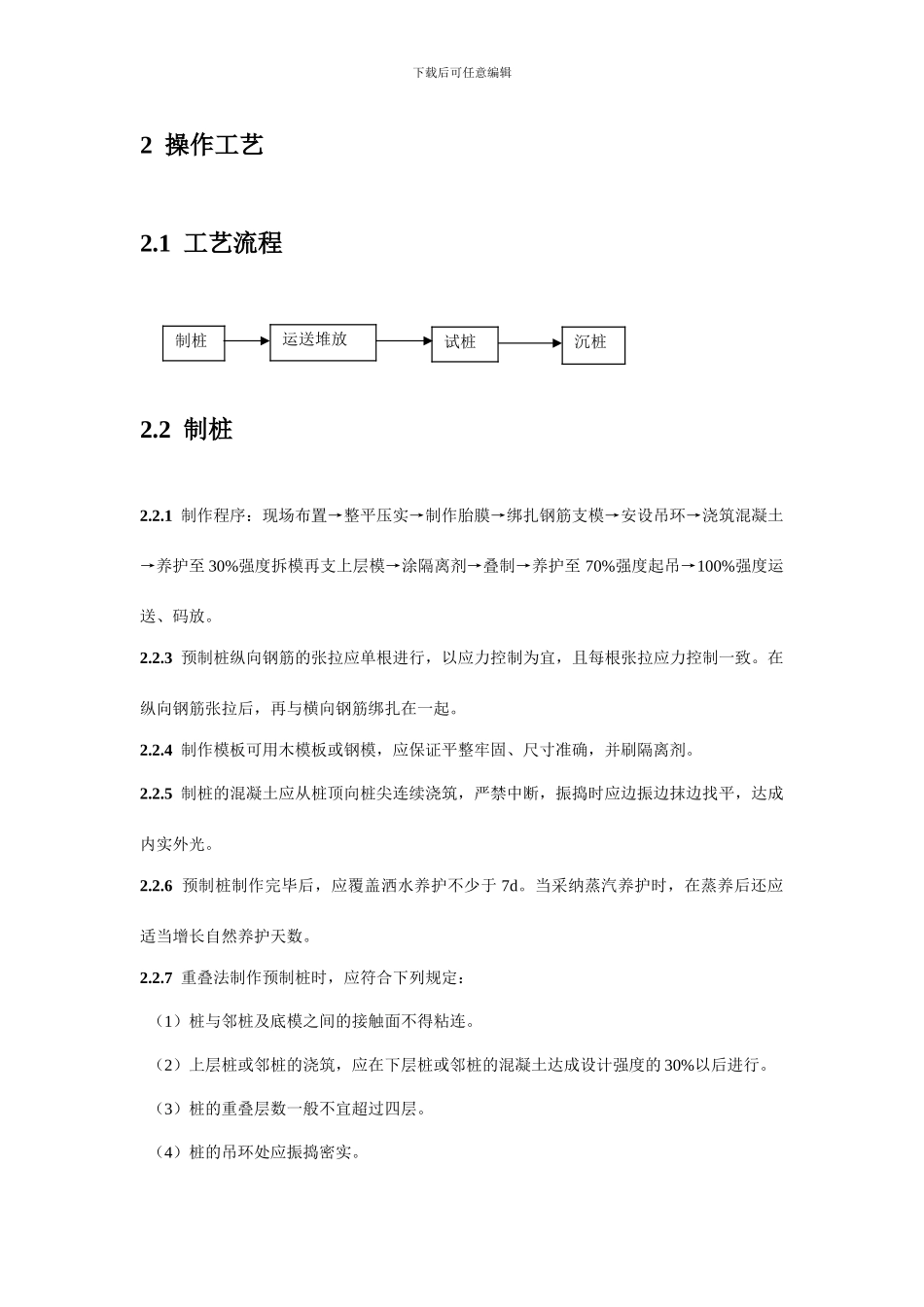

下载后可任意编辑混凝土预制桩施工1 施工准备1.1 材料及机具1.1.1 水泥:宜采纳强度等级不低于 32.5 级得普通硅酸盐水泥或矿渣硅酸盐水泥。1.1.2 砂:用中砂,含泥量不大于 3%。1.1.3 石子:粒径为 5~40mm,且不大于 1/3 钢筋主筋净距的碎石或卵石,含泥量不大于1%。1.1.4 水:宜用饮用水或不具有害物质的洁净水。1.1.5 外加剂、掺和剂:根据气候条件、工期和设计规定等,通过实验拟定。1.1.6 钢筋:钢筋级别、直径应符合设计规定。1.1.7 接桩材料: (1)焊接接桩:钢板宜用低碳钢,焊条宜用 E43 系列; (2)法兰接桩:钢板和螺栓宜用低碳钢; (3)硫磺胶泥锚接桩:硫磺胶泥的配合比应通过实验拟定。1.1.8 机具: (1)制桩机具:钢筋调直机、弯曲机、切断机、对焊机、点焊机、电焊机、混凝土搅拌机、翻斗车或手推车、插入式高频振捣器等。 (2)运送机具:大型拖车、汽车起重机或履带式起重机、垫木等。 (3)沉桩机械:柴油打桩机或振动沉桩机、钻孔沉桩机、压入式沉桩机等。 (4)接桩机具:电焊机、硫磺胶泥熬制及灌注专用工具。下载后可任意编辑 (5)其他:铁锹、铁板、台秤、胶皮管、铁抹子、水准仪、经纬仪、钢卷尺、水准尺等。1.2 作业条件1.2.1 制桩 (1)各种原材料已经检查,并经试配提出混凝土配合比。 (2)预制场地符合规定。 (3)机具齐全 (4)对提供的桩基布置图、桩基施工图进行会审,并进行技术交底。1.2.2 运送和堆放 (1)预制桩强度达成起吊、运送规定。 (2)堆放位置符合规定。 (3)起吊、运送设备齐备,并达成规定的能力。1.2.3 沉桩 (1)提供建筑场地的工程地质勘查报告,必要时还需补充静力触探或标贯实验等原位测试资料。 (2)清理地上和地下障碍物。打桩场地应平整,地面承载力应能适应桩机工作的正常运转;施工场地应保持排水沟畅通,注意施工中的防震问题。 (3)施工前,实验桩数量不少于 2 根。拟定贯入度并核验打桩设备、施工工艺以及技术措施是否适宜。 (4)编制施工组织设计或施工方案,并做具体的技术交底。 (5)预制桩的检查资料齐全。 (6)沉桩机具已所有进入现场并试运转正常。 (7)已放线定位完毕。下载后可任意编辑2 操作工艺2.1 工艺流程 2.2 制桩2.2.1 制作程序:现场布置→整平压实→制作胎膜→绑扎钢筋支模→安设吊环→浇筑混凝土→养护至 30%强度拆模再支上层模→涂隔离剂→叠制→养护至 70%强度起吊→100%强度运送、码放。2.2....
