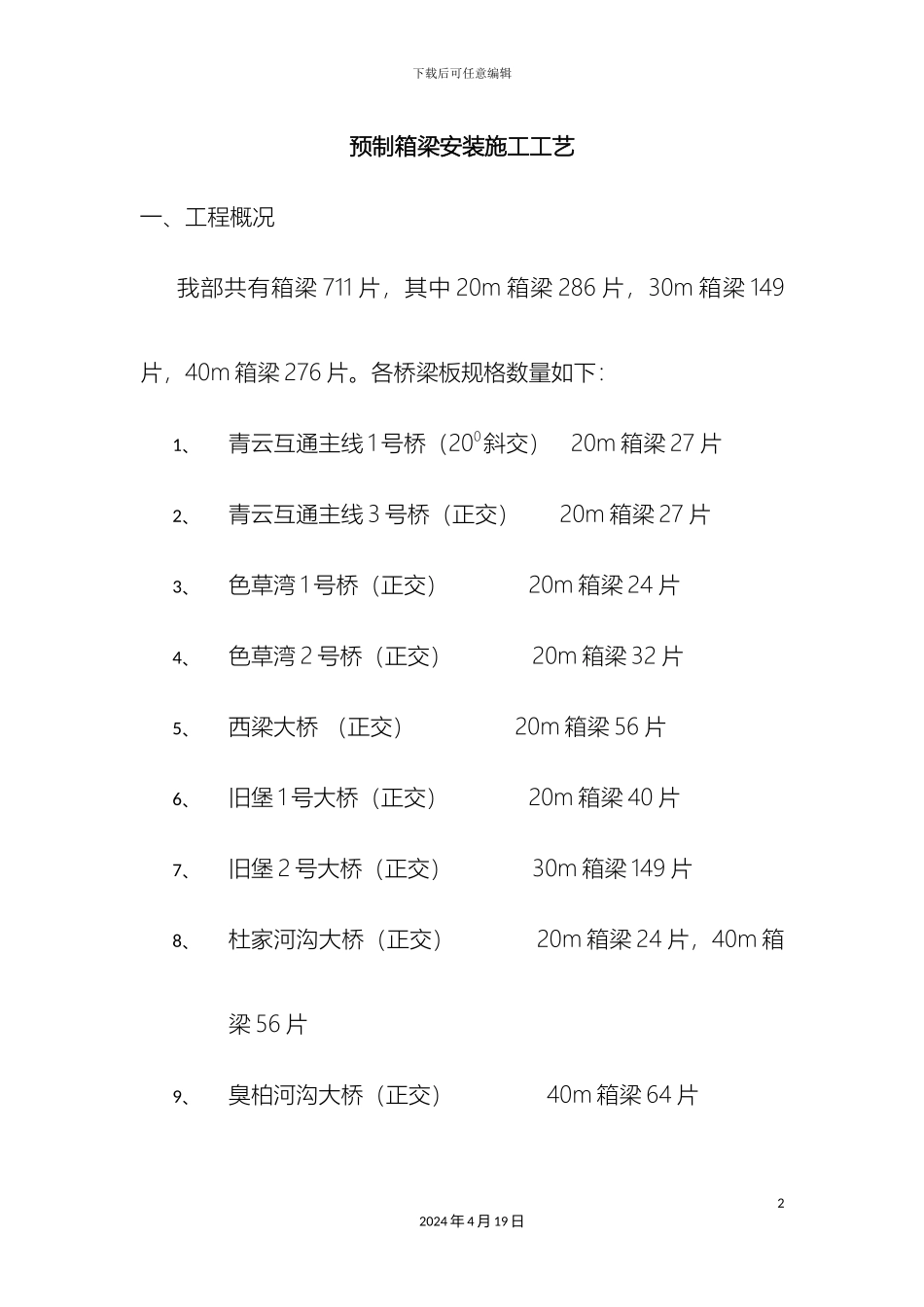

下载后可任意编辑预制箱梁吊装施工方案12024 年 4 月 19 日下载后可任意编辑预制箱梁安装施工工艺一、工程概况我部共有箱梁 711 片,其中 20m 箱梁 286 片,30m 箱梁 149片,40m 箱梁 276 片。各桥梁板规格数量如下:1、青云互通主线 1 号桥(200斜交) 20m 箱梁 27 片2、青云互通主线 3 号桥(正交) 20m 箱梁 27 片3、色草湾 1 号桥(正交) 20m 箱梁 24 片4、色草湾 2 号桥(正交) 20m 箱梁 32 片5、西梁大桥 (正交) 20m 箱梁 56 片6、旧堡 1 号大桥(正交) 20m 箱梁 40 片7、旧堡 2 号大桥(正交) 30m 箱梁 149 片8、杜家河沟大桥(正交) 20m 箱梁 24 片,40m 箱梁 56 片9、臭柏河沟大桥(正交) 40m 箱梁 64 片22024 年 4 月 19 日下载后可任意编辑10、大王庙沟大桥(正交) 20m 箱梁 56 片,40m 箱梁 48 片11、佳芦河大桥(正交) 40m 箱梁 108 片二、箱梁架设总体方案和计划预制箱梁的最大吊装重量为右幅边梁,20m、30m、40m 吊装重量分别为 56.9t、97.2t、155.1t。梁厂采纳龙门吊提梁,由前后均有动力转向装置的运梁车运梁,杜家河大桥、臭柏沟大桥、大王庙沟大桥、佳芦河大桥采纳额定起重量不小于 180t、适用跨径不小于 40m 的简单型步履式双导梁架桥机架设;旧堡 2 号桥采纳额定起重量不小于 120t、适用跨径不小于 30m 的步履式双导梁架桥机架设;青云互通主线 1 号桥、青云互通主线 3 号桥、色草湾 1 号桥、色草湾 2 号桥、西梁大桥、旧堡 1 号大桥根据进度要求和实际地形状况采纳两台 200t、120t 吊车或额定起重量不小于32024 年 4 月 19 日下载后可任意编辑120t、适用跨径不小于 30m 的步履式双导梁架桥机架设(与旧堡2 号大桥使用同一台架桥机)。架梁设备数量的选取及架设顺序以保证 - 节点目标计划完成为原则,即箱梁安装工程于 8 月底半幅贯穿,10 月底全部结束,桥面系工程完成 80%。三、施工方案(一)、施工准备1、人员准备每套架梁设备必须配置如下人员:足够数量的专业技术工人、经验丰富的管理人员,负责提梁、运梁、架梁及过程中的指挥工作;专职安全人员,负责提梁、运梁、架梁安全工作;现场工程师 2 名,负责梁场提梁时箱梁的各项检测工作,架梁时的指导验收工作;测量人员 3 名,负责梁板架设完成后的测量检测工作;焊工若干,负责梁板架设后相邻梁板的焊接连接;各种设备的机42...
