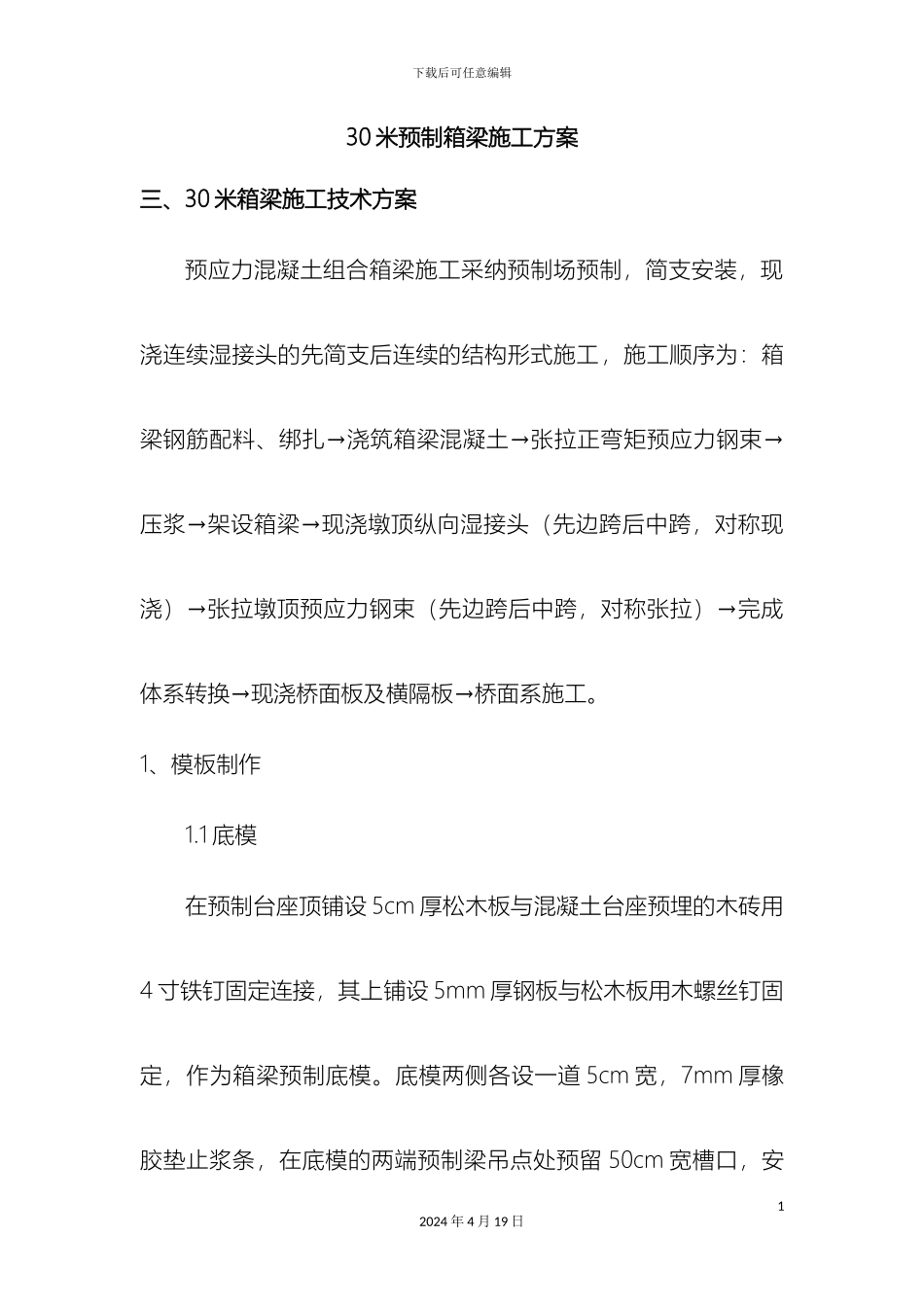

下载后可任意编辑预制箱梁施工方案12024 年 4 月 19 日下载后可任意编辑30 米预制箱梁施工方案三、30 米箱梁施工技术方案预应力混凝土组合箱梁施工采纳预制场预制,简支安装,现浇连续湿接头的先简支后连续的结构形式施工,施工顺序为:箱梁钢筋配料、绑扎→浇筑箱梁混凝土→张拉正弯矩预应力钢束→压浆→架设箱梁→现浇墩顶纵向湿接头(先边跨后中跨,对称现浇)→张拉墩顶预应力钢束(先边跨后中跨,对称张拉)→完成体系转换→现浇桥面板及横隔板→桥面系施工
1、模板制作1
1 底模在预制台座顶铺设 5cm 厚松木板与混凝土台座预埋的木砖用4 寸铁钉固定连接,其上铺设 5mm 厚钢板与松木板用木螺丝钉固定,作为箱梁预制底模

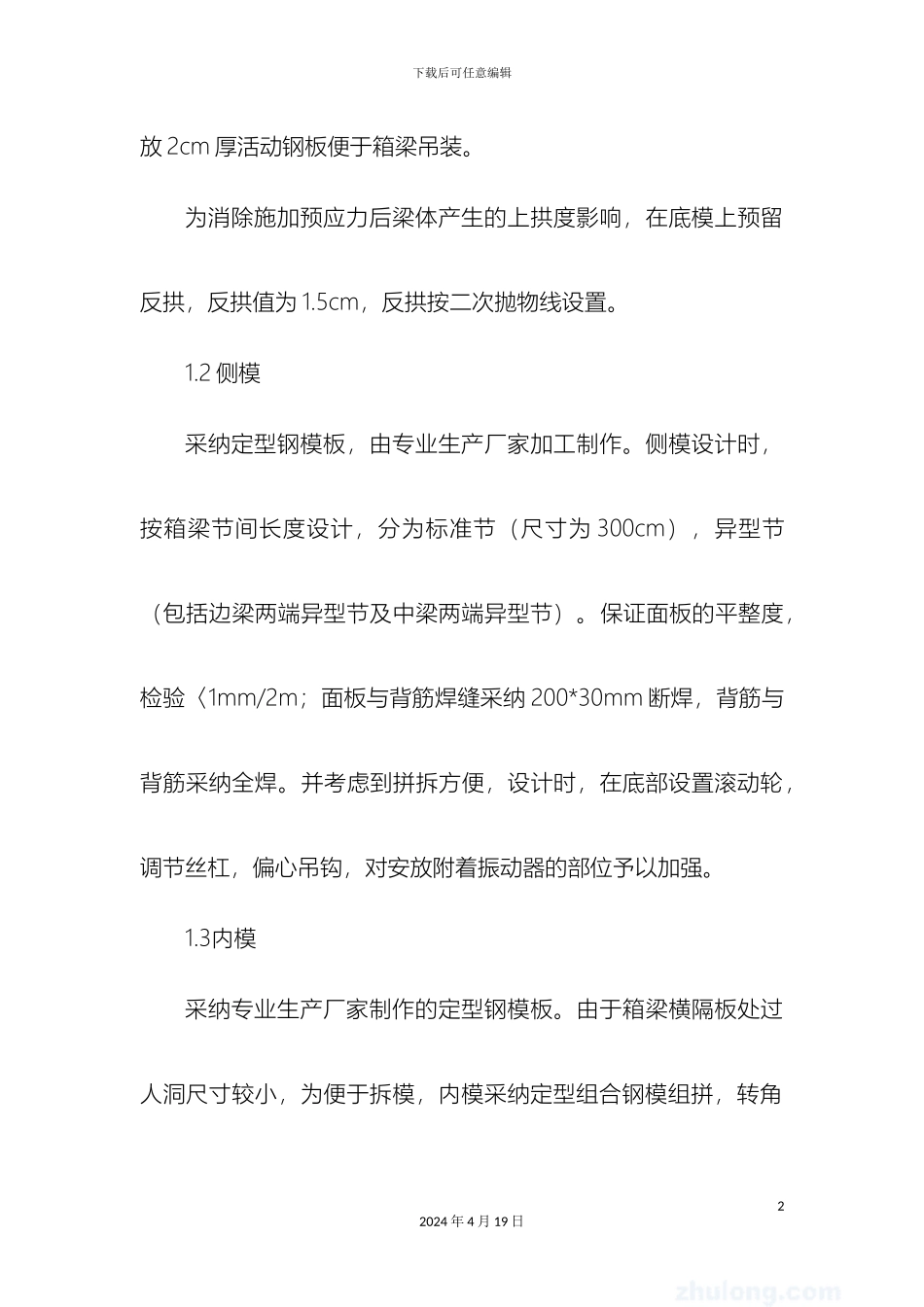

底模两侧各设一道 5cm 宽,7mm 厚橡胶垫止浆条,在底模的两端预制梁吊点处预留 50cm 宽槽口,安12024 年 4 月 19 日下载后可任意编辑放 2cm 厚活动钢板便于箱梁吊装
为消除施加预应力后梁体产生的上拱度影响,在底模上预留反拱,反拱值为 1
5cm,反拱按二次抛物线设置
2 侧模采纳定型钢模板,由专业生产厂家加工制作
侧模设计时,按箱梁节间长度设计,分为标准节(尺寸为 300cm),异型节(包括边梁两端异型节及中梁两端异型节)
保证面板的平整度,检验〈1mm/2m;面板与背筋焊缝采纳 200*30mm 断焊,背筋与背筋采纳全焊
并考虑到拼拆方便,设计时,在底部设置滚动轮,调节丝杠,偏心吊钩,对安放附着振动器的部位予以加强
3内模 采纳专业生产厂家制作的定型钢模板
由于箱梁横隔板处过人洞尺寸较小,为便于拆模,内模采纳定型组合钢模组拼,转角22024 年 4 月 19 日下载后可任意编辑和异型部分特制,用U型钢卡联接,每隔70cm设一道支撑骨架,支撑骨架与钢模间用搭扣螺栓联接
