下载后可任意编辑后张法预应力宽幅空心板梁预制施工技术交底1、工程概况:预制厂承担本标段海傍大桥、旧滘涌中桥、低涌大桥、、低涌 2#分离式立交桥宽幅空心板梁的生产工作
其中,海傍大桥、低涌大桥、低涌 2#分离式立交桥上部结构为 20m预应力砼宽幅空心板梁,共 610 片;旧窖涌中桥上部结构为16m 预应力砼宽幅空心板梁,共 60 片
梁厂内共设 20m 板梁台座 21 个,其中中板台座 19 个,边板台座 2 个
2、施工工艺 施工工艺流程如下:绑扎底板、腹板钢筋 安装锚具、波纹管 侧模安装 浇筑底板砼 安装芯摸 绑扎顶板钢筋 浇筑腹板、顶板砼 模板拆除 养护 钢绞线穿束 预应力钢绞线张拉 (1)、钢筋制作、绑扎及波纹管定位进场钢筋应有出厂质量证明书,并按规定分批取样实验,只有实验结果符合法律规范的规定方能使用,杜绝不合格产品进入施工场地,假如实验结果不合格立即将这批钢筋清除出场
钢筋在加工厂统一制作,严格按设计图纸下料、弯制
钢筋绑扎分两次进行,先绑扎腹板、横隔板钢筋及波纹管的固定,经监理检查验收后,方可安装模板,同时预埋伸缩缝、防撞护拦的预埋钢筋

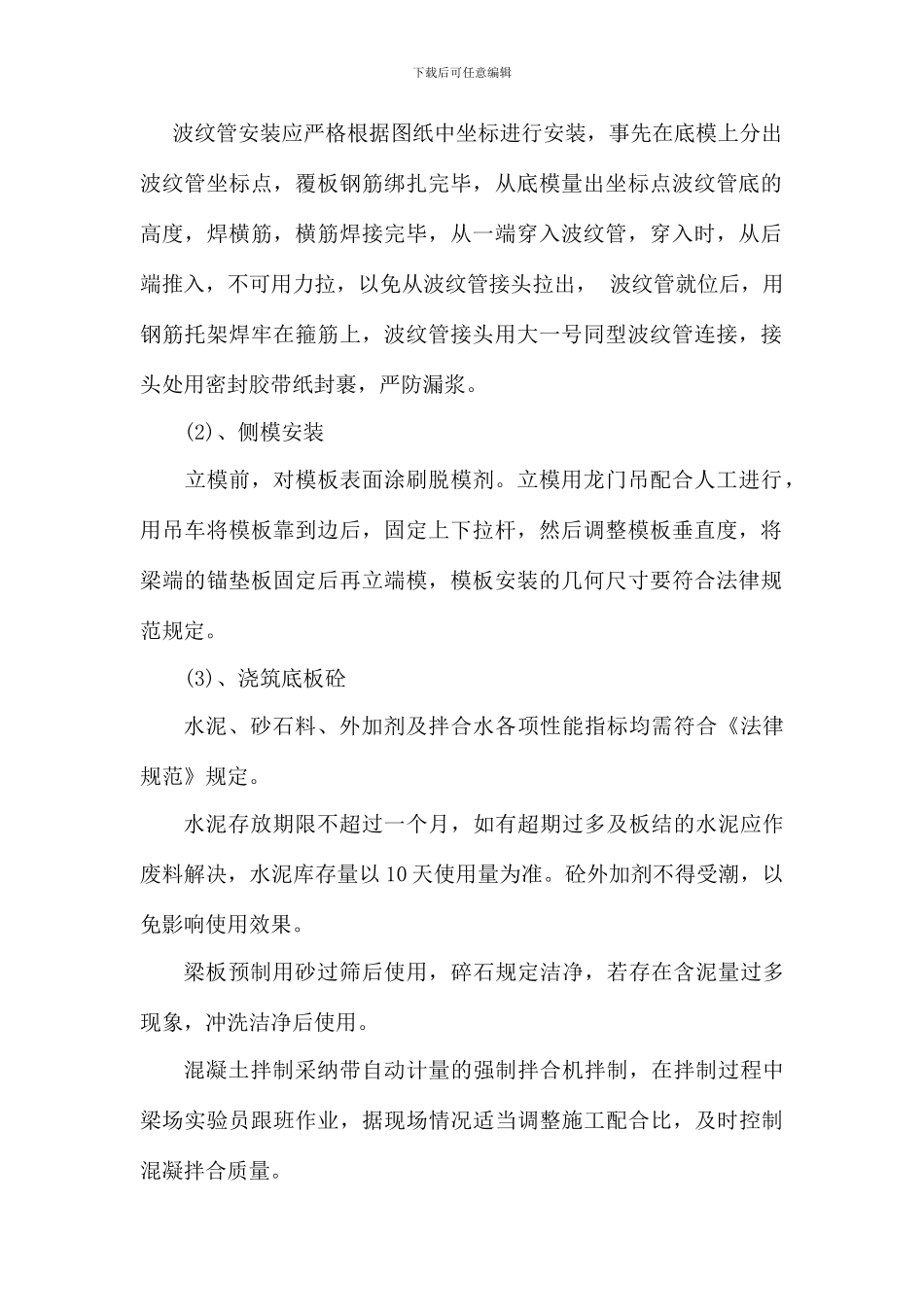

下载后可任意编辑波纹管安装应严格根据图纸中坐标进行安装,事先在底模上分出波纹管坐标点,覆板钢筋绑扎完毕,从底模量出坐标点波纹管底的高度,焊横筋,横筋焊接完毕,从一端穿入波纹管,穿入时,从后端推入,不可用力拉,以免从波纹管接头拉出, 波纹管就位后,用钢筋托架焊牢在箍筋上,波纹管接头用大一号同型波纹管连接,接头处用密封胶带纸封裹,严防漏浆
(2)、侧模安装 立模前,对模板表面涂刷脱模剂
立模用龙门吊配合人工进行,用吊车将模板靠到边后,固定上下拉杆,然后调整模板垂直度,将梁端的锚垫板固定后再立端模,模板安装的几何尺寸要符合法律规范规定

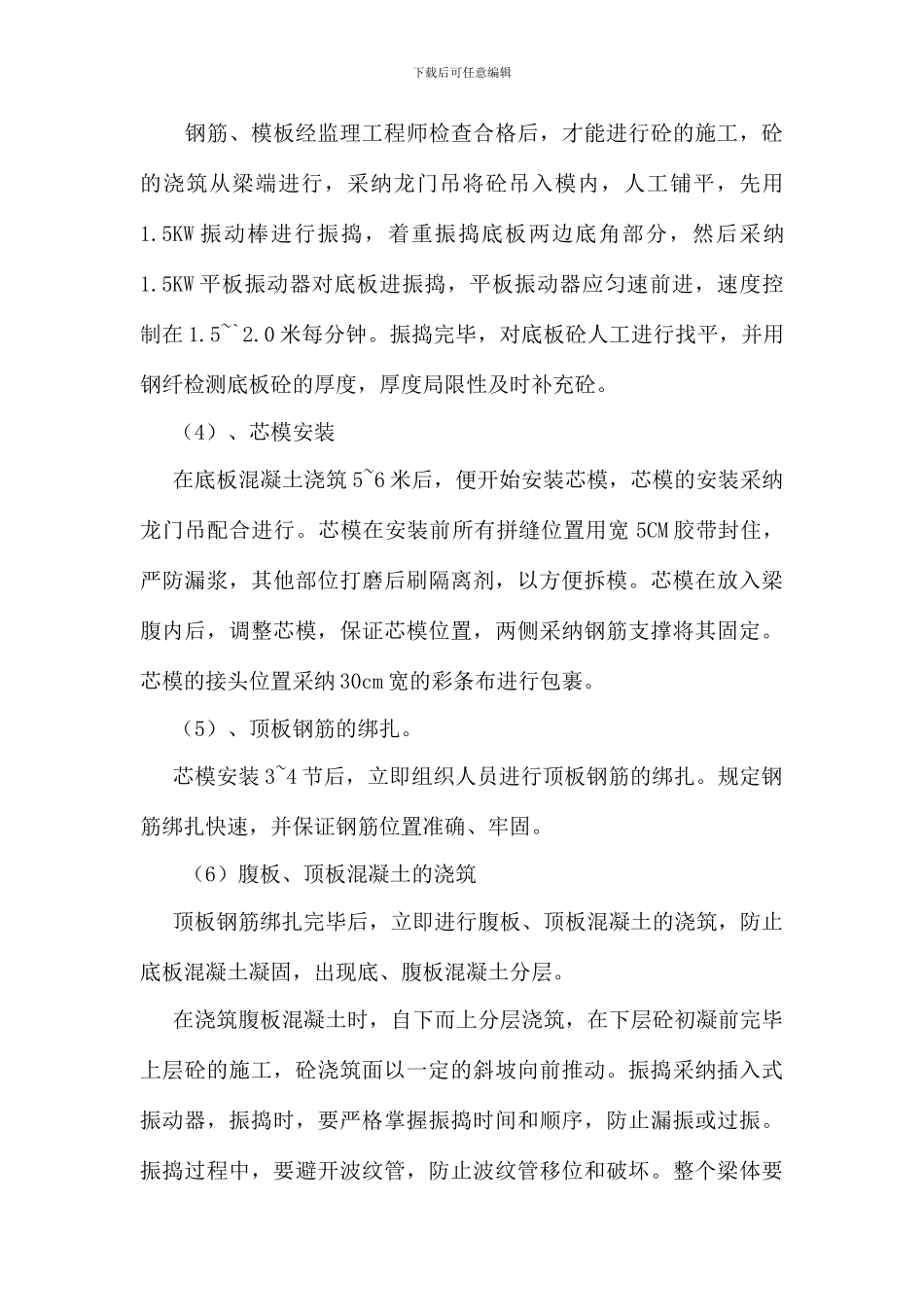

(3)、浇筑底板砼水泥、砂石料、外加剂及拌合水各项性能指标均需符合《法律规范》规定
