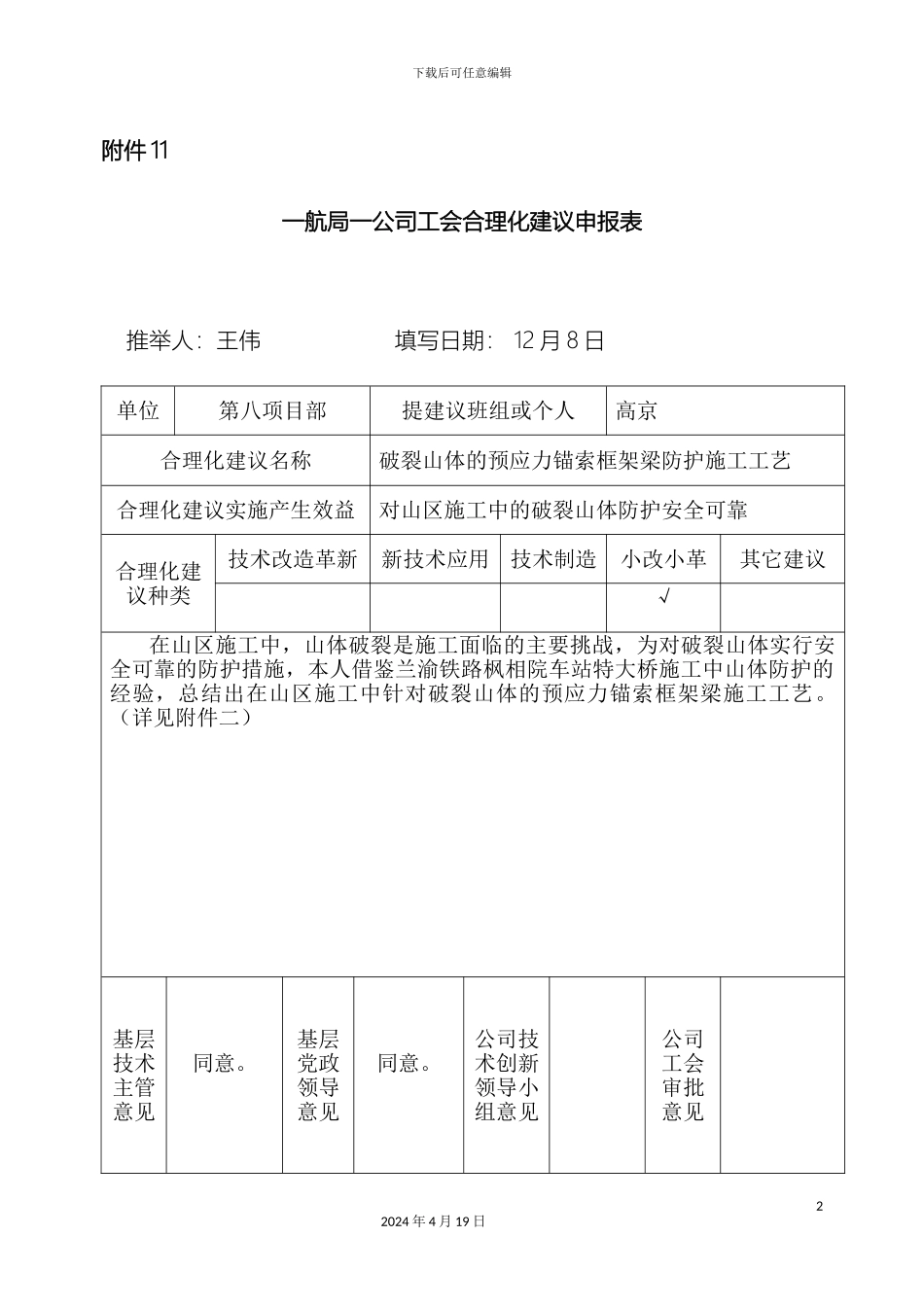

下载后可任意编辑预应力锚索框架梁施工工艺12024 年 4 月 19 日下载后可任意编辑附件 11一航局一公司工会合理化建议申报表推举人:王伟 填写日期: 12 月 8 日单位第八项目部提建议班组或个人高京合理化建议名称破裂山体的预应力锚索框架梁防护施工工艺合理化建议实施产生效益对山区施工中的破裂山体防护安全可靠合理化建议种类技术改造革新新技术应用技术制造小改小革其它建议√ 在山区施工中,山体破裂是施工面临的主要挑战,为对破裂山体实行安全可靠的防护措施,本人借鉴兰渝铁路枫相院车站特大桥施工中山体防护的经验,总结出在山区施工中针对破裂山体的预应力锚索框架梁施工工艺
(详见附件二)基层技术主管意见同意
基层党政领导意见同意
公司技术创新领导小组意见公司工会审批意见22024 年 4 月 19 日下载后可任意编辑注:1、各单位合理化建议推举人为工会主席,各单位工会主席负责合理化建议的真实性以及合理化建议的底档管理
2、在该合理化建议所属的类型选项中挑“√”
预应力锚索框架梁施工工艺一、施工工艺流程:施工前进行测量放样及表层坡面清理,为保证开挖边坡安全,在堑顶以外加设 2 排锚索,采纳锚索框架梁进行锚固
随后严格根据“自上而下、分层开挖、逐级防护”的原则施工
搭设施工脚手架后进行锚孔施钻,清孔完毕后,安装预应力锚索后,进行锚固段注浆,随后进行框架梁钢筋安装,支立模板,浇筑 C30 砼,随后进行垫墩施工,锚索张拉前要进行张拉设备的检验,张拉完毕后进行自由段注浆,随后封锚并施挂 GPS2 型SNS 主动防护网
32024 年 4 月 19 日下载后可任意编辑施工工艺流程图二、具体施工步骤:42024 年 4 月 19 日下载后可任意编辑(3)锚索制作安装52024 年 4 月 19 日1 坡面开挖与处理施工前测放出框架纵梁、横梁位置及施作起始范围,随后根据现场实际地形情况,采纳人工平整
