下载后可任意编辑风机基础施工组织设计12024 年 4 月 19 日中电投陵川风岭山 99
5MW 风电场工程施工组织设计编制: 审核: 批准: 下载后可任意编辑1 工程概况及工程量1

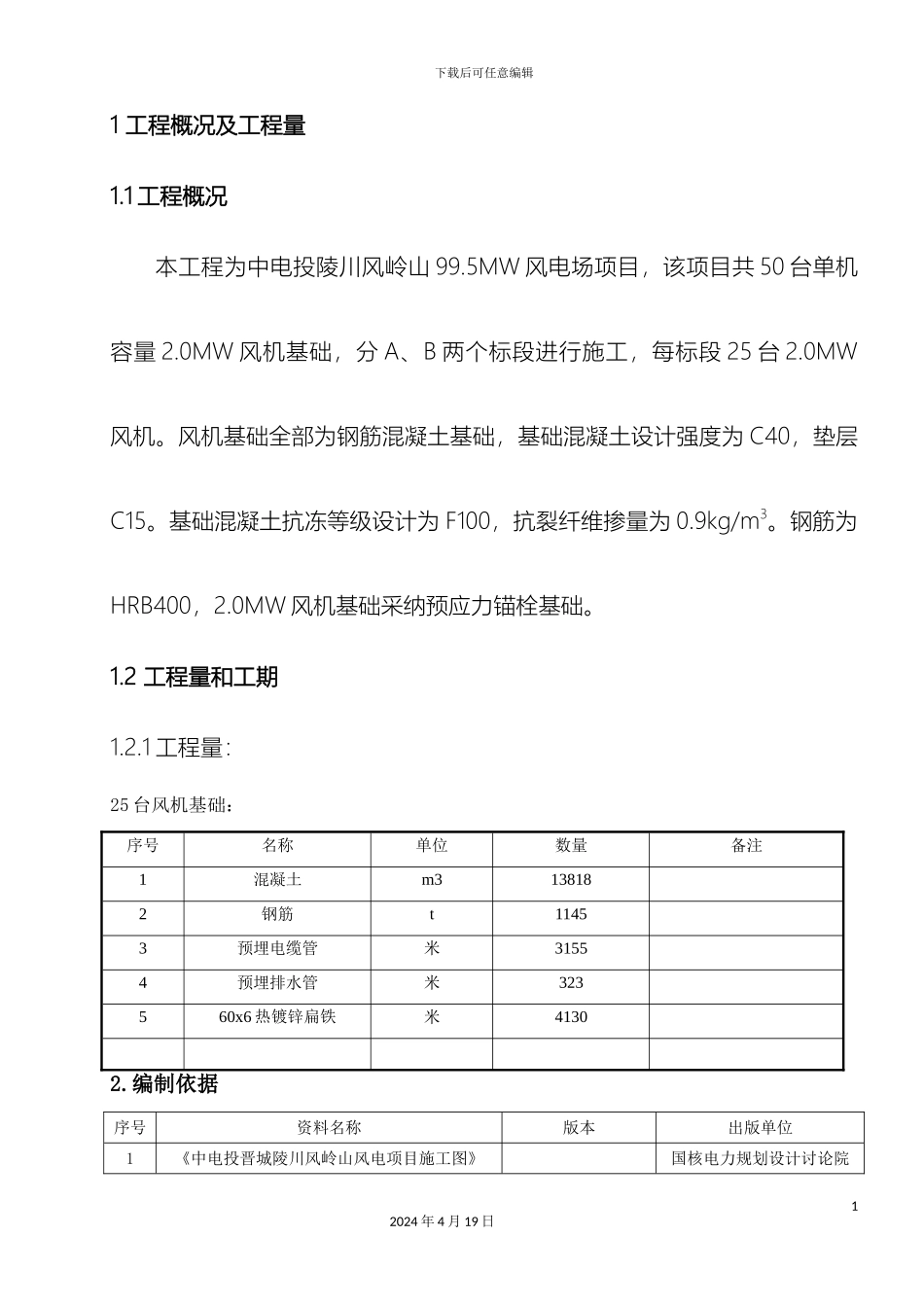

1 工程概况本工程为中电投陵川风岭山 99
5MW 风电场项目,该项目共 50 台单机容量 2
0MW 风机基础,分 A、B 两个标段进行施工,每标段 25 台 2
风机基础全部为钢筋混凝土基础,基础混凝土设计强度为 C40,垫层C15
基础混凝土抗冻等级设计为 F100,抗裂纤维掺量为 0
9kg/m3
钢筋为HRB400,2
0MW 风机基础采纳预应力锚栓基础
2 工程量和工期1
1 工程量:25 台风机基础:序号名称单位数量备注1混凝土m3138182钢筋t11453预埋电缆管米31554预埋排水管米323560x6 热镀锌扁铁米41302
编制依据序号资料名称版本出版单位1《中电投晋城陵川风岭山风电项目施工图》国核电力规划设计讨论院12024 年 4 月 19 日下载后可任意编辑2《混凝土结构工程施工及验收法律规范》GB50204- 建设部3《电力建设安全工作规程》DL5009
1- /4《电力建设施工质量验收及评定规程第1部分:土建工程》DL/T5210
1- 中国电力出版社5《建筑施工手册》第四版中国建筑工业出版社6钢筋机械连接通用技术规程JGJ107- 建设部7《混凝土强度检验评定标准》GB/T50107- 建设部8《钢筋混凝土结构预埋铁件》04G362中国建筑标准设计讨论院3 作业前的条件和准备:3
1 技术准备序号必须具备的条件责任单位备注1风力发电机组基础施工图到位工程质量部2开工报告审批已完成工程质量部3作业指导书编制并审批合格,已进行交底
工程质量部4风机基础图纸会审完成工程质量部5安全技术及工艺质量已进行交底并履行签字手续工程质量部8材料到场齐全
