下载后可任意编辑风桥施工安全技术措施12024 年 4 月 19 日下载后可任意编辑2109 回风顺槽跨盘区主运大巷及盘区辅运大巷风桥施工安全技术措施22024 年 4 月 19 日下载后可任意编辑为了调整矿井通风系统,经矿领导讨论决定在 2109 回风顺槽与盘区辅助运输大巷及盘区主运大巷交叉处施工风桥

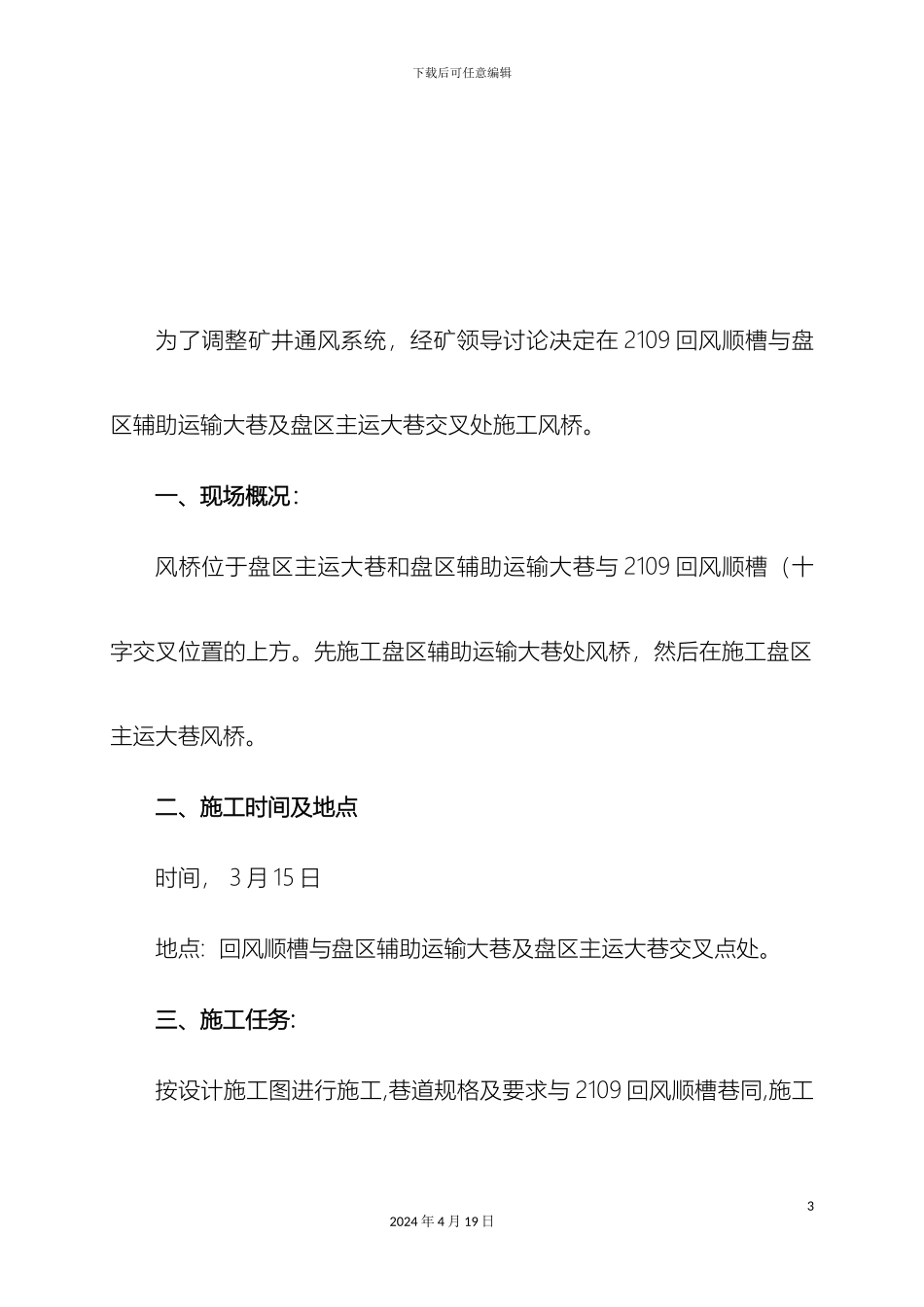

一、现场概况:风桥位于盘区主运大巷和盘区辅助运输大巷与 2109 回风顺槽(十字交叉位置的上方
先施工盘区辅助运输大巷处风桥,然后在施工盘区主运大巷风桥
二、施工时间及地点时间, 3 月 15 日地点: 回风顺槽与盘区辅助运输大巷及盘区主运大巷交叉点处
三、施工任务:按设计施工图进行施工,巷道规格及要求与 2109 回风顺槽巷同,施工32024 年 4 月 19 日下载后可任意编辑后再施工风桥一个
风桥下部(盘区辅助运输大巷)规格保持:高2500mm、宽 4200mm;风桥上部(2109 回风顺槽):风桥两道砖墙厚 500㎜,向两侧外伸 500mm,里外侧用 C20 砼 100㎜封闭;风桥中间的构筑物 150㎜厚
四、施工劳动组织:施工负责人: 安全负责人: 五、施工工序:盘区辅助运输大巷风桥处两侧的砖墙高 2500mm→在两道砖墙间架设工字钢并铺大板做施工平台→风桥上方挑顶并支护→拆除施工平台→砌筑砖墙到设计高度→铺设工字钢和金属网→铺木板和钢筋网→用 C20砼浇筑→在盘区辅助运输大巷对砖墙进行浇筑→施工现场文明生产
盘区主运顺槽施工工序同上
六、风桥顶部支护方式:树脂锚杆配合铁托盘及木质托板支护
42024 年 4 月 19 日下载后可任意编辑支护规格及要求: ㎜直径¢16㎜,间排距 1000×900㎜,材质为A3 钢筋,锚头为反麻花,外露长度 10~50㎜,每根锚杆配一卷型号为Z3540 的树脂锚固剂,锚固长度为 400㎜,设计抗拔 50KN,锚杆扭矩不 低 于 10
