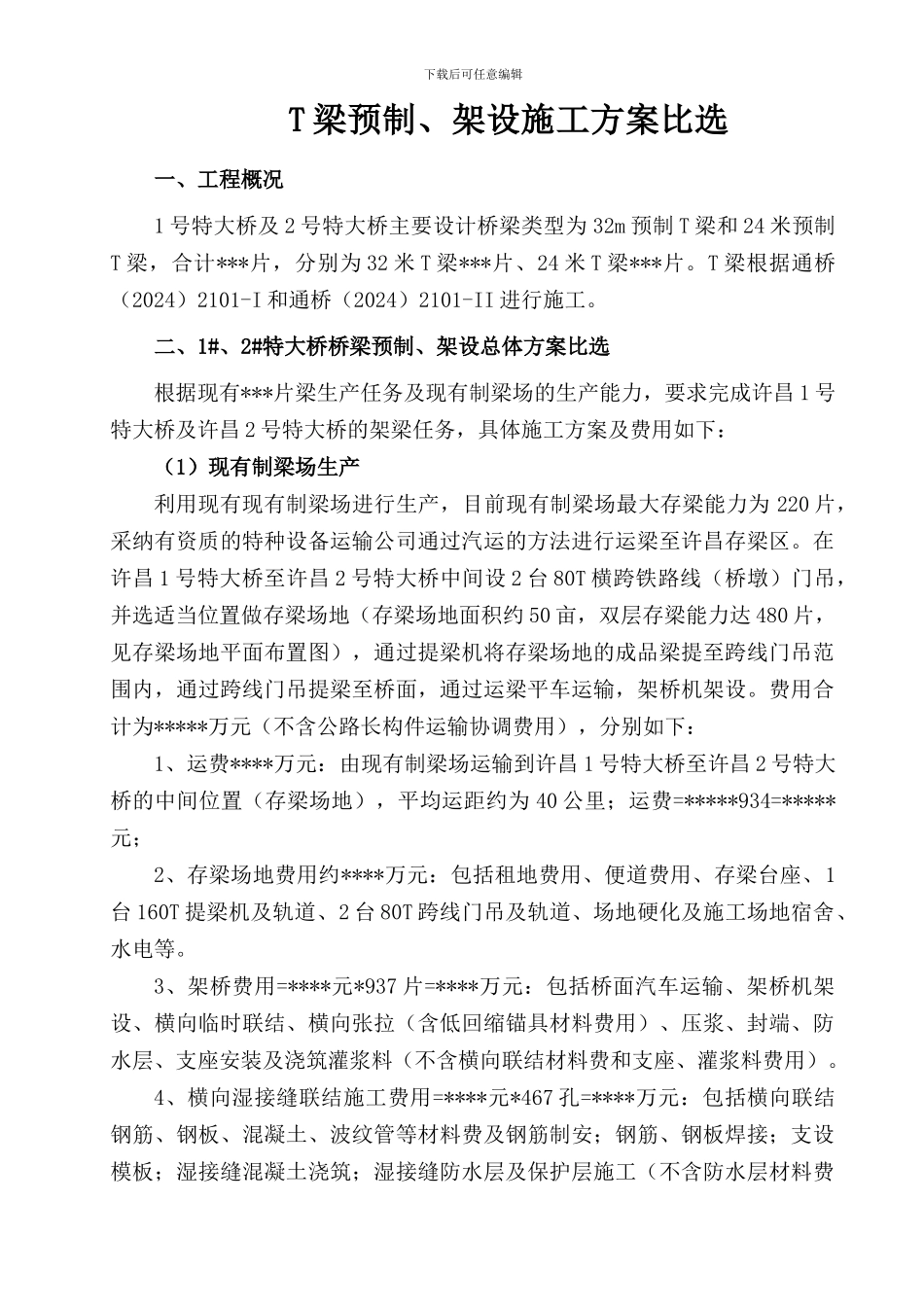

T梁预制架设方案比选编 制 人: 审 核 人: 下载后可任意编辑编制单位:目录一、工程概况 二、预制、架设总体方案比选 三、新建预制场总体布置 1、测量放样 2、场地平整 3、制梁台座 4、存梁台座 5、施工模板 6、混凝土搅拌站 7、梁体养护 8、龙门吊安装 9、临时设施 下载后可任意编辑T 梁预制、架设施工方案比选一、工程概况1 号特大桥及 2 号特大桥主要设计桥梁类型为 32m 预制 T 梁和 24 米预制T 梁,合计***片,分别为 32 米 T 梁***片、24 米 T 梁***片。T 梁根据通桥(2024)2101-I 和通桥(2024)2101-II 进行施工。二、1#、2#特大桥桥梁预制、架设总体方案比选根据现有***片梁生产任务及现有制梁场的生产能力,要求完成许昌 1 号特大桥及许昌 2 号特大桥的架梁任务,具体施工方案及费用如下:(1)现有制梁场生产利用现有现有制梁场进行生产,目前现有制梁场最大存梁能力为 220 片,采纳有资质的特种设备运输公司通过汽运的方法进行运梁至许昌存梁区。在许昌 1 号特大桥至许昌 2 号特大桥中间设 2 台 80T 横跨铁路线(桥墩)门吊,并选适当位置做存梁场地(存梁场地面积约 50 亩,双层存梁能力达 480 片,见存梁场地平面布置图),通过提梁机将存梁场地的成品梁提至跨线门吊范围内,通过跨线门吊提梁至桥面,通过运梁平车运输,架桥机架设。费用合计为*****万元(不含公路长构件运输协调费用),分别如下:1、运费****万元:由现有制梁场运输到许昌 1 号特大桥至许昌 2 号特大桥的中间位置(存梁场地),平均运距约为 40 公里;运费=*****934=*****元;2、存梁场地费用约****万元:包括租地费用、便道费用、存梁台座、1台 160T 提梁机及轨道、2 台 80T 跨线门吊及轨道、场地硬化及施工场地宿舍、水电等。3、架桥费用=****元*937 片=****万元:包括桥面汽车运输、架桥机架设、横向临时联结、横向张拉(含低回缩锚具材料费用)、压浆、封端、防水层、支座安装及浇筑灌浆料(不含横向联结材料费和支座、灌浆料费用)。4、横向湿接缝联结施工费用=****元*467 孔=****万元:包括横向联结钢筋、钢板、混凝土、波纹管等材料费及钢筋制安;钢筋、钢板焊接;支设模板;湿接缝混凝土浇筑;湿接缝防水层及保护层施工(不含防水层材料费下载后可任意编辑用);梁端防排水设施安装费用(不含材料费用)。(2)新建 T 梁预制场根据现场地形情况,预制场拟选择在 1#和 2#特大...
