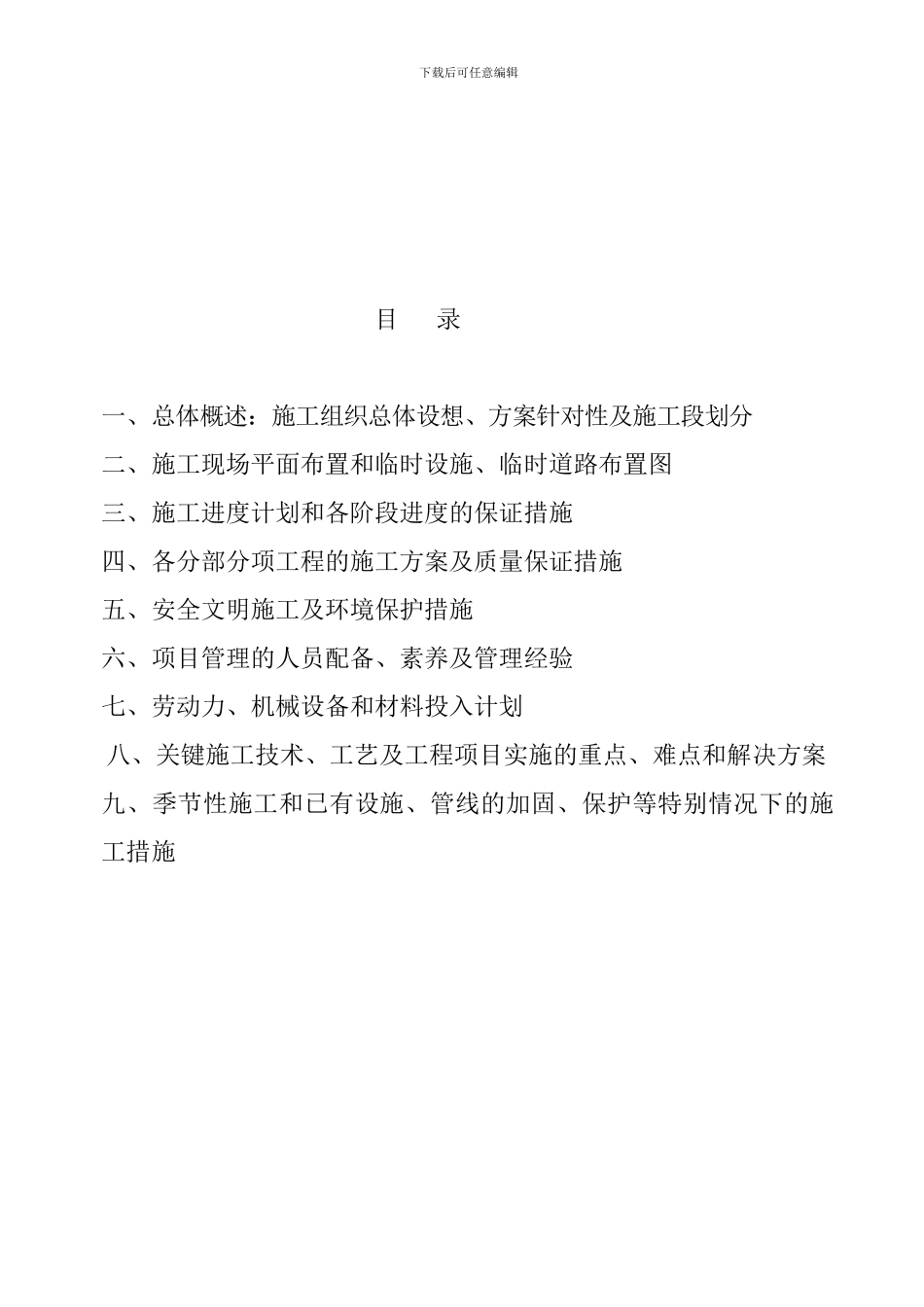

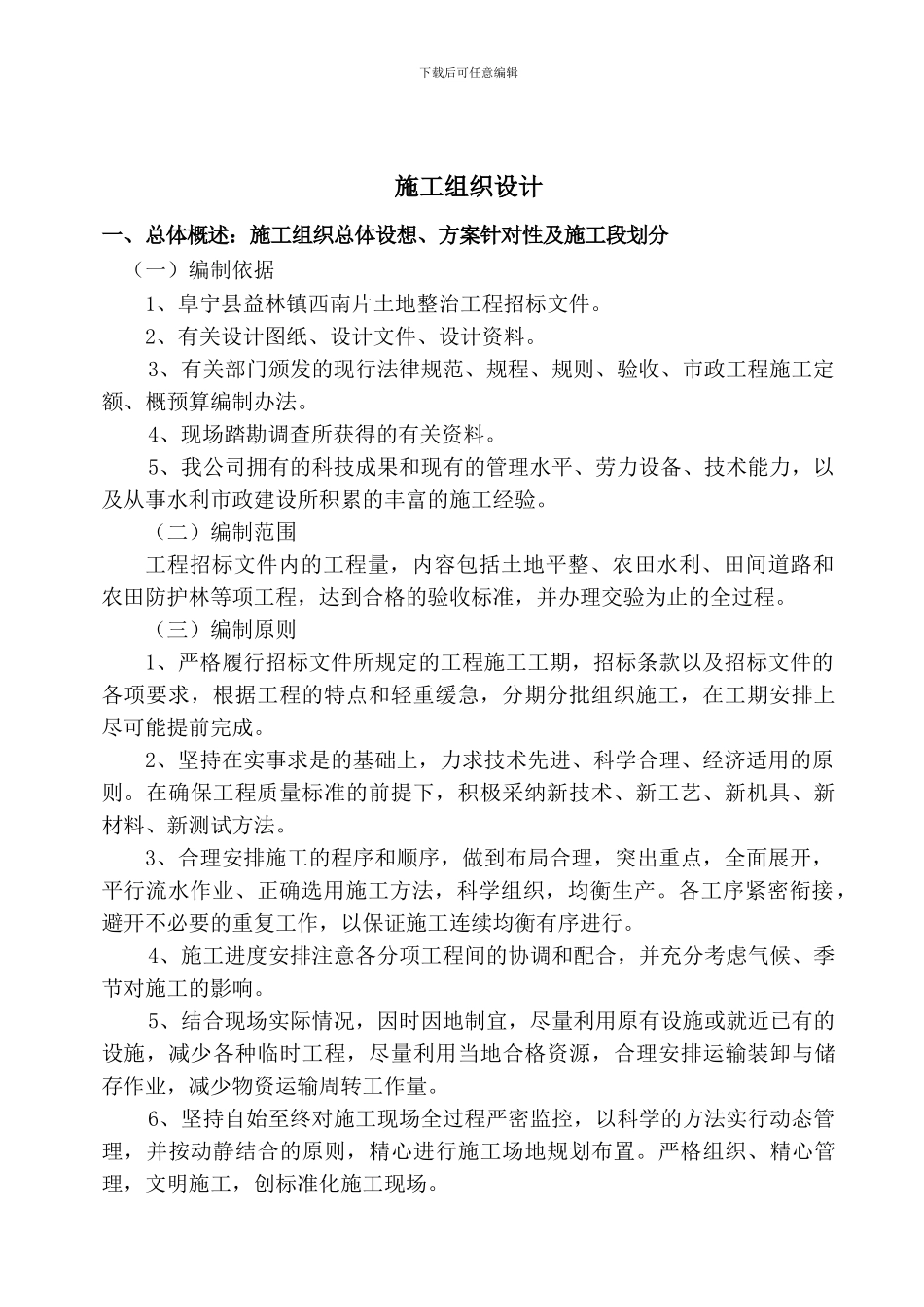

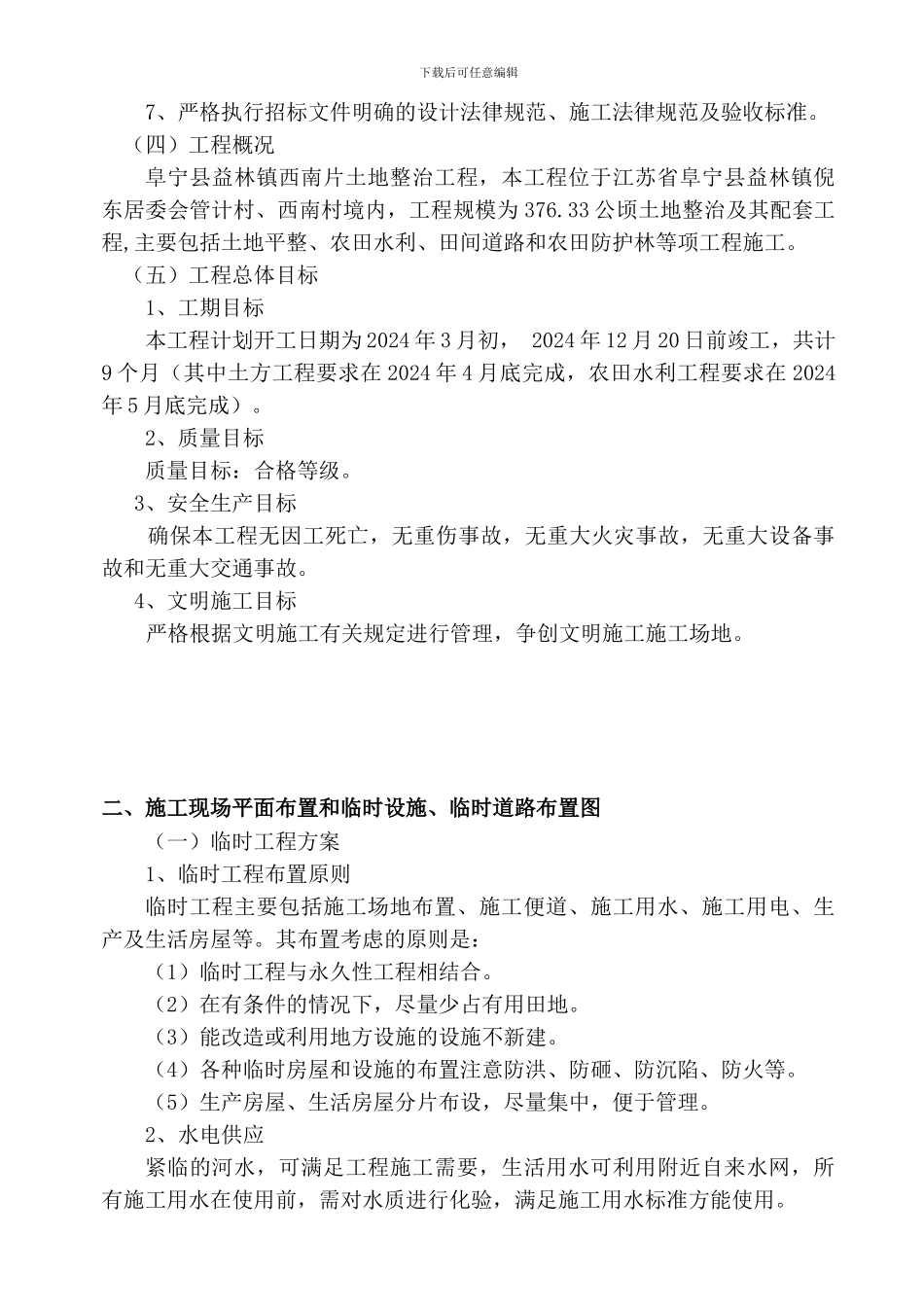

下载后可任意编辑目 录一、总体概述:施工组织总体设想、方案针对性及施工段划分二、施工现场平面布置和临时设施、临时道路布置图三、施工进度计划和各阶段进度的保证措施四、各分部分项工程的施工方案及质量保证措施五、安全文明施工及环境保护措施六、项目管理的人员配备、素养及管理经验七、劳动力、机械设备和材料投入计划八、关键施工技术、工艺及工程项目实施的重点、难点和解决方案九、季节性施工和已有设施、管线的加固、保护等特别情况下的施工措施下载后可任意编辑施工组织设计一、总体概述:施工组织总体设想、方案针对性及施工段划分(一)编制依据1、阜宁县益林镇西南片土地整治工程招标文件。2、有关设计图纸、设计文件、设计资料。3、有关部门颁发的现行法律规范、规程、规则、验收、市政工程施工定额、概预算编制办法。4、现场踏勘调查所获得的有关资料。5、我公司拥有的科技成果和现有的管理水平、劳力设备、技术能力,以及从事水利市政建设所积累的丰富的施工经验。(二)编制范围工程招标文件内的工程量,内容包括土地平整、农田水利、田间道路和农田防护林等项工程,达到合格的验收标准,并办理交验为止的全过程。(三)编制原则1、严格履行招标文件所规定的工程施工工期,招标条款以及招标文件的各项要求,根据工程的特点和轻重缓急,分期分批组织施工,在工期安排上尽可能提前完成。2、坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。在确保工程质量标准的前提下,积极采纳新技术、新工艺、新机具、新材料、新测试方法。3、合理安排施工的程序和顺序,做到布局合理,突出重点,全面展开,平行流水作业、正确选用施工方法,科学组织,均衡生产。各工序紧密衔接,避开不必要的重复工作,以保证施工连续均衡有序进行。4、施工进度安排注意各分项工程间的协调和配合,并充分考虑气候、季节对施工的影响。5、结合现场实际情况,因时因地制宜,尽量利用原有设施或就近已有的设施,减少各种临时工程,尽量利用当地合格资源,合理安排运输装卸与储存作业,减少物资运输周转工作量。6、坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,并按动静结合的原则,精心进行施工场地规划布置。严格组织、精心管理,文明施工,创标准化施工现场。下载后可任意编辑7、严格执行招标文件明确的设计法律规范、施工法律规范及验收标准。(四)工程概况阜宁县益林镇西南片土地整治工程,本工程位于江苏省阜宁...
