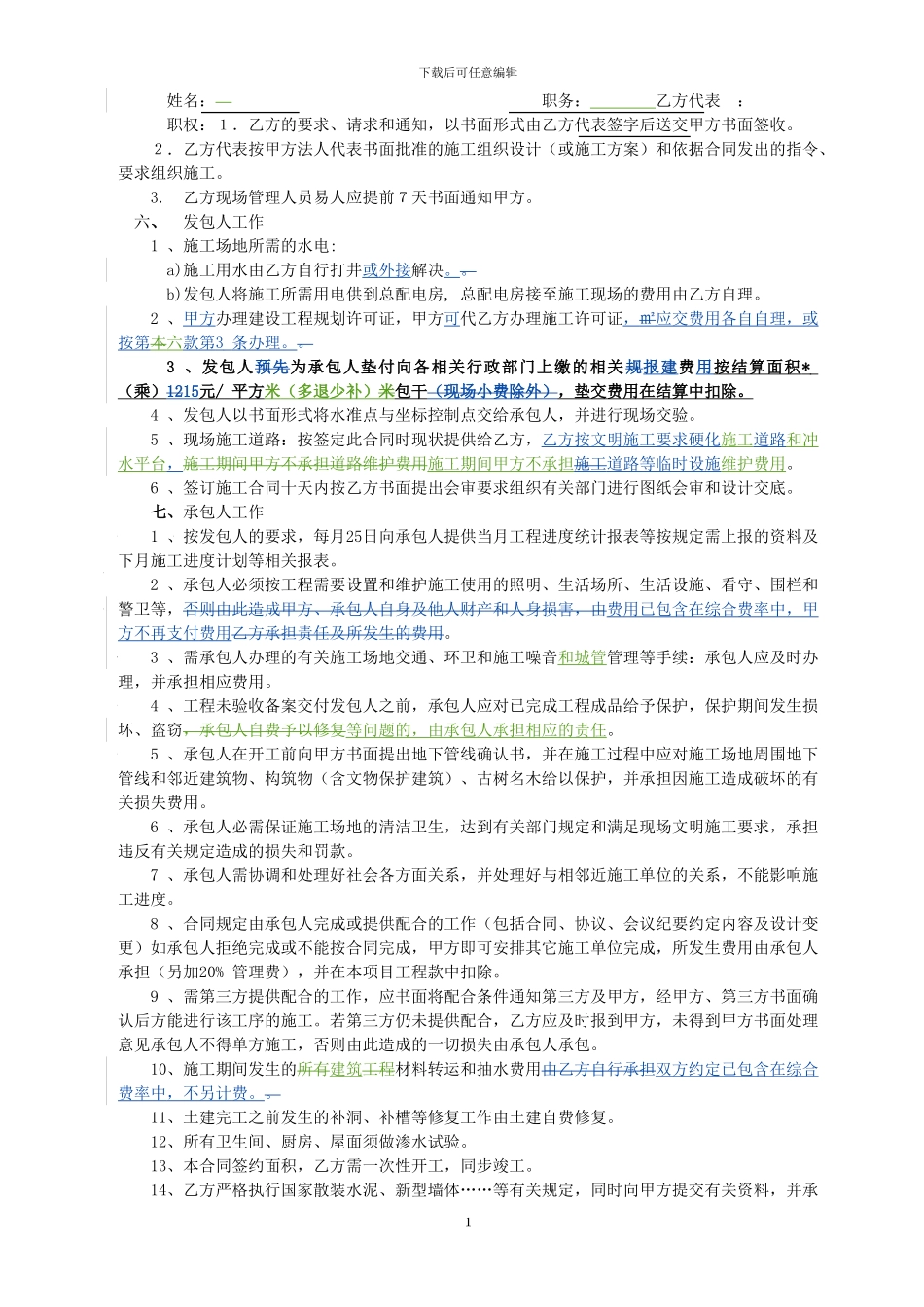

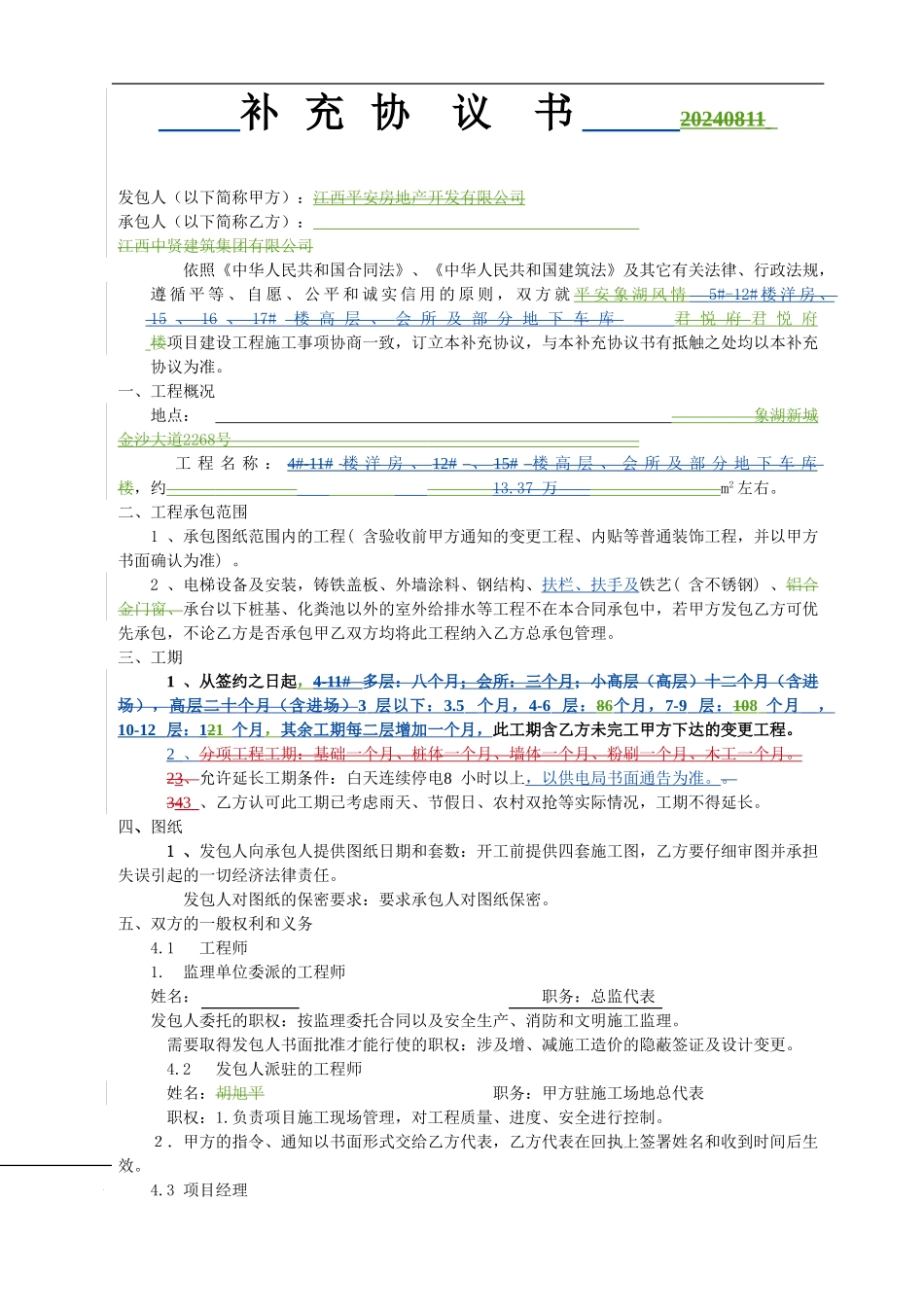

补 充 协 议 书 20240811 发包人(以下简称甲方):江西平安房地产开发有限公司 承包人(以下简称乙方): 江西中贤建筑集团有限公司依照《中华人民共和国合同法》、《中华人民共和国建筑法》及其它有关法律、行政法规,遵 循 平 等 、 自 愿 、 公 平 和 诚 实 信 用 的 原 则 , 双 方 就 平 安 象 湖 风 情 5 #-1 2 # 楼 洋 房 、 15 、 16 、 17 # 楼 高 层 、 会 所 及 部 分 地 下 车 库 君 悦 府 君 悦 府 楼项目建设工程施工事项协商一致,订立本补充协议,与本补充协议书有抵触之处均以本补充协议为准。一、工程概况地点: 象湖新城 金沙大道 2268 号 工 程 名 称 : 4#-11# 楼 洋 房 、 12# 、 15# 楼 高 层 、 会 所 及 部 分 地 下 车 库 楼,约 13.37 万 m2 左右。二、工程承包范围1 、承包图纸范围内的工程( 含验收前甲方通知的变更工程、内贴等普通装饰工程,并以甲方书面确认为准) 。2 、电梯设备及安装,铸铁盖板、外墙涂料、钢结构、扶栏、扶手及铁艺( 含不锈钢) 、铝合金门窗、承台以下桩基、化粪池以外的室外给排水等工程不在本合同承包中,若甲方发包乙方可优先承包,不论乙方是否承包甲乙双方均将此工程纳入乙方总承包管理。 三、工期1 、从签约之日起,4-11# 多层:八个月;会所:三个月;小高层(高层)十二个月(含进场),高层二十个月(含进场)3 层以下:3.5 个月,4-6 层:86个月,7-9 层:108 个月 ,10-12 层:121 个月,其余工期每二层增加一个月,此工期含乙方未完工甲方下达的变更工程。2 、分项工程工期:基础一个月、桩体一个月、墙体一个月、粉刷一个月、木工一个月。23、允许延长工期条件:白天连续停电8 小时以上,以供电局书面通告为准。。343 、乙方认可此工期已考虑雨天、节假日、农村双抢等实际情况,工期不得延长。四、图纸1 、发包人向承包人提供图纸日期和套数:开工前提供四套施工图,乙方要仔细审图并承担失误引起的一切经济法律责任。发包人对图纸的保密要求:要求承包人对图纸保密。五、双方的一般权利和义务4.1 工程师1. 监理单位委派的工程师姓名: 职务:总监代表 发包人委托的职权:按监理委托合同以及安全生产、消防和文明施工监理。需要取得发包人书面批准才能行使的职权:涉及增、减施工造价的隐蔽签证及设计变更。4.2 发包人派驻的工程师姓名:胡...
