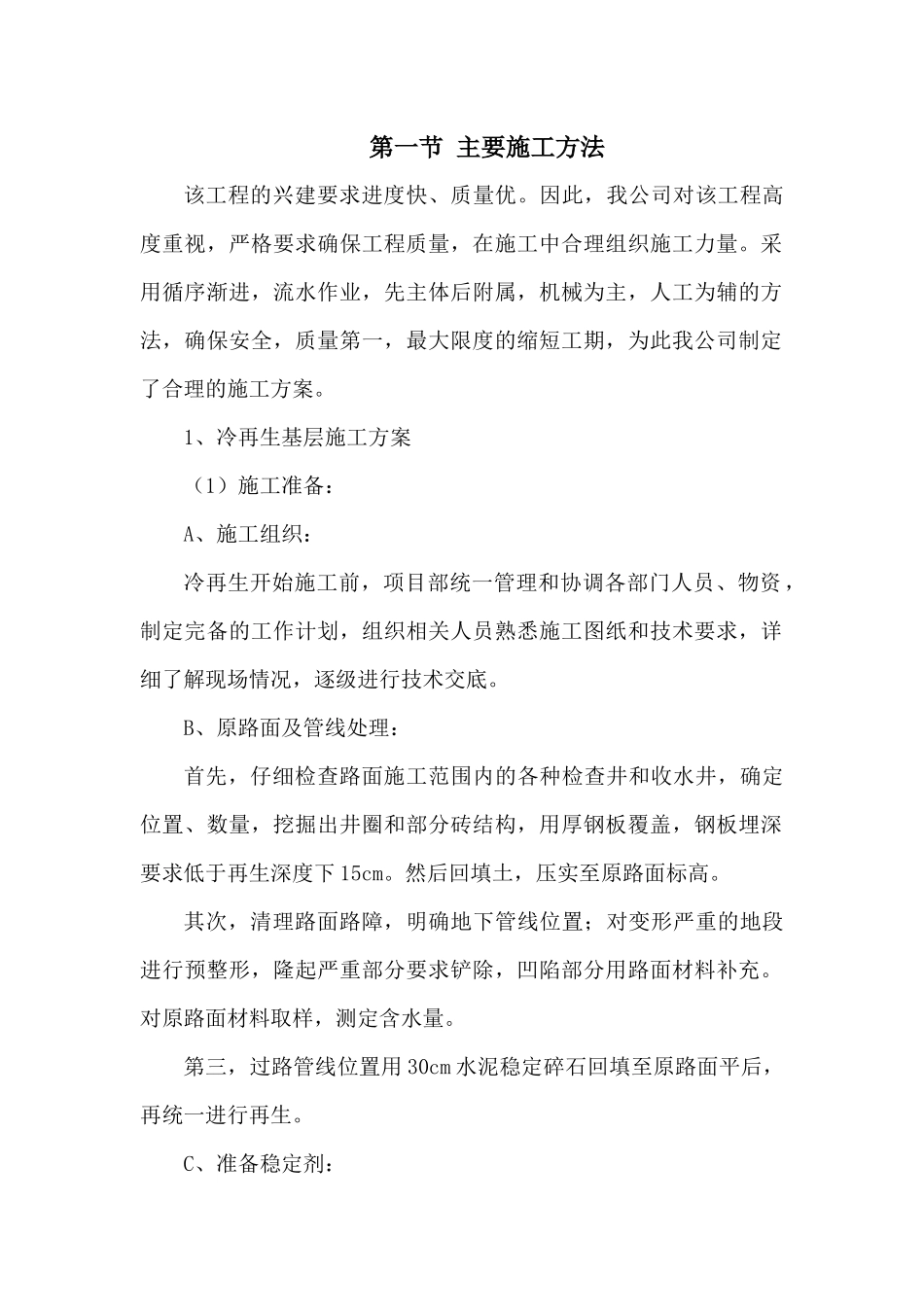

第一节主要施工方法该工程的兴建要求进度快、质量优
因此,我公司对该工程高度重视,严格要求确保工程质量,在施工中合理组织施工力量
采用循序渐进,流水作业,先主体后附属,机械为主,人工为辅的方法,确保安全,质量第一,最大限度的缩短工期,为此我公司制定了合理的施工方案
1、冷再生基层施工方案(1)施工准备:A、施工组织:冷再生开始施工前,项目部统一管理和协调各部门人员、物资,制定完备的工作计划,组织相关人员熟悉施工图纸和技术要求,详细了解现场情况,逐级进行技术交底
B、原路面及管线处理:首先,仔细检查路面施工范围内的各种检查井和收水井,确定位置、数量,挖掘出井圈和部分砖结构,用厚钢板覆盖,钢板埋深要求低于再生深度下15cm
然后回填土,压实至原路面标高
其次,清理路面路障,明确地下管线位置;对变形严重的地段进行预整形,隆起严重部分要求铲除,凹陷部分用路面材料补充
对原路面材料取样,测定含水量
第三,过路管线位置用30cm水泥稳定碎石回填至原路面平后,再统一进行再生

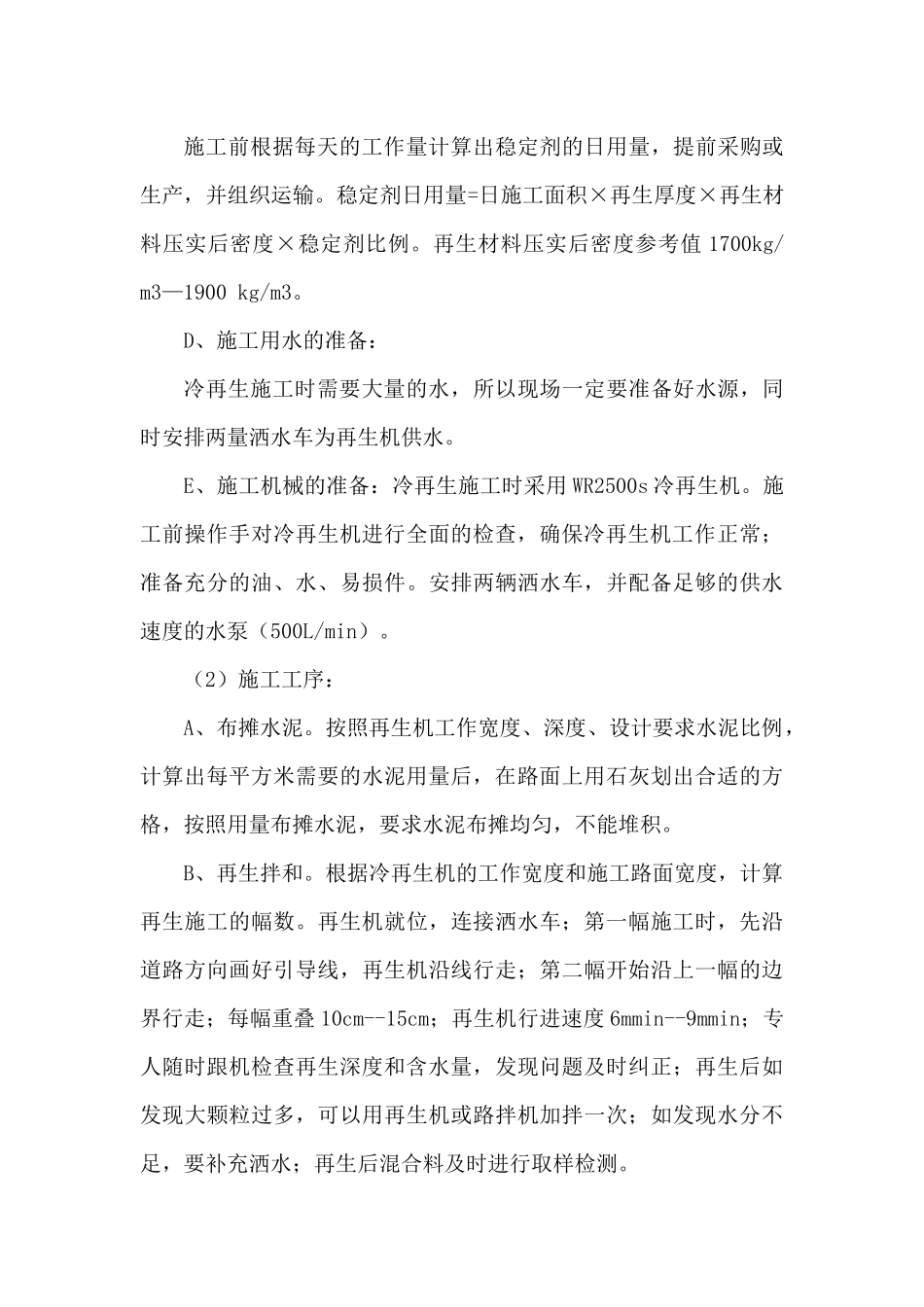

C、准备稳定剂:施工前根据每天的工作量计算出稳定剂的日用量,提前采购或生产,并组织运输
稳定剂日用量=日施工面积×再生厚度×再生材料压实后密度×稳定剂比例
再生材料压实后密度参考值1700kg/m3—1900kg/m3
D、施工用水的准备:冷再生施工时需要大量的水,所以现场一定要准备好水源,同时安排两量洒水车为再生机供水
E、施工机械的准备:冷再生施工时采用WR2500s冷再生机
施工前操作手对冷再生机进行全面的检查,确保冷再生机工作正常;准备充分的油、水、易损件
安排两辆洒水车,并配备足够的供水速度的水泵(500L/min)
(2)施工工序:A、布摊水泥
按照再生机工作宽度、深度、设计要求水泥比例,计算出每平方米需要的水泥用量后,在路面上用石灰划出合适的方格,按照用量布摊水泥,要求水泥布摊均匀,不能堆积

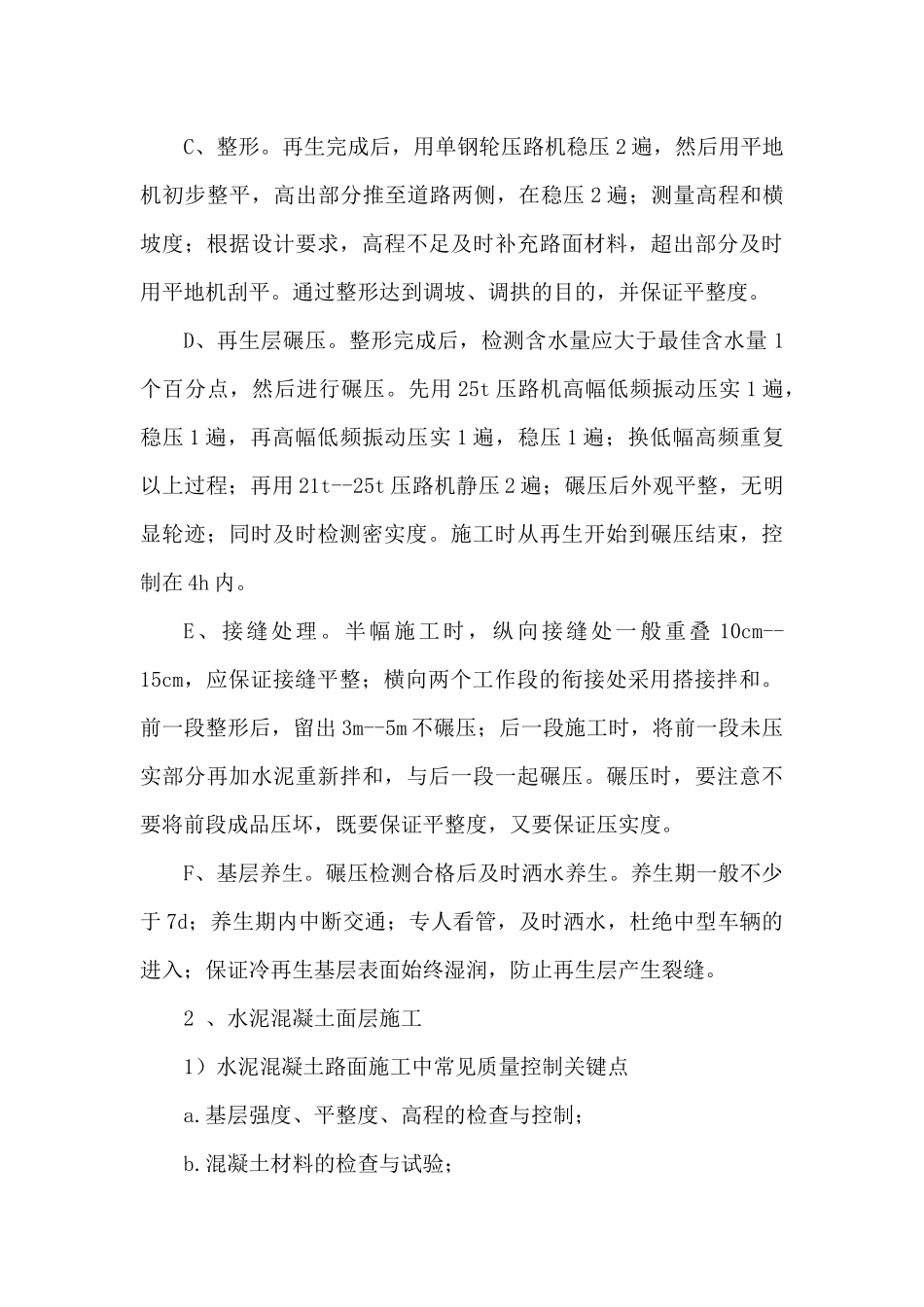

B、再生拌和
