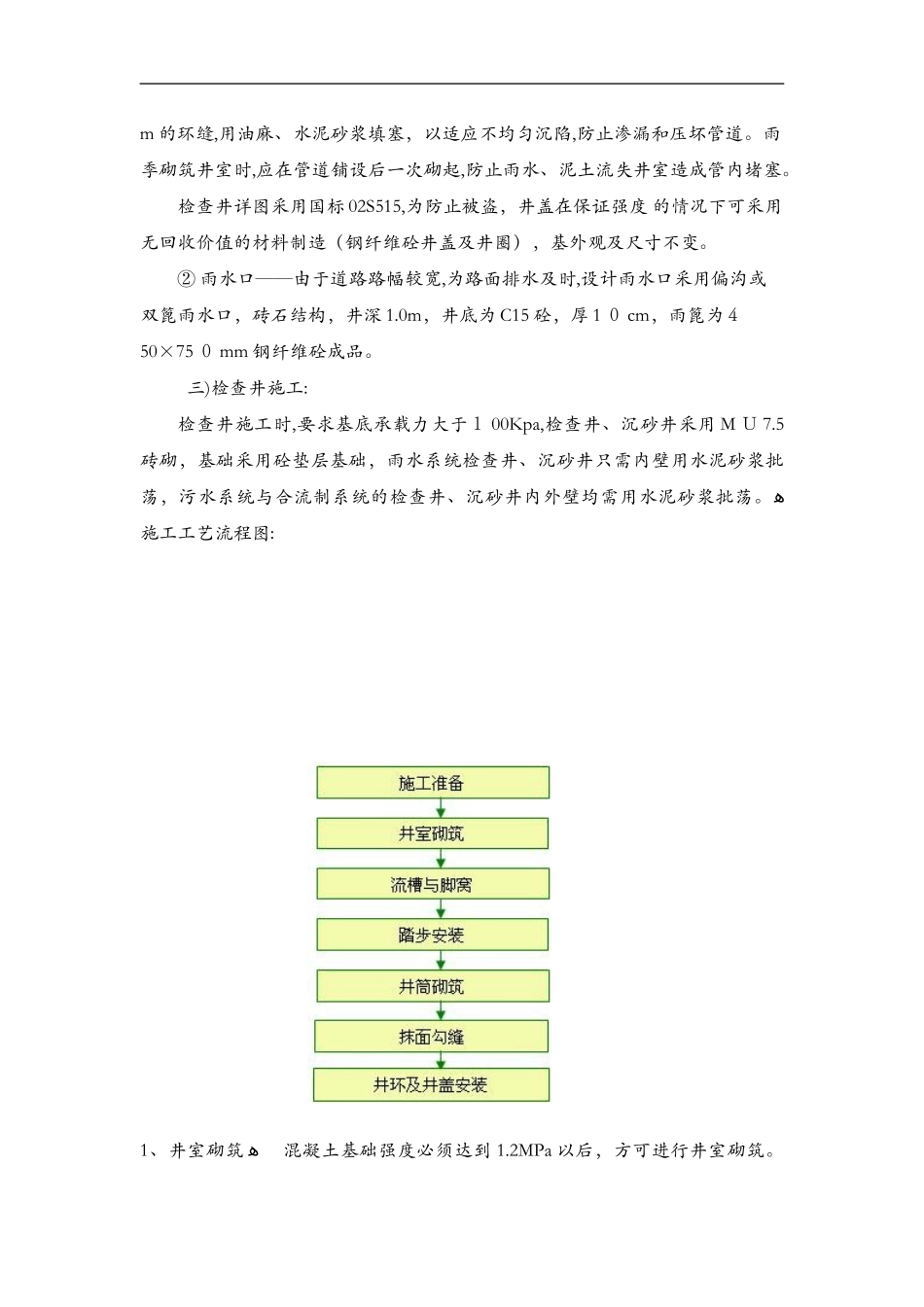

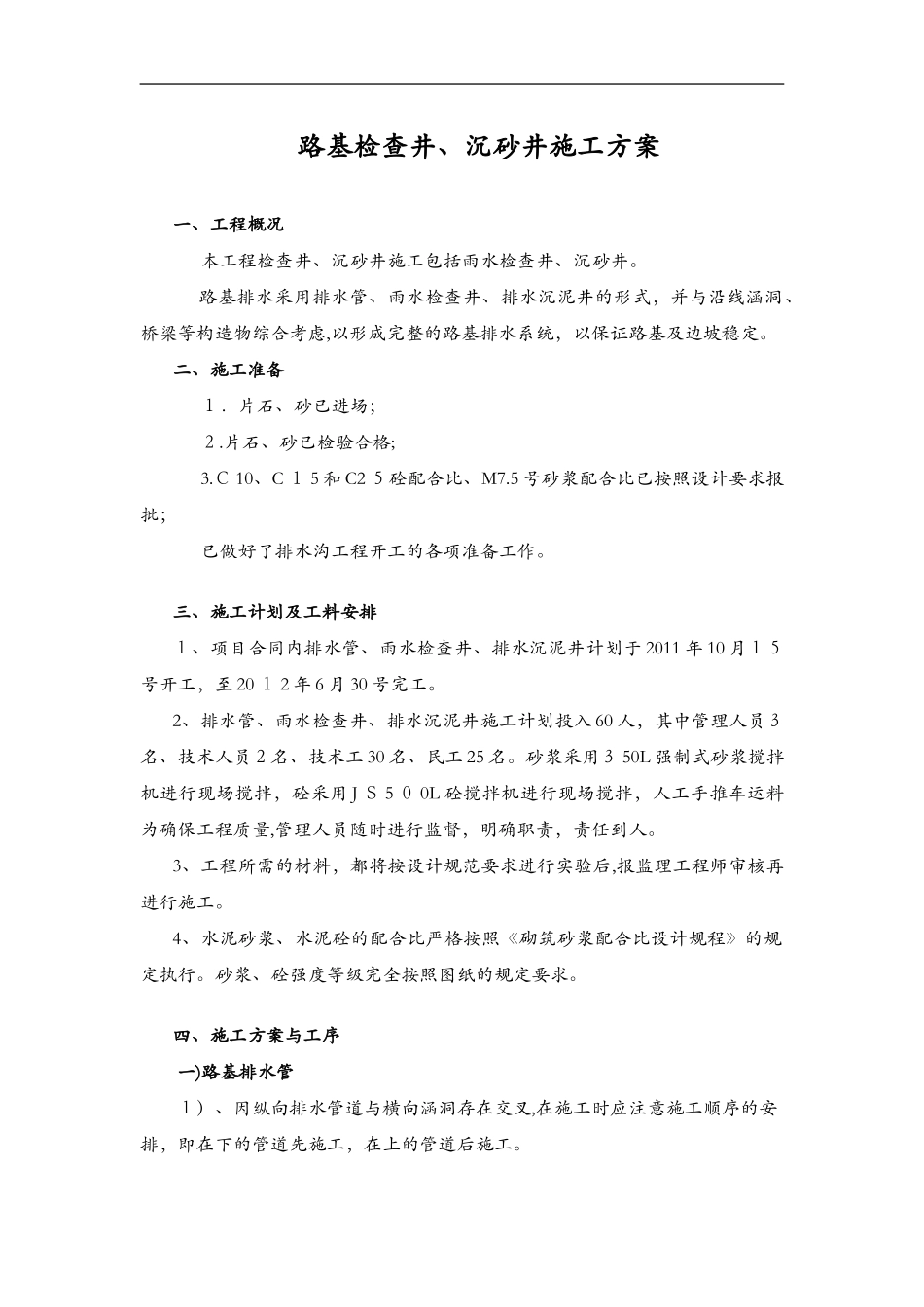

路基检查井、沉砂井施工方案一、工程概况本工程检查井、沉砂井施工包括雨水检查井、沉砂井
路基排水采用排水管、雨水检查井、排水沉泥井的形式,并与沿线涵洞、桥梁等构造物综合考虑,以形成完整的路基排水系统,以保证路基及边坡稳定
二、施工准备1.片石、砂已进场;2
片石、砂已检验合格;3
C10、C15和C25砼配合比、M7
5号砂浆配合比已按照设计要求报批;已做好了排水沟工程开工的各项准备工作
三、施工计划及工料安排1、项目合同内排水管、雨水检查井、排水沉泥井计划于2011年10月15号开工,至2012年6月30号完工
2、排水管、雨水检查井、排水沉泥井施工计划投入60人,其中管理人员3名、技术人员2名、技术工30名、民工25名
砂浆采用350L强制式砂浆搅拌机进行现场搅拌,砼采用JS500L砼搅拌机进行现场搅拌,人工手推车运料为确保工程质量,管理人员随时进行监督,明确职责,责任到人
3、工程所需的材料,都将按设计规范要求进行实验后,报监理工程师审核再进行施工
4、水泥砂浆、水泥砼的配合比严格按照《砌筑砂浆配合比设计规程》的规定执行
砂浆、砼强度等级完全按照图纸的规定要求
四、施工方案与工序一)路基排水管1)、因纵向排水管道与横向涵洞存在交叉,在施工时应注意施工顺序的安排,即在下的管道先施工,在上的管道后施工

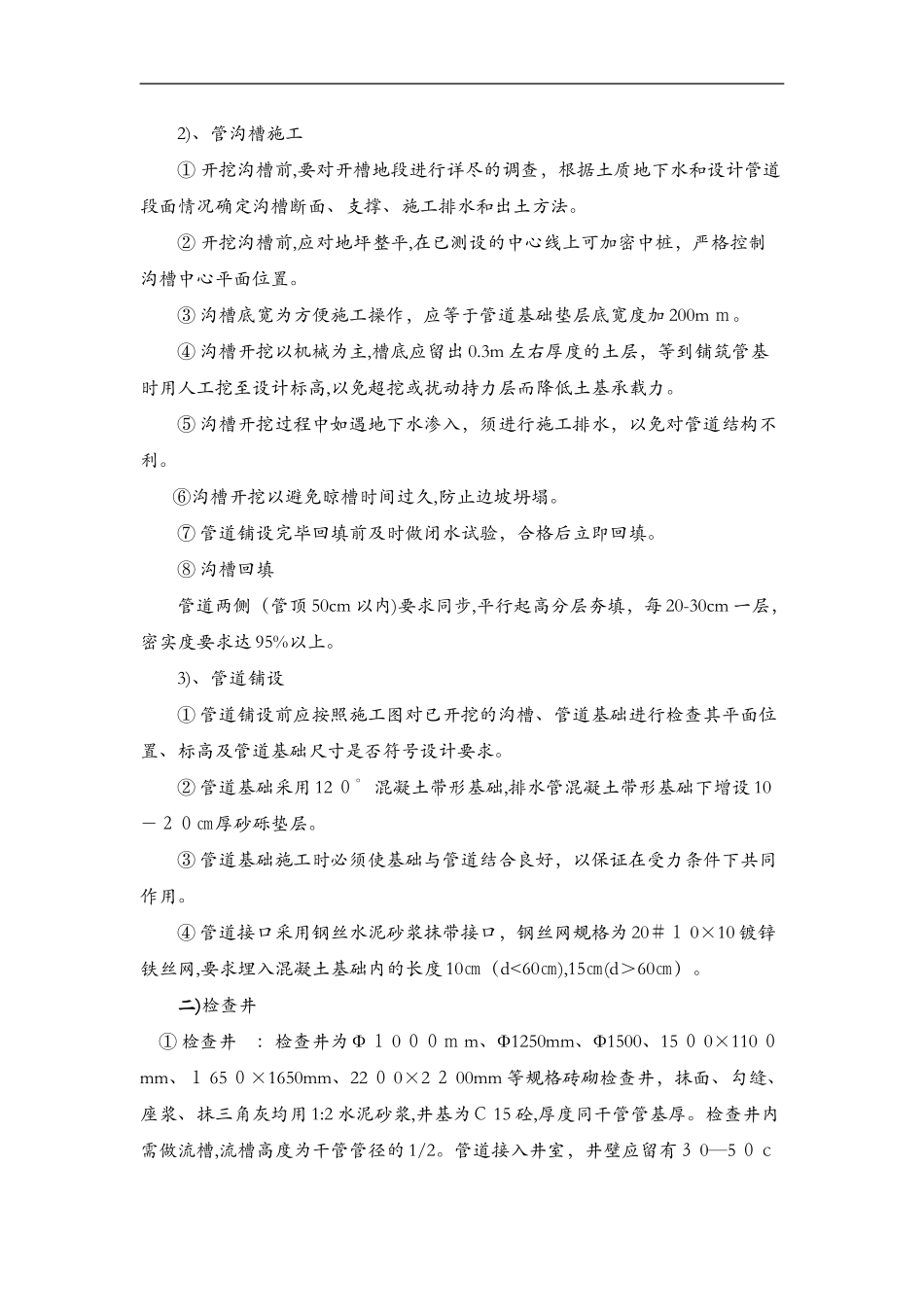

2)、管沟槽施工①开挖沟槽前,要对开槽地段进行详尽的调查,根据土质地下水和设计管道段面情况确定沟槽断面、支撑、施工排水和出土方法
②开挖沟槽前,应对地坪整平,在已测设的中心线上可加密中桩,严格控制沟槽中心平面位置
③沟槽底宽为方便施工操作,应等于管道基础垫层底宽度加200mm
④沟槽开挖以机械为主,槽底应留出0
3m左右厚度的土层,等到铺筑管基时用人工挖至设计标高,以免超挖或扰动持力层而降低土基承载力
⑤沟槽开挖过程中如遇地下水渗入,须进行施工排水,以免对管道结构不利
