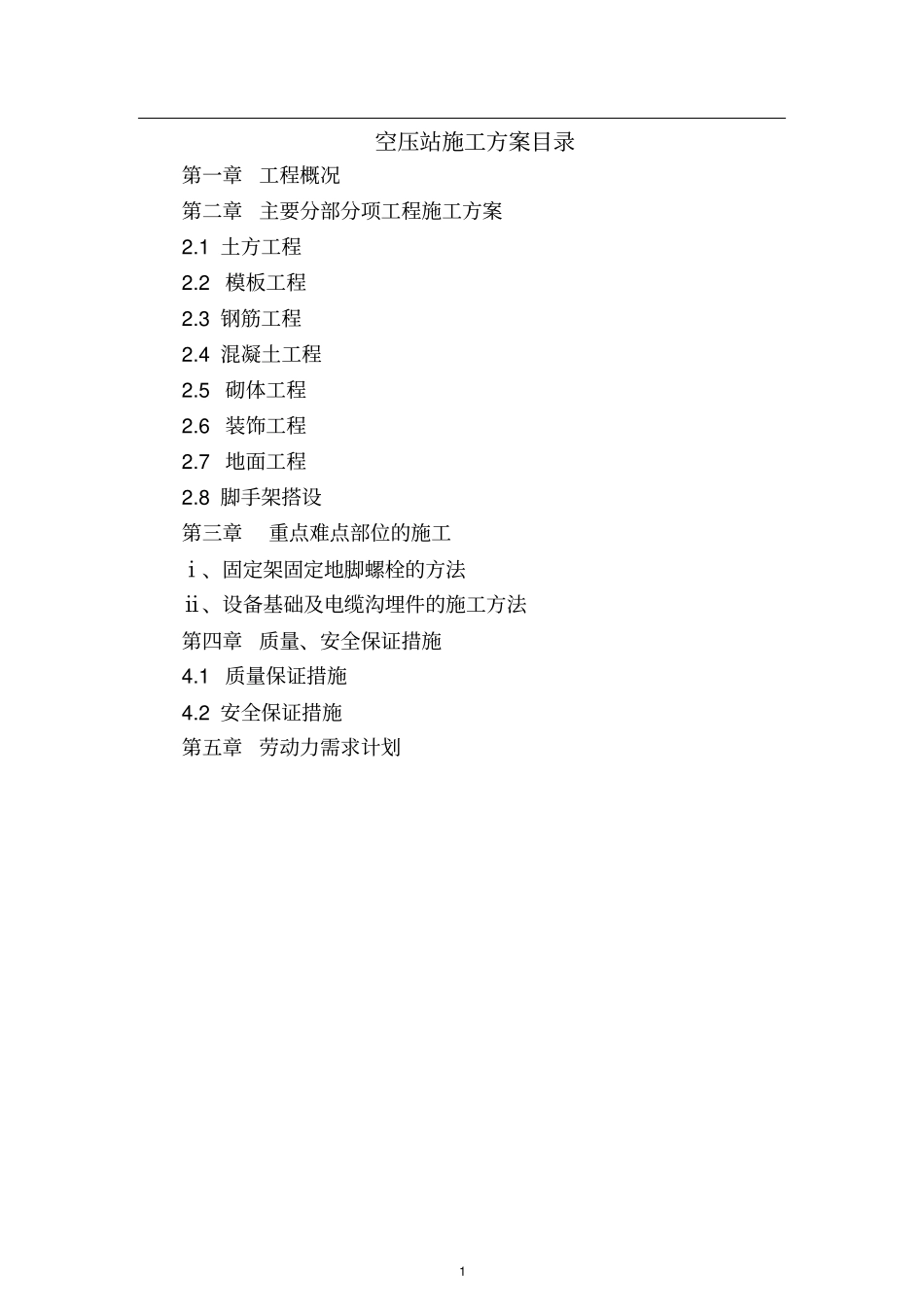

1 空压站施工方案目录第一章工程概况第二章主要分部分项工程施工方案2.1 土方工程2.2 模板工程2.3 钢筋工程2.4 混凝土工程2.5 砌体工程2.6 装饰工程2.7 地面工程2.8 脚手架搭设第三章重点难点部位的施工ⅰ、固定架固定地脚螺栓的方法ⅱ、设备基础及电缆沟埋件的施工方法第四章质量、安全保证措施4.1 质量保证措施4.2 安全保证措施第五章劳动力需求计划2 第一章 工程概况本工程为空压站及其配套工程,其地质情况详见 《工程岩土工程详细勘查报告》,基础座落在湿陷性黄土上,必须遵循《湿陷性黄土建筑规范》 GB50025-2004,地基采用 3:7 灰土井桩,基础为条形钢筋混凝土基础。 该单层厂房为一层现浇钢筋混凝土框架结构,层高分别为 4.5 米,±0.000 米标高由甲方提供, 工程抗震基本烈度为7 度,抗震设防按 7 度设计级。该工程最大挖深度为0.6m,砖墙采用 MU10机制红砖砖, M5混合砂浆砌筑,± 0.000 以下砖墙采用 MU10烧结普通砖, M5水泥砂浆砌筑。基础垫层和电缆沟垫层均采用素混凝土C10,条形基础梁混凝土采用 C30,墙下条形基础采用普通混凝土C25,框架梁柱及屋面采用C30。钢筋采用 HPB235级、HRB335级,钢材采用 Q235-B钢,焊条采用 E4303型。空压站为一层框架钢筋混凝土结构,上部荷载通过3:7 灰土井桩传递给湿陷性黄土, 框架柱坐落于整体条形基础上,通过条基将应力传递给 3:7 灰土井砖地基,屋面为现浇混凝土屋面,屋面坡度为2%。室内外电缆沟C10垫层底均设 300mm厚 3:7 灰土,电缆沟及盖板混凝土室内采用C20、室外采用C25。特别注意电缆沟埋件位置及标高,要求埋设准确,电缆沟埋管、电器配管、接地模块,要求安装与土建配合施工。3 第二章 主要分部分项工程施工方案2.1 土方工程2. 1.1土方开挖土方开挖工程为基槽大开挖,挖土深度-0.6米,挖土尺寸以灰土垫层施工图为准图号TCD-0703C1-T0101-01,主要采用挖掘机进行全面开挖。本工程主要采用机械开挖、 人工配合修整边坡和清理基槽,拟选用一台反铲式挖掘机挖土, 一定数量的载重汽车配合倒运。其开挖程序为:测量放线切线分层开挖排降水护坡整平留足预留土层(1)依据甲方提供的有关坐标和高程点进行建筑物的定位放线。挖土的外围边线, 根据设计要求的外放尺寸, 再考虑按 1:0.33 坡度放坡,放线时,将轴线以方格网的形式埋设轴线控制桩,且将桩位置延伸至开挖线以外2 米处,用现浇砼块固定牢靠, 将标高点测引至周边一固定...
