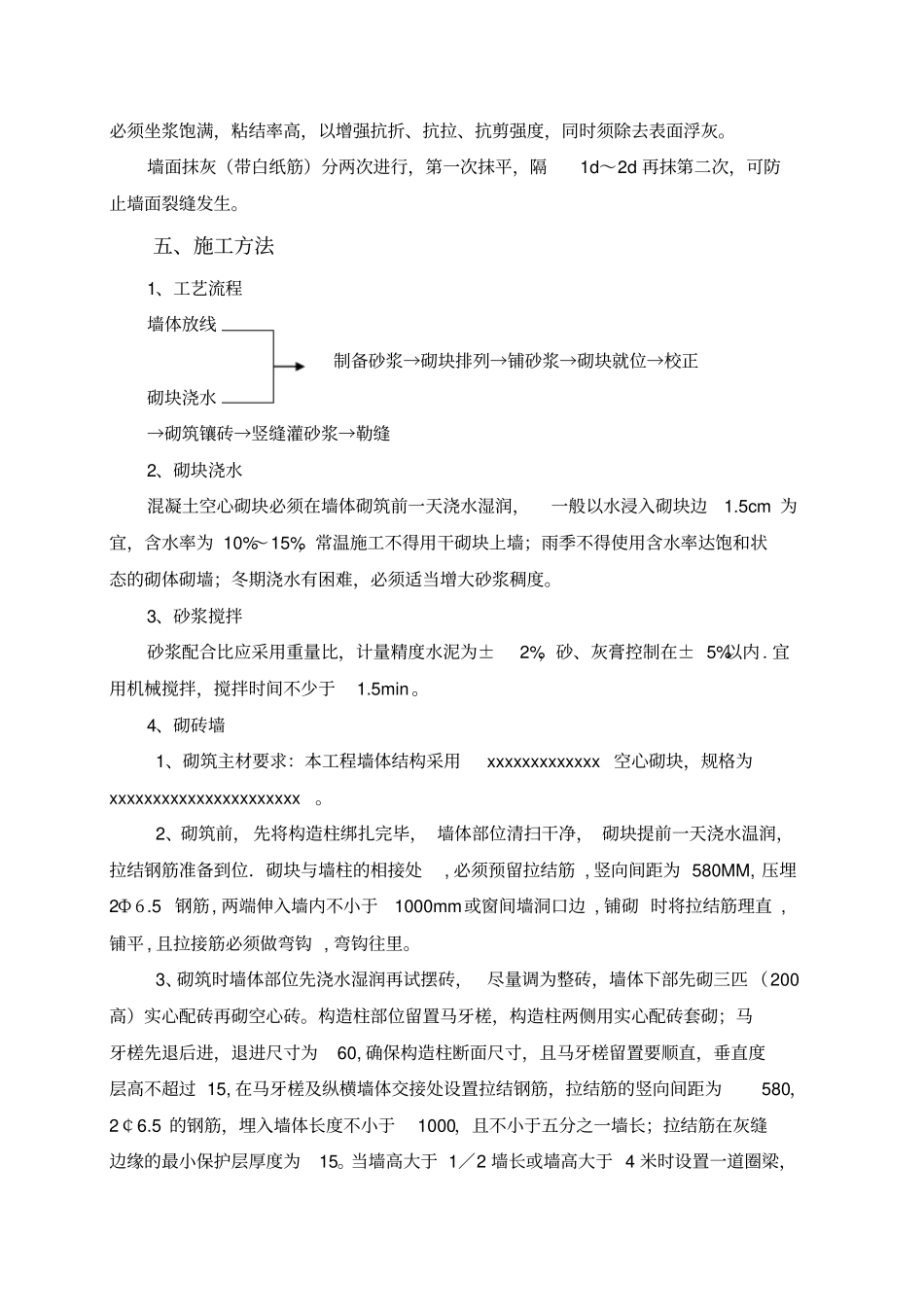

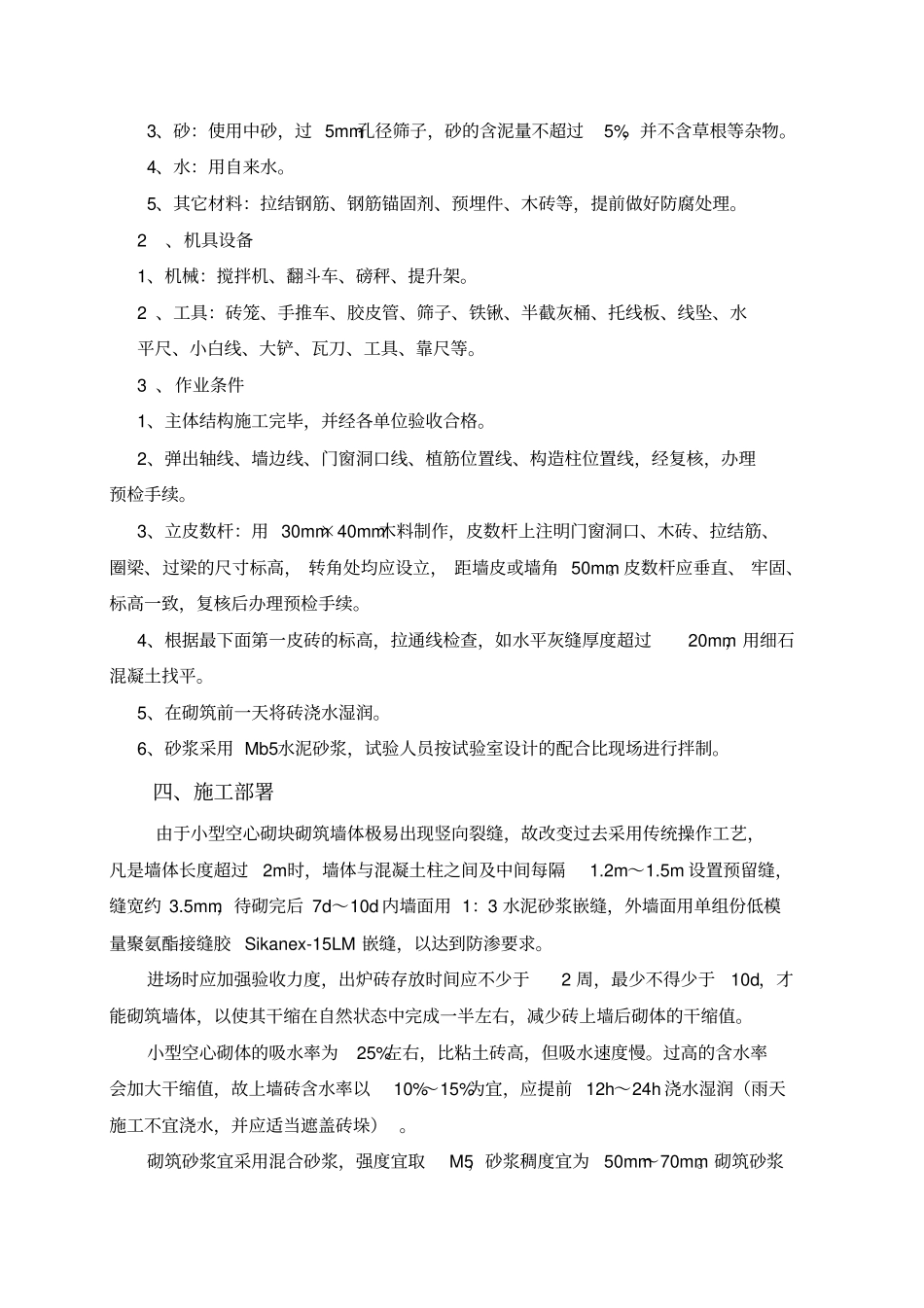

安徽青年电子商务产业园办公楼空心砖砌体工程专项施工方案编制单位:浙江福田建筑装饰有限公司编制日期:二 0 一三年三月十日一、编制依据 1 、《建筑工程施工质量验收统一标准》 (GB 50300— 2001) 2 、《建筑装饰装修工程质量验收规范》 (GB 50210— 2001) 3 、《工程测量规范及条文说明宅装饰装修工程施工规范》(GB 50327— 2001) 5 、《砌体工程施工质》 (GB 50026— 93) 4 、《住量验收规范》(GB 50203— 2002) 6 、《建筑安装分项工程施工工艺标准》 (DBJ/T 01— 26— 2003 7 、本工程施工组织设计 8 、本工程施工图纸二、工程概况:安徽青网电商园工程楼建筑面积51157m2。建筑占地面积 6868m2,地上九层。拟建于安徽合肥。本工程砌体结构采用空心砌块,规格为xxxxxxxxxxxxxxx 。结构抗震等级为:四级三、施工准备1、材料1 、本工程采用 390*190*190 mm(厚)和 190*190*120mm(厚)两种砼空心砖,检查其强度、外观质量、含水率级别、抗渗性、抗冻性等级必须符合设计要求,规格应一致。有出厂证明、试验报告单。2、水泥:使用 425 号普通硅酸盐水泥,有出厂证明、复试报告。3、砂:使用中砂,过 5mm孔径筛子,砂的含泥量不超过5%,并不含草根等杂物。4、水:用自来水。5、其它材料:拉结钢筋、钢筋锚固剂、预埋件、木砖等,提前做好防腐处理。2、机具设备1、机械:搅拌机、翻斗车、磅秤、提升架。2 、工具:砖笼、手推车、胶皮管、筛子、铁锹、半截灰桶、托线板、线坠、水平尺、小白线、大铲、瓦刀、工具、靠尺等。3 、作业条件1、主体结构施工完毕,并经各单位验收合格。2、弹出轴线、墙边线、门窗洞口线、植筋位置线、构造柱位置线,经复核,办理预检手续。3、立皮数杆:用 30mm×40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、过梁的尺寸标高, 转角处均应设立, 距墙皮或墙角 50mm。皮数杆应垂直、 牢固、标高一致,复核后办理预检手续。4、根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超过20mm,用细石混凝土找平。5、在砌筑前一天将砖浇水湿润。6、砂浆采用 Mb5水泥砂浆,试验人员按试验室设计的配合比现场进行拌制。四、施工部署由于小型空心砌块砌筑墙体极易出现竖向裂缝,故改变过去采用传统操作工艺,凡是墙体长度超过2m时,墙体与混凝土柱之间及中间每隔1.2m~1.5m 设置预留缝,缝宽约 3.5mm,待砌完后 7d~10d 内墙面用 1:3 水泥...
