1 / 17 ********大楼修缮项目(施工总承包工程)机组吊装方案***** 建工集团有限公司2017 年 11 月2 / 17 一、项目方案1

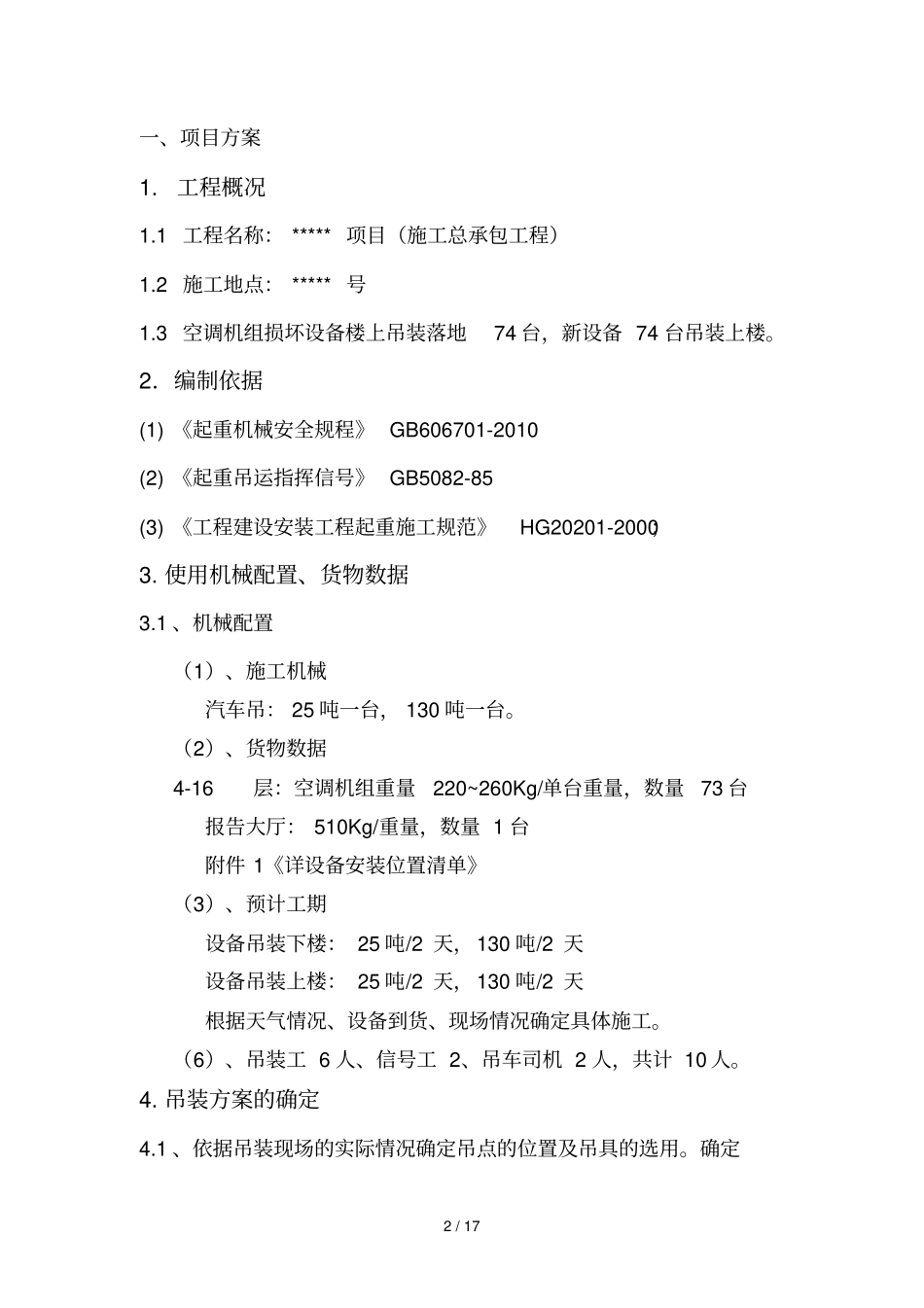

1 工程名称: ***** 项目(施工总承包工程)1
2 施工地点: ***** 号1
3 空调机组损坏设备楼上吊装落地74 台,新设备 74 台吊装上楼
2.编制依据(1) 《起重机械安全规程》 GB606701-2010 (2) 《起重吊运指挥信号》 GB5082-85 (3) 《工程建设安装工程起重施工规范》HG20201-2000;3
使用机械配置、货物数据3
1 、机械配置(1)、施工机械汽车吊: 25 吨一台, 130 吨一台
(2)、货物数据 4-16层:空调机组重量220~260Kg/单台重量,数量73 台报告大厅: 510Kg/重量,数量 1 台附件 1《详设备安装位置清单》(3)、预计工期设备吊装下楼: 25 吨/2 天,130 吨/2 天设备吊装上楼: 25 吨/2 天,130 吨/2 天根据天气情况、设备到货、现场情况确定具体施工
(6)、吊装工 6 人、信号工 2、吊车司机 2 人,共计 10 人
吊装方案的确定4
1 、依据吊装现场的实际情况确定吊点的位置及吊具的选用
确定3 / 17 现场的地理情况,有无怕压管道,地质松软情况,地质松软需进行硬化,采取垫木、垫板处理,符合吊装要求
2 、本次吊装所用机械设备为25 吨吊车,和 130 吊车
3 、准备时 130 吨吊车坐在马路上, 四只支腿下垫好路基板 , 挂好铁板, 由 25 吨辅助将副臂接上
将主臂全部伸出
4 、130 吨吊车挂好锁具 , 锁紧被吊物 , 由指挥员指挥吊起 , 静置 1 分钟无异常缓缓起吊
到指定高度后跟随指挥将货物放至指定地点
再进行下一勾吊装

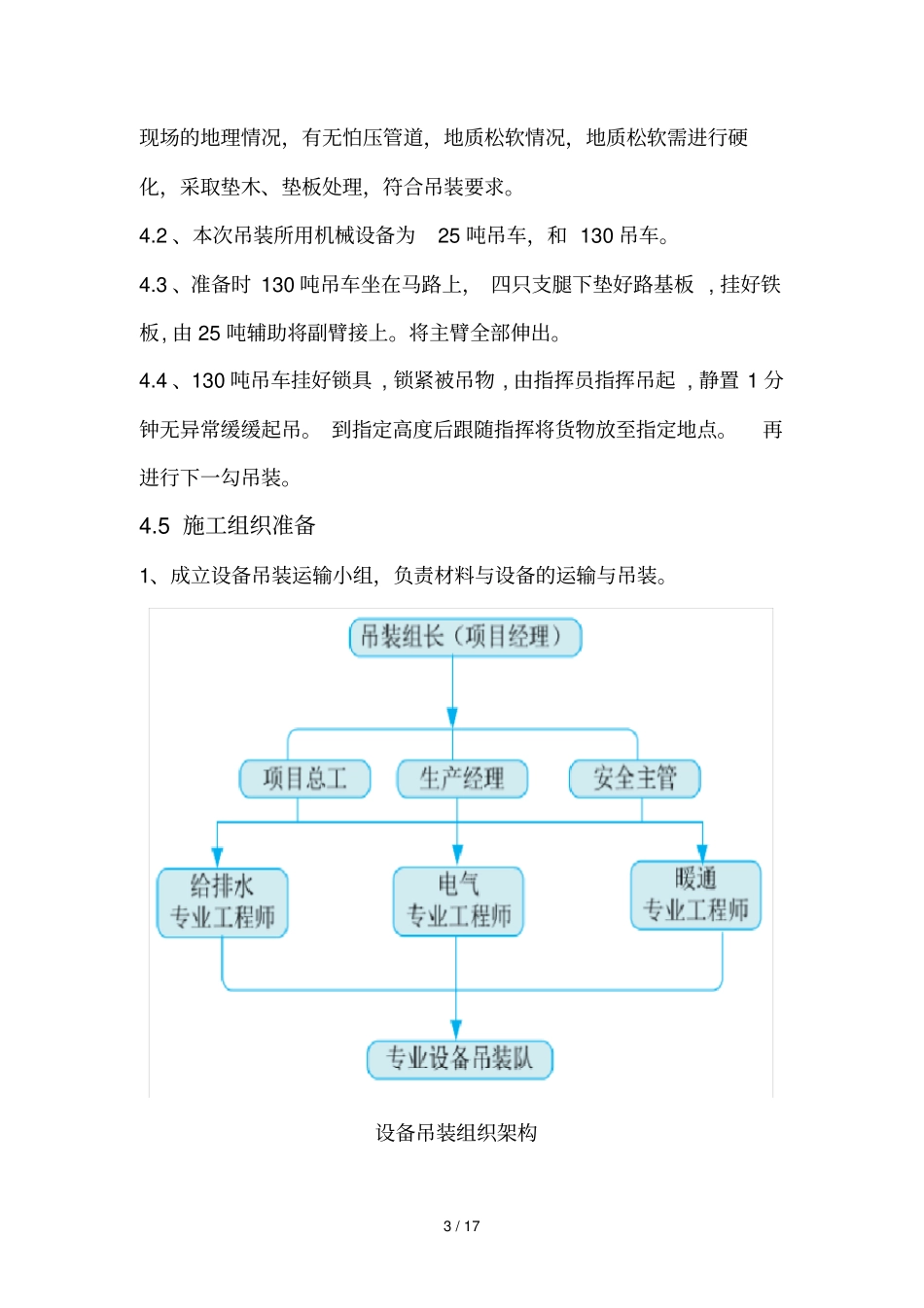

5 施工组织准备1、成立设备吊装运输小
