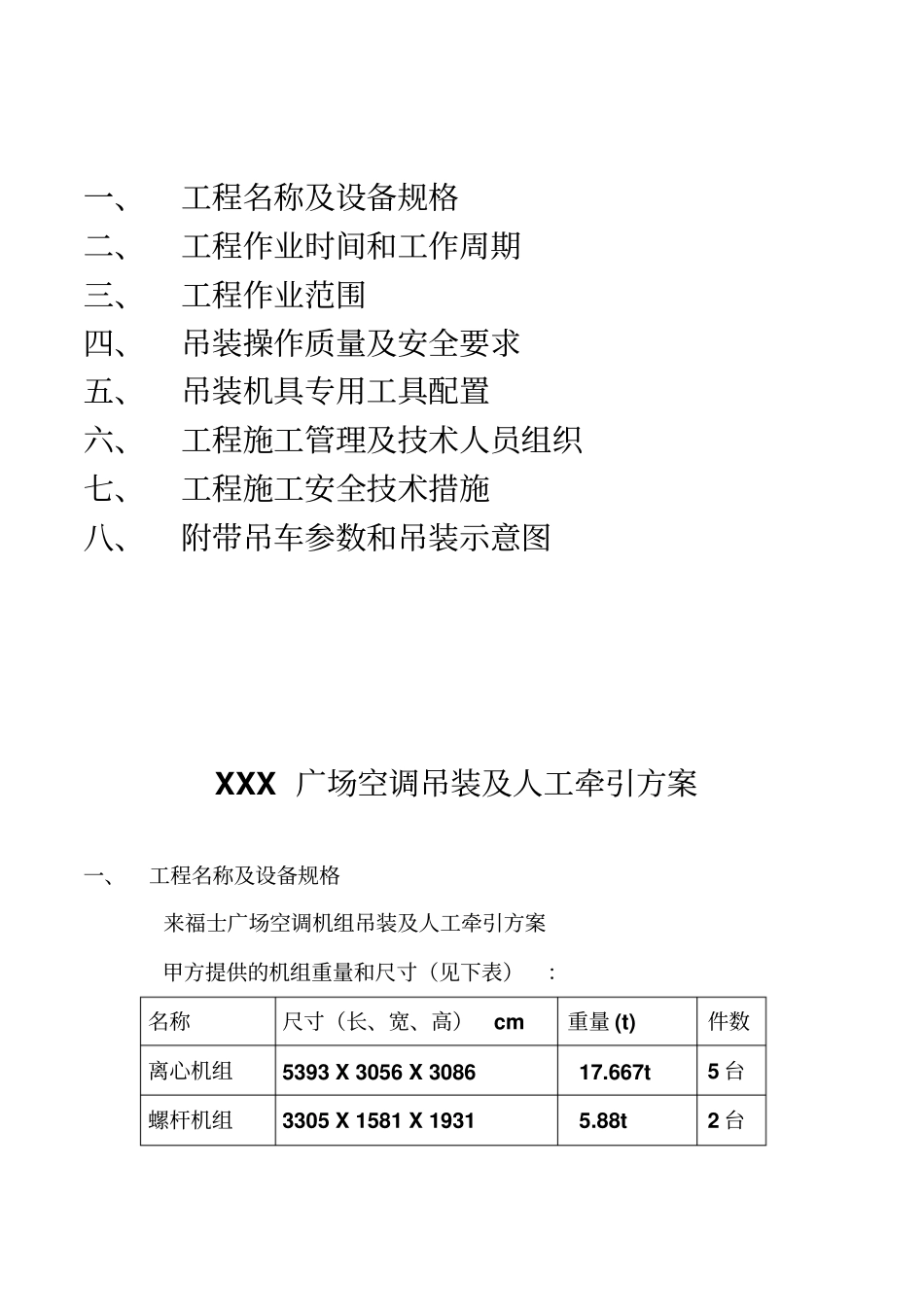

XXX广场空调机组吊装及人工牵引方案编 制校 对审 核批 准目录一、工程名称及设备规格二、工程作业时间和工作周期三、工程作业范围四、吊装操作质量及安全要求五、吊装机具专用工具配置六、工程施工管理及技术人员组织七、工程施工安全技术措施八、附带吊车参数和吊装示意图XXX 广场空调吊装及人工牵引方案一、工程名称及设备规格来福士广场空调机组吊装及人工牵引方案甲方提供的机组重量和尺寸(见下表):名称尺寸(长、宽、高)cm 重量 (t) 件数离心机组5393 X 3056 X 3086 17
667t 5 台螺杆机组3305 X 1581 X 1931 5

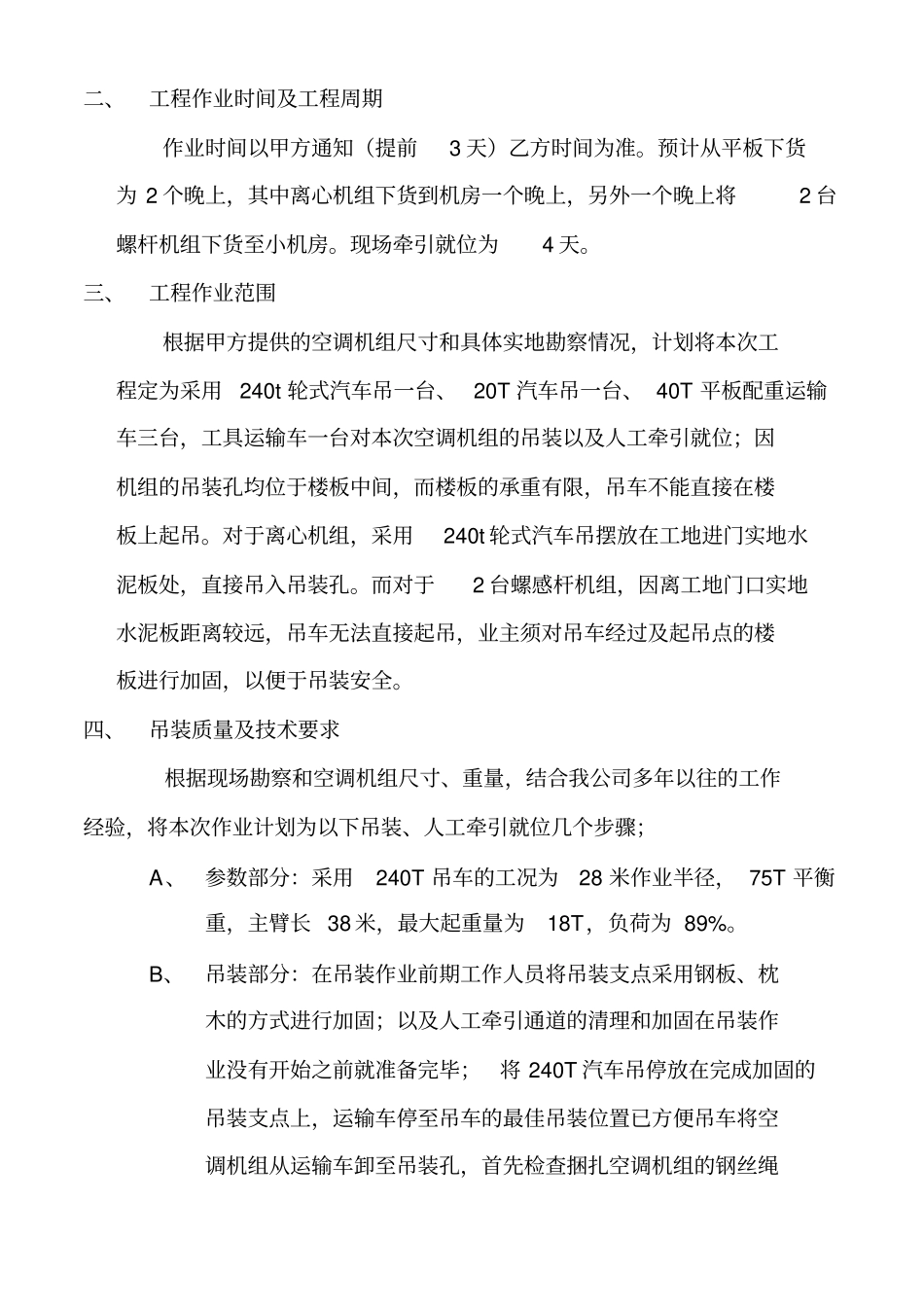

88t 2 台二、工程作业时间及工程周期作业时间以甲方通知(提前3 天)乙方时间为准
预计从平板下货为 2 个晚上,其中离心机组下货到机房一个晚上,另外一个晚上将2 台螺杆机组下货至小机房
现场牵引就位为4 天
三、工程作业范围根据甲方提供的空调机组尺寸和具体实地勘察情况,计划将本次工程定为采用240t 轮式汽车吊一台、 20T 汽车吊一台、 40T 平板配重运输车三台,工具运输车一台对本次空调机组的吊装以及人工牵引就位;因机组的吊装孔均位于楼板中间,而楼板的承重有限,吊车不能直接在楼板上起吊
对于离心机组,采用240t 轮式汽车吊摆放在工地进门实地水泥板处,直接吊入吊装孔
而对于2 台螺感杆机组,因离工地门口实地水泥板距离较远,吊车无法直接起吊,业主须对吊车经过及起吊点的楼板进行加固,以便于吊装安全
四、吊装质量及技术要求根据现场勘察和空调机组尺寸、重量,结合我公司多年以往的工作经验,将本次作业计划为以下吊装、人工牵引就位几个步骤;A、参数部分:采用240T 吊车的工况为28 米作业半径, 75T 平衡重,主臂长 38 米,最大起重量为18T,负荷为 89%
B、吊装部分:在吊装作业前期工作人员将吊装支点采用钢板、枕木的方式进行加
