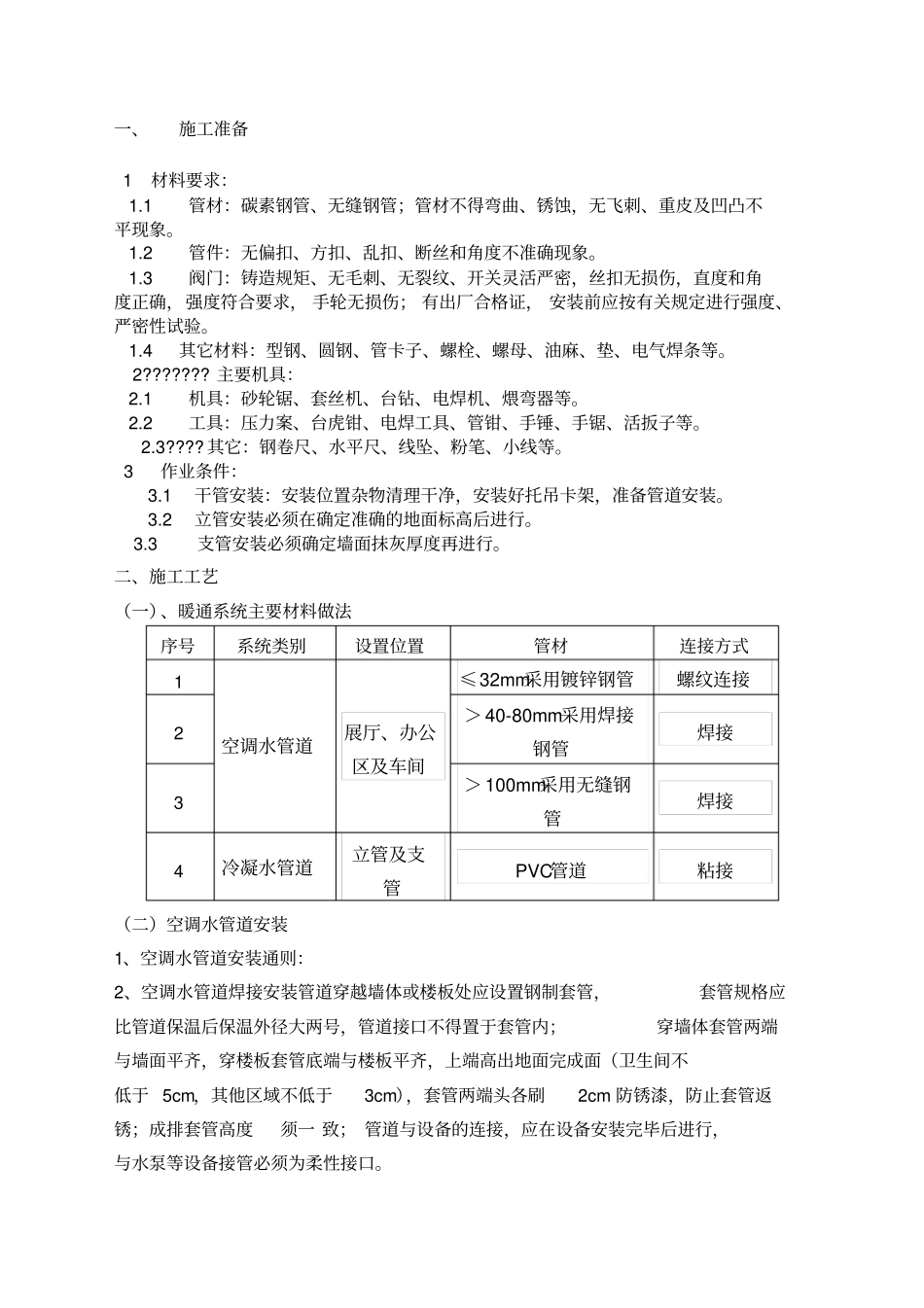

一、施工准备1 材料要求: 1
1 管材:碳素钢管、无缝钢管;管材不得弯曲、锈蚀,无飞刺、重皮及凹凸不平现象
2 管件:无偏扣、方扣、乱扣、断丝和角度不准确现象
3 阀门:铸造规矩、无毛刺、无裂纹、开关灵活严密,丝扣无损伤,直度和角度正确,强度符合要求, 手轮无损伤; 有出厂合格证, 安装前应按有关规定进行强度、严密性试验
4 其它材料:型钢、圆钢、管卡子、螺栓、螺母、油麻、垫、电气焊条等
主要机具: 2
1 机具:砂轮锯、套丝机、台钻、电焊机、煨弯器等
2 工具:压力案、台虎钳、电焊工具、管钳、手锤、手锯、活扳子等
其它:钢卷尺、水平尺、线坠、粉笔、小线等
3 作业条件:3
1 干管安装:安装位置杂物清理干净,安装好托吊卡架,准备管道安装
2 立管安装必须在确定准确的地面标高后进行
3 支管安装必须确定墙面抹灰厚度再进行

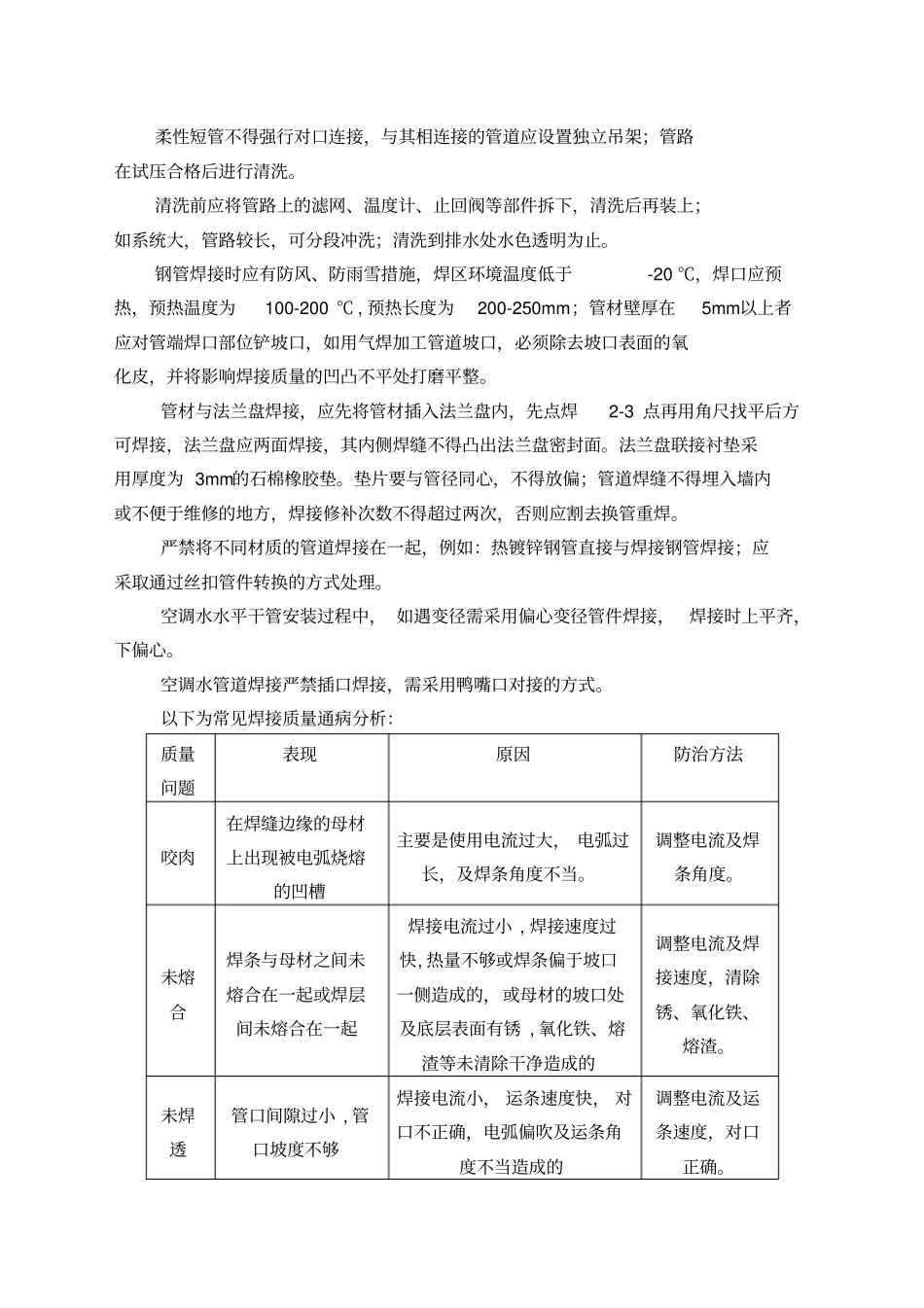

二、施工工艺(一)、暖通系统主要材料做法序号系统类别设置位置管材连接方式1 空调水管道展厅、办公区及车间≤32mm采用镀锌钢管螺纹连接2 > 40-80mm采用焊接钢管焊接3 > 100mm采用无缝钢管焊接4 冷凝水管道立管及支管PVC管道粘接(二)空调水管道安装1、空调水管道安装通则:2、空调水管道焊接安装管道穿越墙体或楼板处应设置钢制套管,套管规格应比管道保温后保温外径大两号,管道接口不得置于套管内;穿墙体套管两端与墙面平齐,穿楼板套管底端与楼板平齐,上端高出地面完成面(卫生间不低于 5cm,其他区域不低于3cm),套管两端头各刷2cm 防锈漆,防止套管返锈;成排套管高度须一 致; 管道与设备的连接,应在设备安装完毕后进行,与水泵等设备接管必须为柔性接口
柔性短管不得强行对口连接,与其相连接的管道应设置独立吊架;管路在试压合格后进行清洗

清洗前应将管路上的滤网、温度计、止回阀等部件
