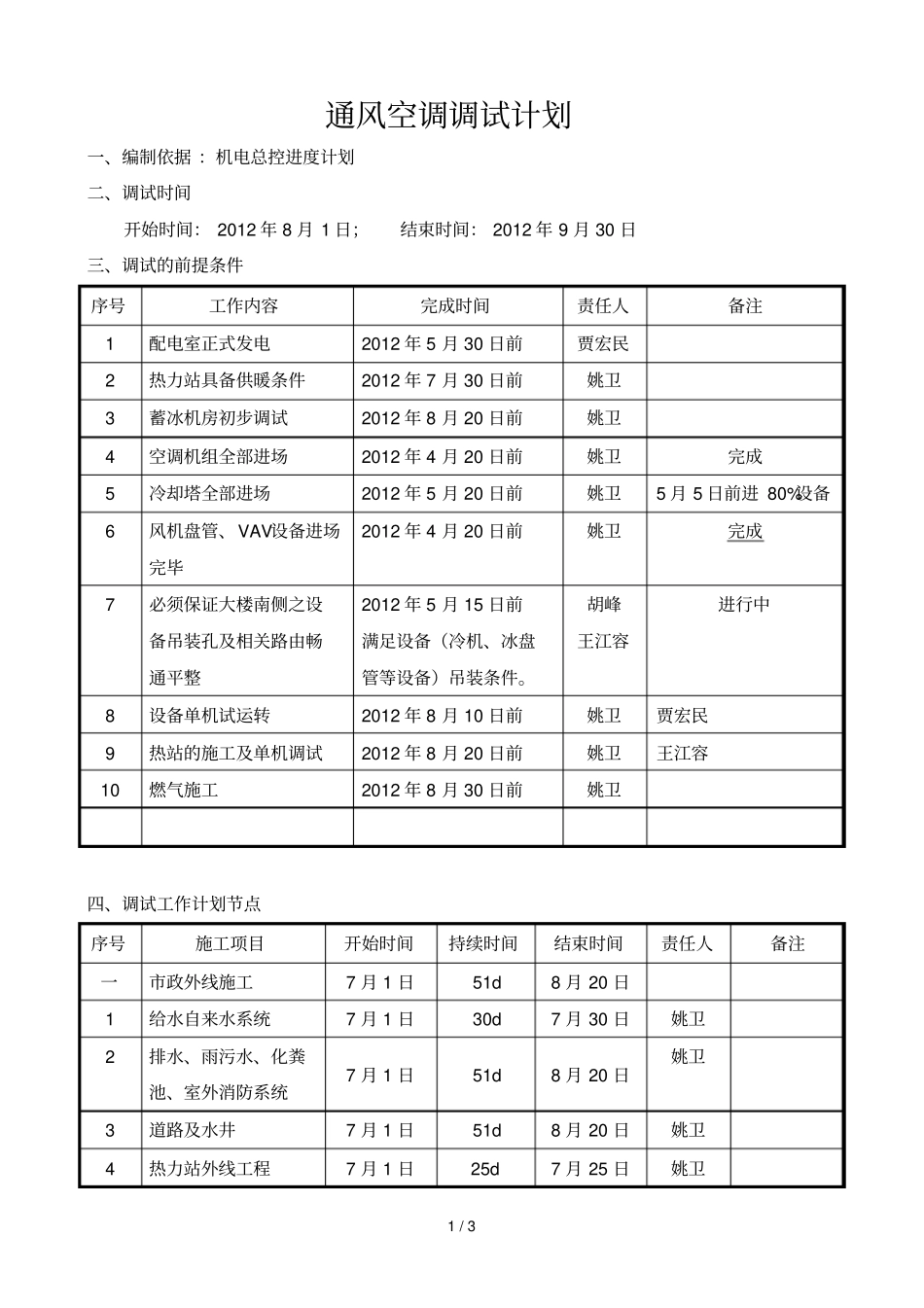

1 / 3 通风空调调试计划一、编制依据 :机电总控进度计划二、调试时间开始时间: 2012 年 8 月 1 日;结束时间: 2012 年 9 月 30 日三、调试的前提条件序号工作内容完成时间责任人备注1 配电室正式发电2012 年 5 月 30 日前贾宏民2 热力站具备供暖条件2012 年 7 月 30 日前姚卫3 蓄冰机房初步调试2012 年 8 月 20 日前姚卫4 空调机组全部进场2012 年 4 月 20 日前姚卫完成5 冷却塔全部进场2012 年 5 月 20 日前姚卫5 月 5 日前进 80%设备6 风机盘管、VAV设备进场完毕2012 年 4 月 20 日前姚卫完成7 必须保证大楼南侧之设备吊装孔及相关路由畅通平整2012 年 5 月 15 日前满足设备(冷机、冰盘管等设备)吊装条件

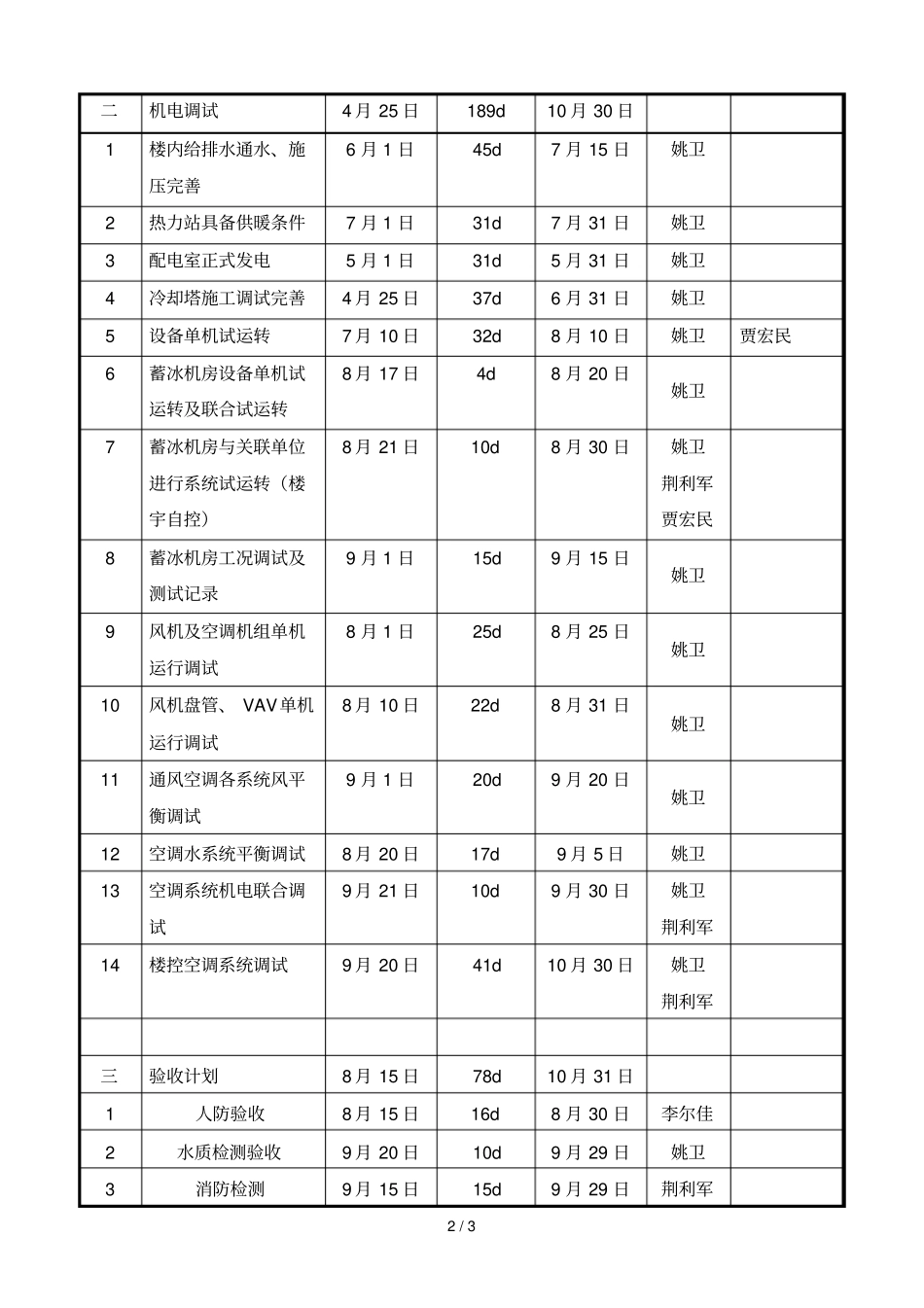

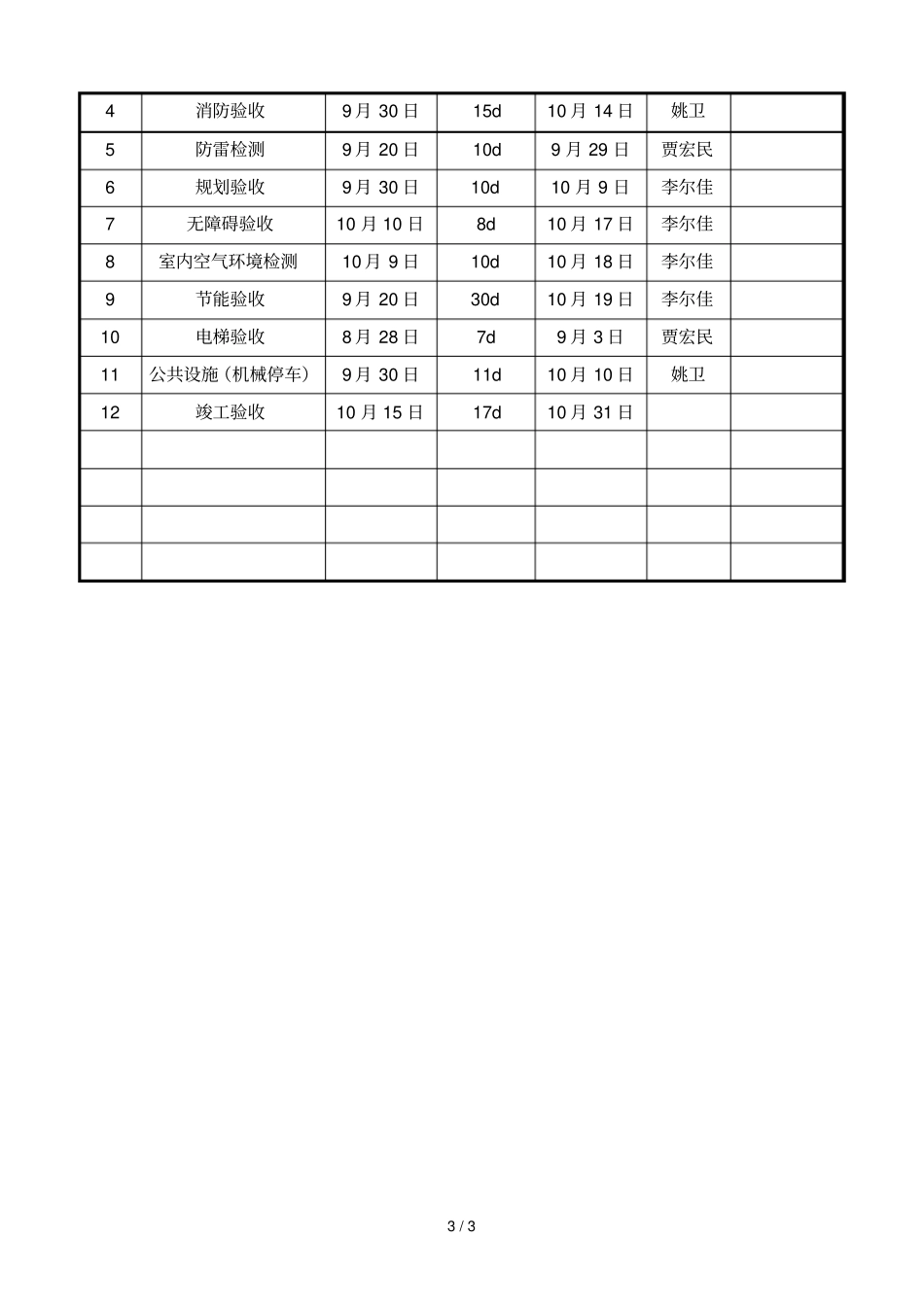

胡峰王江容进行中8 设备单机试运转2012 年 8 月 10 日前姚卫贾宏民9 热站的施工及单机调试2012 年 8 月 20 日前姚卫王江容10 燃气施工2012 年 8 月 30 日前姚卫四、调试工作计划节点序号施工项目开始时间持续时间结束时间责任人备注一市政外线施工7 月 1 日51d 8 月 20 日1 给水自来水系统7 月 1 日30d 7 月 30 日姚卫2 排水、雨污水、化粪池、室外消防系统7 月 1 日51d 8 月 20 日姚卫3 道路及水井7 月 1 日51d 8 月 20 日姚卫4 热力站外线工程7 月 1 日25d 7 月 25 日姚卫2 / 3 二机电调试4 月 25 日189d 10 月 30 日1 楼内给排水通水、施压完善6 月 1 日45d 7 月 15 日姚卫2 热力站具备供暖条件7 月 1 日31d 7 月 31 日姚卫3 配电室正式发电5 月 1 日31d 5 月 31 日姚卫4 冷却塔施工调试完善4 月 25 日37d 6 月 31 日
