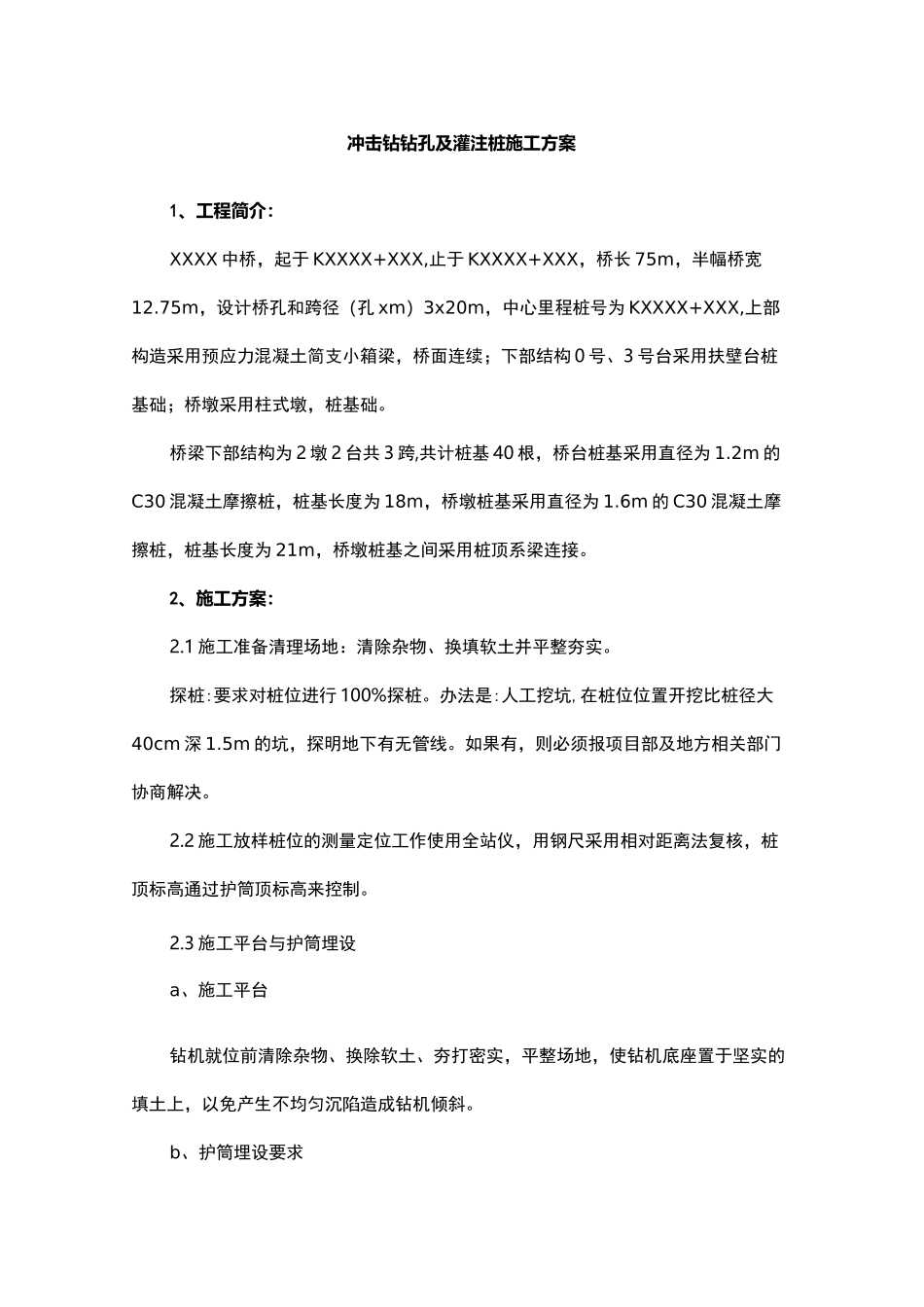

冲击钻钻孔及灌注桩施工方案1、工程简介:XXXX 中桥,起于 KXXXX+XXX,止于 KXXXX+XXX,桥长 75m,半幅桥宽12
75m,设计桥孔和跨径(孔 xm)3x20m,中心里程桩号为 KXXXX+XXX,上部构造采用预应力混凝土简支小箱梁,桥面连续;下部结构 0 号、3 号台采用扶壁台桩基础;桥墩采用柱式墩,桩基础
桥梁下部结构为 2 墩 2 台共 3 跨,共计桩基 40 根,桥台桩基采用直径为 1
2m 的C30 混凝土摩擦桩,桩基长度为 18m,桥墩桩基采用直径为 1
6m 的 C30 混凝土摩擦桩,桩基长度为 21m,桥墩桩基之间采用桩顶系梁连接
2、施工方案:2
1 施工准备清理场地:清除杂物、换填软土并平整夯实
探桩:要求对桩位进行 100%探桩
办法是:人工挖坑,在桩位位置开挖比桩径大40cm 深 1
5m 的坑,探明地下有无管线
如果有,则必须报项目部及地方相关部门协商解决
2 施工放样桩位的测量定位工作使用全站仪,用钢尺采用相对距离法复核,桩顶标高通过护筒顶标高来控制
3 施工平台与护筒埋设a、施工平台钻机就位前清除杂物、换除软土、夯打密实,平整场地,使钻机底座置于坚实的填土上,以免产生不均匀沉陷造成钻机倾斜

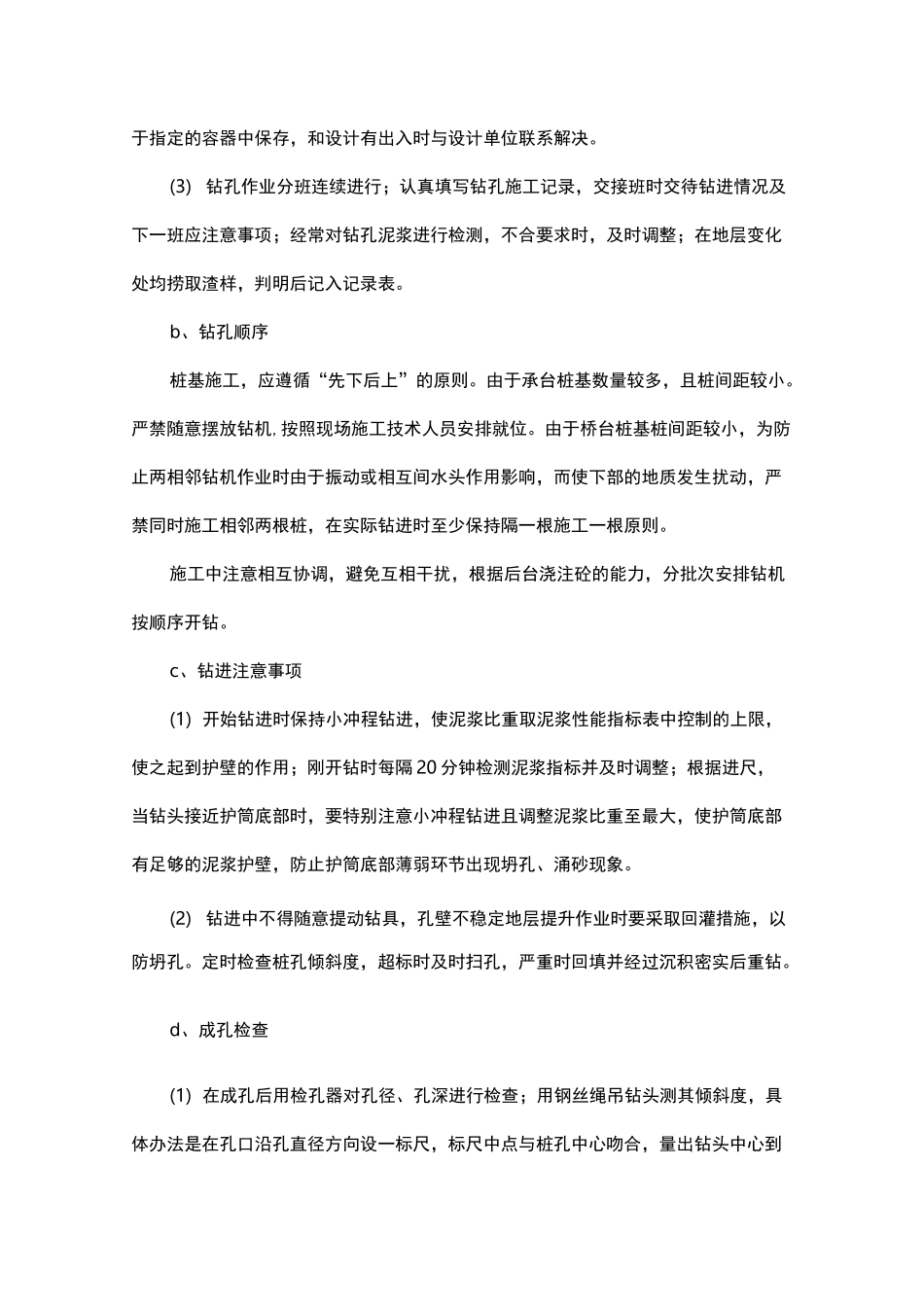

b、护筒埋设要求⑴ 护筒内径比桩径大 300mm
(2)护筒平面位置允许误差为 20mm,倾斜度不大于 0
⑶ 护筒采用挖埋法,周围 1
0m 范围内挖土换填,夯填粘质土至护筒底以上0
5m,护筒底部和四周所填粘质土必须分层夯实
⑷ 护筒长度为 2
0m,埋置深度为 1
7m,护筒顶高出地面 0
c、桩位对中桩位中心点的测量对中误差小于 10mm
护筒外围 3m 安全范围内设置四个指示桩(护桩),以便施工过程中随时核对护筒及桩孔中心位置,施工过程中出现触动护桩时测量班进行复测

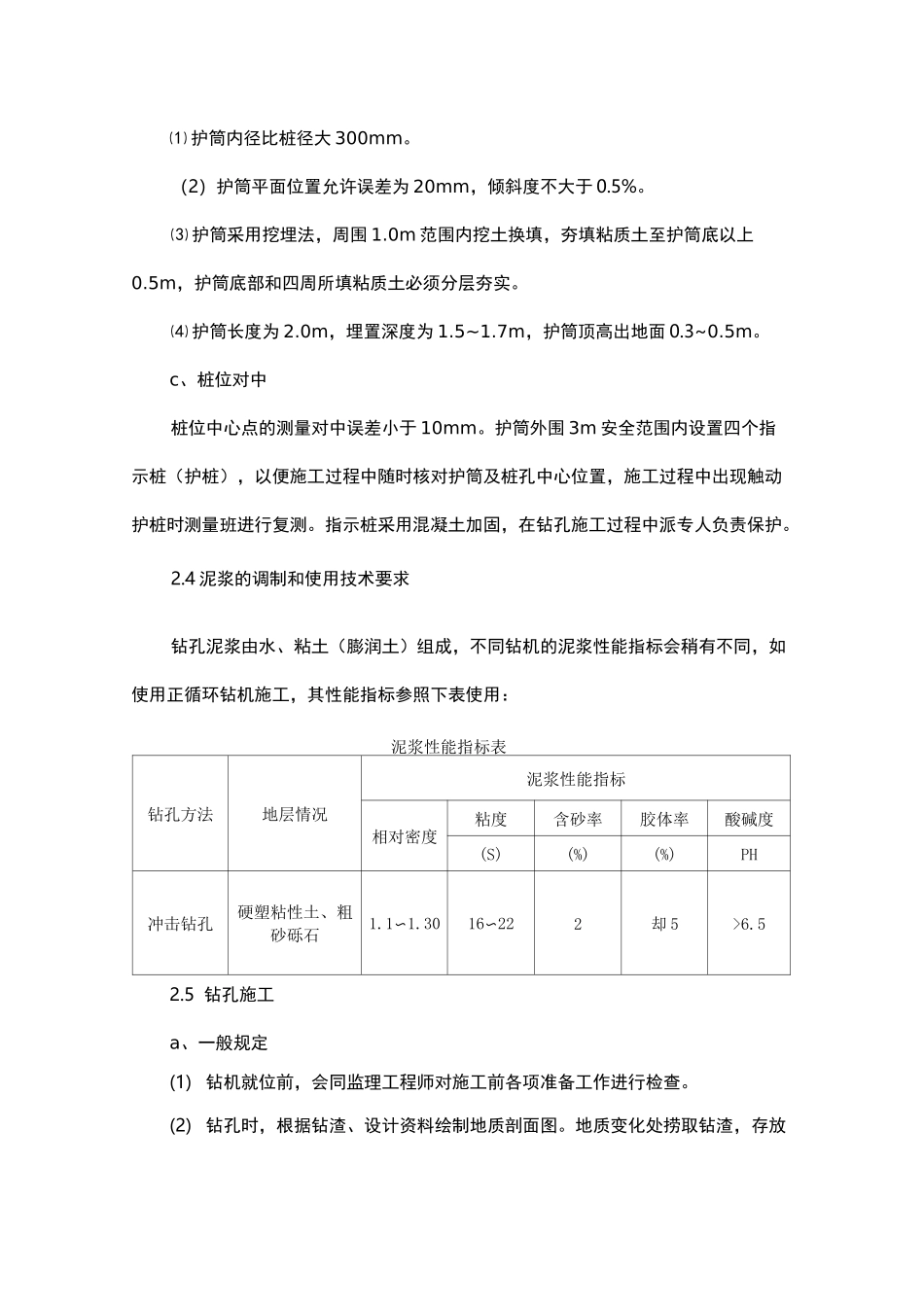

指示桩采用混凝土加固,在钻
