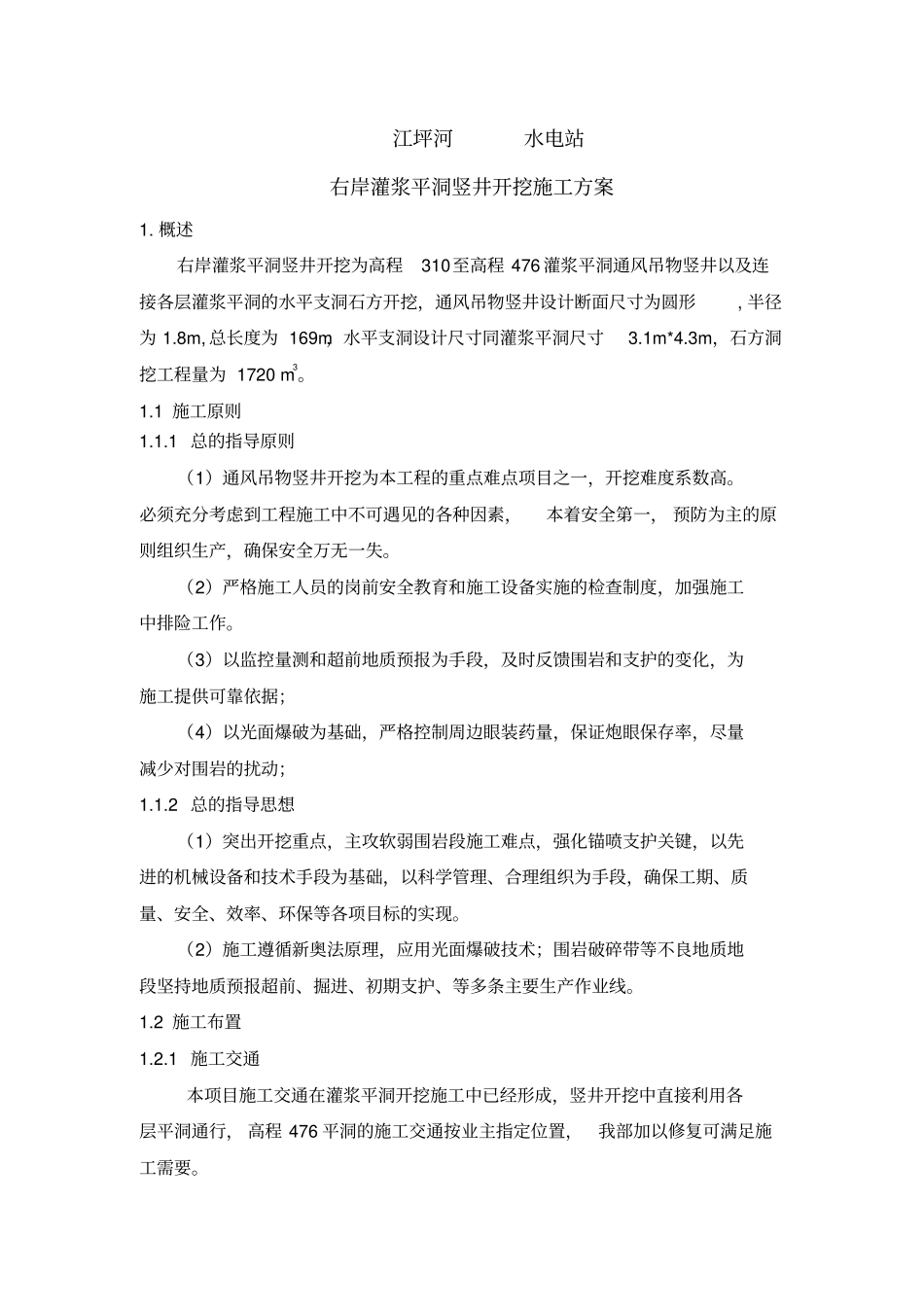

江坪河水电站右岸灌浆平洞竖井开挖施工方案1. 概述右岸灌浆平洞竖井开挖为高程310至高程 476 灌浆平洞通风吊物竖井以及连接各层灌浆平洞的水平支洞石方开挖,通风吊物竖井设计断面尺寸为圆形, 半径为 1.8m, 总长度为 169m,水平支洞设计尺寸同灌浆平洞尺寸3.1m*4.3m,石方洞挖工程量为 1720 m3。1.1 施工原则1.1.1 总的指导原则(1)通风吊物竖井开挖为本工程的重点难点项目之一,开挖难度系数高。必须充分考虑到工程施工中不可遇见的各种因素,本着安全第一, 预防为主的原则组织生产,确保安全万无一失。(2)严格施工人员的岗前安全教育和施工设备实施的检查制度,加强施工中排险工作。(3)以监控量测和超前地质预报为手段,及时反馈围岩和支护的变化,为施工提供可靠依据;(4)以光面爆破为基础,严格控制周边眼装药量,保证炮眼保存率,尽量减少对围岩的扰动;1.1.2 总的指导思想(1)突出开挖重点,主攻软弱围岩段施工难点,强化锚喷支护关键,以先进的机械设备和技术手段为基础,以科学管理、合理组织为手段,确保工期、质量、安全、效率、环保等各项目标的实现。(2)施工遵循新奥法原理,应用光面爆破技术;围岩破碎带等不良地质地段坚持地质预报超前、掘进、初期支护、等多条主要生产作业线。1.2 施工布置1.2.1 施工交通本项目施工交通在灌浆平洞开挖施工中已经形成,竖井开挖中直接利用各层平洞通行, 高程 476 平洞的施工交通按业主指定位置,我部加以修复可满足施工需要。1.2.2 施工场地本着就近施工的原则,隧洞施工队驻地设在所属洞口附近位置。工区施工队伍驻地总计1500 平方米,修建临房950 平方米。食堂,水房可考虑简易房屋。在隧洞洞口附近修建空压机房及值班室。 1.2.3施工用水隧洞施工生产生活用水根据工区附近情况,利用山泉水或附近河水用抽水机泵水, φ 150mm钢管向高山水池送水,并在驻地附近山坡上修筑50m3的简易水池并利用φ150mm钢管配水。1.2.4 施工供电在隧洞进口处安装一台500KVA变压器, 施工驻地的生活用电及施工现场的用电须从变压器牵出。临时用电系统根据各种用电设备的情况,采用三相五线制树干式与放射式相结合的配电方式。施工配电箱采用统一制作的标准铁制配电箱,箱、电缆编号与供电回路对应。洞内竖井施工供电采用电缆线布置若干个移动式灯具,随施工需要移动。1.2.5 施工供风隧洞在施工中,施工供风计划布置一台20m3 的空压机,洞内排烟在每层平洞支洞口处布置两台强...
