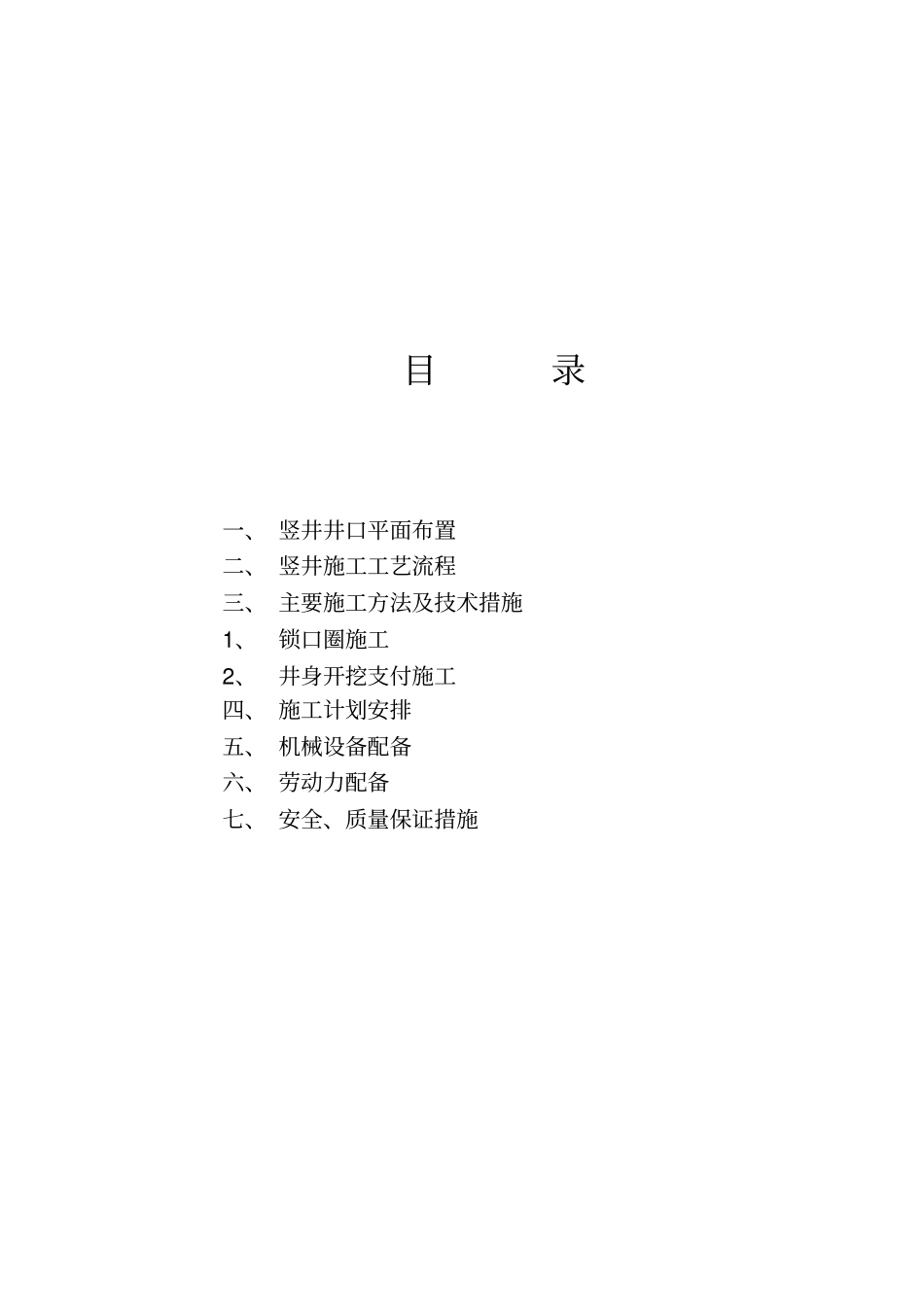

施工方案目录一、 竖井井口平面布置二、 竖井施工工艺流程三、 主要施工方法及技术措施1、锁口圈施工2、井身开挖支付施工四、 施工计划安排五、 机械设备配备六、 劳动力配备七、 安全、质量保证措施竖井施工方案工程概况及水文、地质情况(略)一、竖井井口平面布置(一)厂房 2#竖井提升采用龙门架配一台5t 电动葫芦,竖井布置有 LD型电动单梁起重机、通风供风管、供水排水管、动力照明电缆、下料管等
(二)主变 2#竖井提升采用龙门架配一台5t 电动葫芦,竖井布置有双梁桥式起重机、通风供风管、供水排水管、动力照明电缆、下料管等
二、竖井施工工艺流程竖井施工工艺流程见图所示
竖井施工工艺流程框图三、主要施工方法及技术措施1、锁口圈施工:(1)锁口圈基坑土方开挖时采用乳化炸药爆破开挖,预留30~50cm 采用人工修整,保证成形质量及侧壁稳定
(2)开挖后采用砂浆锚杆、排水、钢筋网、喷射砼、二衬钢筋制作安装、模板安装、灌注二衬砼对开挖面进行支护
①厂房 2#锁扣砂浆锚杆φ25@1
0m,L=4
5m,入岩 4
主变 2#锁扣砂浆锚杆φ25@1
5m,L=4
5m,入岩 4
采用风动凿岩机钻成孔直径≮φ32,深度不小于锚杆长度
成孔后采用高压风从里到外进行清孔,灌注水泥砂浆后采用人工将锚杆钢筋插入孔内
②厂房 2#和主变 2#系统排水孔φ 50,L=300mm,@x@’=3mx3m
采用φ 50 弹簧管下引与洞室顶拱排水系统连接
③厂房 2#和主变 2#竖井锁扣钢筋网施工, φ 6
5@15x15cm
④钢筋网挂完后进行初喷砼支护, 封闭围岩,初喷砼厚分别为厂房2#竖井 10cm、主变 2#竖井 15cm,钢筋网安设完成后喷砼至设计厚度,喷射砼强度为C25
采用潮喷法喷砼
⑤弹簧管安装、二衬钢筋制作安装、模板安装⑥灌注二衬砼:排风竖井为C25钢筋混凝土,厚分别为厂房2#竖井 40
