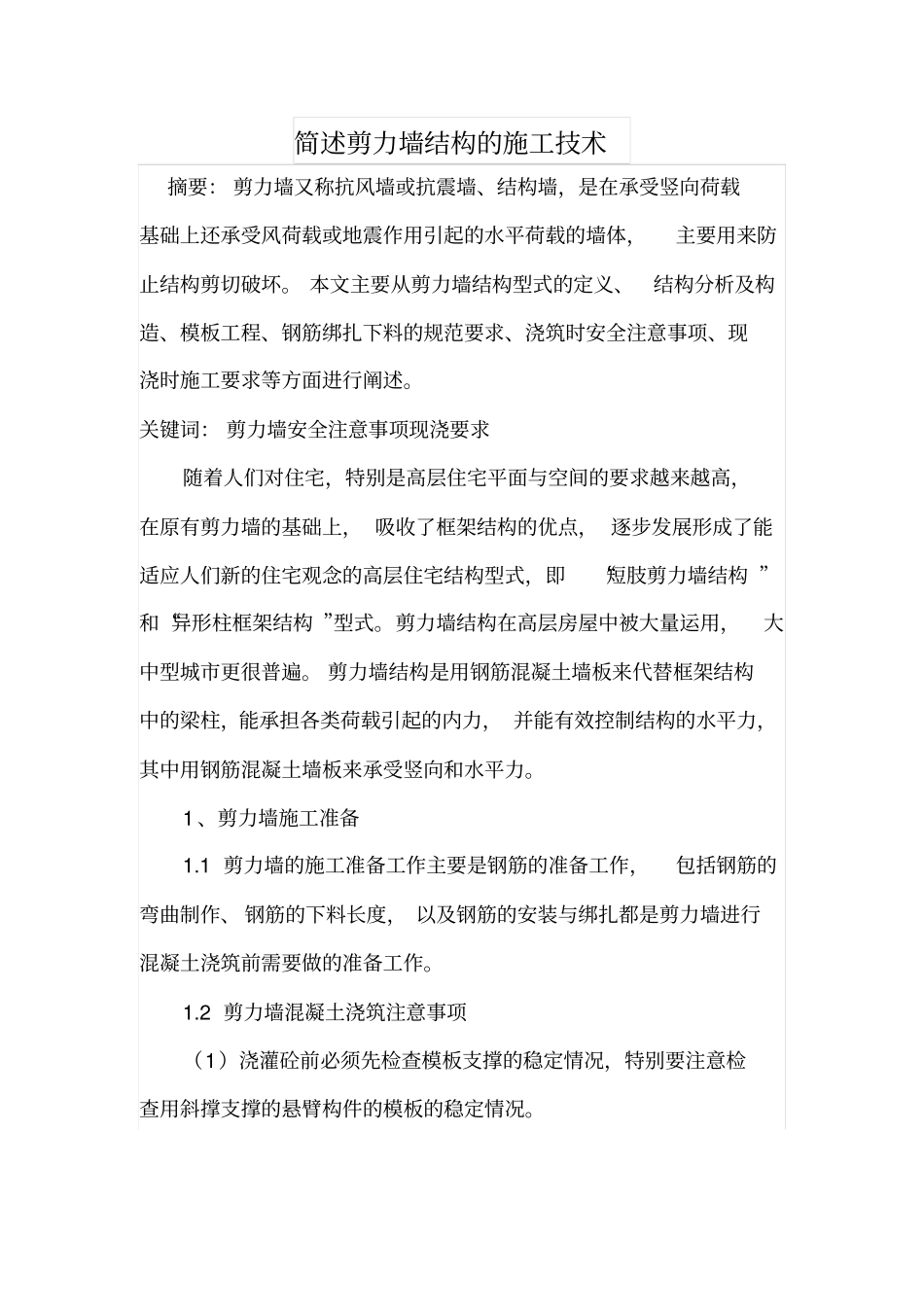

简述剪力墙结构的施工技术摘要: 剪力墙又称抗风墙或抗震墙、结构墙,是在承受竖向荷载基础上还承受风荷载或地震作用引起的水平荷载的墙体,主要用来防止结构剪切破坏。 本文主要从剪力墙结构型式的定义、结构分析及构造、模板工程、钢筋绑扎下料的规范要求、浇筑时安全注意事项、现浇时施工要求等方面进行阐述。关键词: 剪力墙安全注意事项现浇要求随着人们对住宅,特别是高层住宅平面与空间的要求越来越高,在原有剪力墙的基础上, 吸收了框架结构的优点, 逐步发展形成了能适应人们新的住宅观念的高层住宅结构型式,即“短肢剪力墙结构 ”和“异形柱框架结构 ”型式。剪力墙结构在高层房屋中被大量运用,大中型城市更很普遍。 剪力墙结构是用钢筋混凝土墙板来代替框架结构中的梁柱,能承担各类荷载引起的内力, 并能有效控制结构的水平力,其中用钢筋混凝土墙板来承受竖向和水平力。1 、剪力墙施工准备1.1 剪力墙的施工准备工作主要是钢筋的准备工作,包括钢筋的弯曲制作、 钢筋的下料长度, 以及钢筋的安装与绑扎都是剪力墙进行混凝土浇筑前需要做的准备工作。1.2 剪力墙混凝土浇筑注意事项(1)浇灌砼前必须先检查模板支撑的稳定情况,特别要注意检查用斜撑支撑的悬臂构件的模板的稳定情况。(2)水平运输通道旁预留洞口,电梯井口必须检查完善盖板、围护栏杆。高处临空搭设车道必须稳固,两侧设围护栏杆,推车或机动翻斗车倒砼时,应有档车措施,不得过猛或撒把。(3)垂直运输采用井架、龙门架运输时,推车车把不准超出吊盘外,车轮前后应挡牢,卸料时待吊盘停稳、制动可靠后方可上盘。塔吊料斗浇捣砼时,指挥、 扶斗人员与塔吊司机应密切配合,放下料斗时,作业人员应避让、站立稳当,严禁空中手斜拉吊物和吊钩。(4)振捣器电源线必须完好无损,供电电缆不得有接头,砼振捣器作业转移时, 电动机的导线应保持有足够的长度和松度,严禁有电源线拖拉振捣器。作业人员必须穿绝缘胶鞋,戴绝缘手套。(5)用泵输送砼时,输送管道接头必须紧密可靠不漏浆、安全阀完好,管道架子牢固,输送前,先试送,检修时必须卸压。(6)夜间浇筑时,必须有足够的照明设备。2 、剪力墙混凝土施工2.1 浇筑要求(1)浇筑竖向结构混凝土时,如浇筑高度超过3m 时,应采用串筒、导管、溜槽或在模板侧面开门子洞(生口)。(2)混凝土自吊斗口下落的自由倾落高度不得超过2m ,如超过 2m 时必须采取措施和处理。(3)浇筑混凝土时应分段分层...
